Как залить перекрытие между этажами своими руками правильно?
Очень важно залить перекрытие между этажами правильно.
Ведь оно будет являться надежным полом первого этажа в вашем доме, а также будет долговечным и не провисаемым ни под каким весом потолком для цокольного этажа. Мы будем шаг за шагом рассматривать, как можно правильно сделать своими руками монолитные потолки или пол между этажами и что для этого нам потребуется.

Конструктивная схема сборно-монолитного перекрытия.
Во-первых, нам потребуются умелые руки, балка, бетон, так как мы рассматриваем вариант перекрытия в частном кирпичном или блочном доме, поэтому для успешного совершения данного дела своими руками необходимо вникнуть во все детали, ведь делать перекрытия мы собираемся своими руками.
Для начала нам необходимо определить толщину стен, так как от этого будет зависеть толщина нашего перекрытия между этажами. Обычно для стен в частном доме из кирпича или блоков используют толщину перекрытий от 15 до 20 см, для тонких же стен нельзя использовать такую толщину перекрытия, да и лучше будет воспользоваться совершенно другим вариантом.
Установка опалубки
Дальнейшим шагом будет опалубка. Она устанавливается между этажами и предназначена для крепления балки. При изготовлении опалубки своими руками можно воспользоваться старыми досками. Уложив доски, их необходимо снизу чем-то подпереть, например, бревнами. Это предотвратит провисание данного перекрытия из дерева. Поверх уложенных досок можно положить фанеру (водостойкую). Необходимо использовать строительный уровень для определения неровностей поверхности, чтобы наше перекрытие из дерева получилось ровным и, в случаях возникновения провисаний, устранить данный недостаток. Такой способ заливки называется безбалочным.
Рассмотрим еще варианты безбалочного способа перекрытий.
Вернуться к оглавлению
Какие есть виды перекрытий?

Таблица, в которой вы можете сравнить разные виды перекрытий и выбрать наиболее подходящее для себя.
Существуют железобетонные, монолитные железобетонные и сборно-монолитные перекрытия.
Первые особенно популярны для перекрытия в кирпичных домах. Для их установки обычно используют сплошные панели или многопустотные, которые укладываются на цементный раствор, швы между плитами заполняются раствором.
Недостатком такого способа является необходимость применения грузоподъемной техники, стандартные размеры готовых плит тоже являются недостатком, так как не всегда могут подойти под размеры вашего дома. Достоинствами данного способа является прочность железобетонных плит, и тот факт, что бетон не боится сырости, в отличие от перекрытий из дерева.
Монолитные перекрытия из бетона представляют собой сплошную плиту, которая опирается на несущую стену. Достоинством такого монолитного сооружения является возможность производить работы без погрузочно-разгрузочной технической работы, при этом бетонная поверхность получается более прочной, заделка швов не требуется. Еще данный способ дает возможность прибегать к смелым архитектурным решениям.
Для монтажа данного перекрытия необходимо использовать стальные балки, которые устанавливаются на деревянную опалубку.
Такая опалубка включает в себя несколько составляющих элементов: унивилка, в которую и вставляются балки, сами балки, телескопические стойки, которые держатся с помощью треног, настил и фанера. На опалубку с перекрытием из дерева укладывают листы фанеры, которые являются основанием для дальнейшей заливки бетонного перекрытия первого этажа. Далее устанавливают каркас из арматуры.
Вернуться к оглавлению
Как происходит укладка арматуры?

Предел огнестойкости железобетонных перекрытий — 60 мин; деревянных перекрытий с засыпкой и нижней оштукатуренной поверхностью— 45 мин; деревянных перекрытий, защищенных штукатуркой, около 15 мин; деревянных перекрытий, не защищенных несгораемыми материалами, еще меньше.
Укладка арматуры происходит таким образом, чтобы она не соприкасалась с поверхностью опалубки. Арматура потребуется 6-12 мм. Для этого используют специальные фиксаторы (стульчики). Уложенный каркас из арматуры должен представлять собой ячейки размером 10х10 см. При помощи проволоки каркас из арматуры связывается между собой своими руками. В этом способе перекрытия можно использовать не только перекрытие из дерева, но и алюминиевые балки. Все готово, теперь остается залить раствором всю площадь перекрытия.
Недостатком данного вида конструкции является необходимость установки деревянной опалубки на всю площадь такого перекрытия.
Так как мы собираемся залить нашу приготовленную поверхность своими руками, то нам может потребоваться подъемный кран или специальная вагонетка с открывающимся дном. Бетонное перекрытие необходимо залить правильно. Ведь своими руками залить быстро не получится и поэтому нам необходимо учитывать, что промежутки между заливками должны быть не более 12 часов, чтобы раствор не успел засохнуть, иначе не будет монолита, так как раствор не свяжется между собой.
Полная связка или сцепление раствора происходит примерно от 3-х до 4-х недель или 28 дней. Неравномерное засыхание раствора приводит к трещинам. Если это произошло, необходимо полить данную поверхность водой.
Сборно-монолитное перекрытие этажа является наиболее современным устройством перекрытий.
В таком виде перекрытий пространство, образующееся между одной балки до другой, заполняется полыми блоками.
Когда все пространства заполнены такими блоками, остается только залить всю площадь данной конструкции раствором бетона. Данный вид конструкции монтируется своими руками без использования подъемной техники, так как вес 1 метра балки составляет 19 кг. По времени и способу укладки данное перекрытие более трудоемкое, чем остальные виды перекрытий. Перед тем как залить данную конструкцию, ее необходимо армировать проволокой 5-6 мм в диаметре.
Вернуться к оглавлению
Когда производить снятие опалубки?

Схема мелкощитовой разборной опалубки на рамах для монолитных перекрытий.
После соблюдения некоторых требований производится снятие опалубки с бетонных монолитных конструкций. Боковые элементы опалубки, которые меньше всего подвержены нагрузке от веса монолитной конструкции, допускается в том случае, если бетонное покрытие достигло своей максимальной прочности. Стоит быть более внимательными при удалении несущей опалубки монолитных бетонных конструкций.
Данное действие необходимо производить тогда, когда соблюдены все нормы достижения бетонной заливки, так называемой проектной прочности: несущие элементы монолитной конструкции с пролетом до 2 м — 50%; несущие конструкции балки, прогонов, сводов, ригелей и плит с пролетом от 2 до 6 м — не меньше 70%; несущие конструкции с пролетом от 6 м — не меньше 80%; несущие конструкции, армированные несущими каркасами, — не меньше 25%.
Вернуться к оглавлению
Определяем прочность бетона
Бетон набирает свою прочность на 30% приблизительно на 3-ий день, на 7-ой день прочность бетона будет составлять 60%, на 14-ый день — примерно 80% и на 28-ой день прочность бетона принято считать 100%. Однако бетон продолжает набирать свою прочность и по истечении 28-ми дней. На 90-ый день прочность бетона возрастает еще на 30-35% от 100% в 28-ой день.

Перекрытие должно быть жестким, то есть под действием нагрузок не давать прогибов. (допустимая от 1/200 для до 1/250 пролета для междуэтажных).
Оптимальной температурой для затвердения бетонного монолитного состава считается 20-25 градусов. Оптимальная влажность — не выше 90%. Конечно, при возведении конструкции своими руками трудно произвести соответствующие замеры прочности бетона, но мы можем все таки ориентироваться на погодные условия и соответствующим образом делать определенные выводы о прочности нашей конструкции.
Например, в дни, когда температура воздуха составляет 10 градусов, бетон набирает прочность 40-50% на 7-ые сутки, если же температура воздуха составляет всего лишь 5 градусов, то бетон наберет свою прочность на 30-35%. При жаркой погоде 30 градусов прочность бетона на 3 сутки составит 45%. При отрицательных температурах заливка этажа бетонным раствором своими руками не рекомендуется, так как бетон в таких условиях совсем не набирает никакой прочности.
Существуют специальные добавки в бетонный раствор для таких случаев, но мы строим для себя и своими руками, поэтому лучше подождать. Пока вы сможете только положить балки, сделать перекрытия из дерева между этажами, соорудить и установить армированный каркас, но заливку бетоном лучше отложить. Но если вы залили балки и армированные каркасы бетонным раствором своими руками, а потом температура воздуха опустилась ниже нуля, то не спешите с решением о демонтаже опалубки, дождитесь весны и теплой погоды.
Вернуться к оглавлению
Подсчитаем стоимость и затраты
Самым дешевым видом перекрытия являются сборные железобетонные перекрытия, от 35-40 долларов, несмотря на то что при этом виде перекрытий используется грузоподъемная техника. Далее идет монолитное железобетонное перекрытие, от 45 долларов, данный способ не требует грузоподъемной техники, не имеет швов и поэтому не имеет затрат на заделку швов, но в данном виде используется опалубка по всей поверхности перекрытия. Затем идет сборно-монолитное перекрытие, которое тоже не требует техники грузоподъемной, — 70-75 долларов. Затраты приведены на 1 кв.м площади перекрытия.
1popotolku.ru
Бетонные перекрытия: требования, виды и расчеты
Бетонное перекрытие представляет собой прочный и надежный элемент, без которого не обойтись при возведении многоэтажных зданий и сооружений. Монтаж монолитного перекрытия не требует подъемных механизмов, что обеспечивает экономию на оборудовании и оплате дополнительного труда. Использование в строительстве межэтажных перегородок сокращает время на работы и позволяет возводить конструкции своими руками. Изготовление бетонных перекрытий является легким процессом, но чтобы сделать материал высокого качества с его основными преимуществами, следует придерживаться последовательности выполнения работ и провести расчет основных параметров строительного элемента.
Назначение
Бетонные перекрытия являются одними из главных строительных элементов в сооружении построек. Они предназначены для соединения:
- подвального помещения с комнатами;
- первого этажа со вторым;
- крыши с домом.
А также используются для горизонтальной стяжки зданий и сооружений.
Вернуться к оглавлениюТребования к перекрытиям
К бетонному перекрытию выдвигаются следующие требования:
- наличие необходимой прочности;
- не должны содержать деформации и должны обладать жесткостью и продолжительным сроком эксплуатации;
- важным свойством в бетонном перекрытии является его максимальная огнестойкость, водостойкость и отсутствие возможности проникать воздуху;
- бетонная конструкция между этажами должна обладать звукоизоляцией и теплоизоляцией.
Виды
Схема межэтажного перекрытия из бетона.Различают следующие типы бетонного перекрытия:
- чердачные;
- подвальные;
- межэтажные.
Бетонное перекрытие также бывает:
- пустотное, которое часто используется в строительстве, где требуется межэтажное перекрытие для домов из бетона, блоков и кирпича;
- ребристое, используется при изготовлении кровли промышленных сооружений, где отсутствует прогрев помещений;
- монолитное, которое является железобетонным элементом и отличается повышенной прочностью, используется при возведении зданий и сооружений с большой этажностью.
Материалы и инструменты для изготовления
При работе с бетонными перекрытиями своими руками подготавливают следующие инструменты и материалы:
- бетононасос;
- щуп;
- емкость;
- ведра;
- домкрат;
- строительный уровень;
- фанера со свойством влагостойкости;
- доски;
- стальная арматура;
- проволока;
- бетонный раствор или компоненты для его приготовления своими руками: песок, вода, цемент и различные добавки для увеличения прочности раствора.
Как рассчитать параметры?

При работе с перекрытием из бетона важно приобрести материалы высокого качества. Изготавливая строительную смесь, которой будет осуществляться заливка конструкции, используют бетон марки 250 и 400, в которые входят тяжелые наполнители. Чтобы сделать перегородки собственноручно, важно досконально рассчитать основные параметры материала. Расчет строится на сравнении двух основных свойств:
- прочность армирующей конструкции;
- действующая нагрузка на плиту.
Расчеты плит основаны на таких показателях:
- интенсивность постоянных нагрузок;
- усилия в сечениях с большой нагрузкой;
- жесткость оси.
Расчет монолитных перекрытий состоит из определения их отдельных составляющих. Для начала нужно сделать опалубку из фанеры большой толщины, далее устанавливают армирующую сетку из стальных прутьев, перевязанных проволокой. Расчет перегородок проводится специальными компьютерными программами и проектировщиками.
Определение прочности получается из таких факторов, как: нагрузка и прочность.
Чтобы узнать максимальное изгибание плиты используют следующие данные:
- расчетное сопротивление арматуры и бетона;
- арматура А400 С класса.
Определение параметров включает в себя такие расчеты:
- площадь рабочей арматуры;
- погонная нагрузка на балки;
- требуемый момент сопротивлений;
- максимальный момент в сечении балок.
Формулы и постоянные величины находятся в сборнике к строительным нормам и правилам.
Вернуться к оглавлениюУстройство опалубки под перекрытие

Технология возведения опалубки включает в себя установление фанеры на горизонтальные опоры. Чтобы подобрать правильное количество материалов, нужно узнать площадь и объем планируемого пола. Толщина конструкции зависит от возможных нагрузок и размеров пролета. Таким образом, опалубку делают повышенной прочности без допущения деформаций, чтобы она смогла вынести на протяжении долгого времени вес железобетона.
Выбирая доски для опалубки, следует обратить внимание на их прочность и толщину. Перед установкой конструкции измеряют строительным лазерным уровнем высоту пролета и низ пола. В процессе установки самодельных стоек подгоняют по длине к высоте конструкции, на которой будет выстроен первый слой балки.
Важно соблюдать расстояние, которое должно быть больше одного кубического метра. Ставят стойки на пол с ровной поверхностью и высокой прочностью. После чего укладывают поперечный брус с шагом около полметра и далее устанавливают опалубку. После монтажа опалубки проверяют верх конструкции на горизонтальность с помощью строительного уровня.
При использовании досок вместо фанерного листа, их укладывают друг к другу без зазоров и сверху простилают влагонепроницаемый материал. По всем краям опалубки устанавливают бортики, которые фиксируют по углам конструкции, чтобы они не деформировались от раствора.
Устанавливая собственноручно опалубку, важно помнить несколько правил:
- исключать образование отверстий, трещин, через которые может вытечь раствор из бетона в процессе заливки;
- проверяют прочность установленных под опалубкой домкратов;
- для возведения опалубки применяют влагостойкую фанеру;
- опалубка должна быть максимально прочной, ведь от нее зависит качество возводимого сооружения;
- установка опалубки должна осуществляться как по площади, так и по периметру помещения, что оградит от вытекания бетонной смеси.
Армирование
Перегородки между этажами нуждаются в армировании, к которому можно приступать после монтажа опалубки. Армирование конструкций осуществляется арматурой в один или два слоя на опалубку. Устанавливают арматурную сетку размером двадцать на двадцать сантиметров, при этом первый ряд укладывают на защитный слой, который обеспечивает равномерное распределение бетонной смеси под арматуру.
При необходимости соединить арматурные элементы, следует делать нахлест не меньше семидесяти сантиметров. Для соблюдения пропорции, следует установить сверху первого ряда арматурной сетки второй слой с таким же шагом (двадцать сантиметров), только обеспечив при этом перпендикулярность. В месте пересечения арматурных прутьев, их фиксируют стальной проволокой и специальным крючком, предназначенным для соединения арматуры. При изготовлении двухслойного каркаса на основе отрезков арматурных прутьев, проводят аналогичную последовательность первому слою и укладывают второй, при этом придерживаясь расстояния между слоями не меньше трех сантиметров.
Вернуться к оглавлениюЗаливка перекрытий

После монтажа опалубки и арматуры приступают к заливке бетоном плитных конструкций. В процессе бетонирования важно действовать быстро, так как раствор обладает свойством быстро застывать. Бетон изготавливают из цемента, песка, щебня и воды, соединяя сухие ингредиенты в бетономешалке и, постепенно доводя смесь водой до нужной консистенции. Процесс бетонирования включает в себя беспрерывное выливание смеси и ее уплотнение глубинными вибраторами.
Укладка бетона возможна собственноручно или с использованием бетононасоса. В процессе бетонирования важно следить за ровностью уложенной смеси, для чего применяют лазерный уровень. Твердение бетона должно осуществляться в месте с оптимальным температурным режимом и влагой, при этом важно уберечь раствор от проникновения прямых солнечных лучей и атмосферных осадков. Застывание бетона должно проходить естественным путем, перегрев уложенной смеси приведет к растрескиванию раствора.
Механические воздействия на уложенные плиты допускаются только после достижения бетонным раствором его максимальных прочностных характеристик. Уложенный бетонный раствор периодически следует обрызгивать водой, а чтобы уберечь смесь от проникновения лишней влаги – накрывают залитую поверхность гидроизоляционным материалом. Демонтаж опалубки проводят после окончательного засыхания раствора.
Чтобы перекрытие имело высокую прочность, для его изготовления применяют высококачественные материалы, бетон марки 250 или 400 с тяжелыми наполнителями и проводят расчеты, которые позволяют экономить денежные средства и рабочую силу.
Вернуться к оглавлениюВывод
Перекрытия в зданиях и сооружениях выполняют большую роль для конструкций, но достичь желаемого результата можно только путем правильного изготовления строительного материала и его монтажа. Изготовление бетонных перекрытий возможно собственноручно и тем самым позволяет самостоятельно проложить под сооружением нужные коммуникации. Для увеличения теплоизоляционного свойства материала используют деревянные доски. Перед тем как приступить к установке плиты, ее следует выровнять самовыравнивающимися смесями.
Соблюдение всех правил и технологического процесса по изготовлению и установке бетонных перекрытий, получится прочное, надежное сооружение на долгие годы.
kladembeton.ru
Как залить перекрытие между этажами своими руками правильно?
Залить правильно межэтажное перекрытие
- Установка опалубки
- Какие есть виды перекрытий?
- Как происходит укладка арматуры?
- Когда производить снятие опалубки?
- Определяем прочность бетона
- Подсчитаем стоимость и затраты
Очень важно залить перекрытие между этажами правильно.
Ведь оно будет являться надежным полом первого этажа в вашем доме, а также будет долговечным и не провисаемым ни под каким весом потолком для цокольного этажа. Мы будем шаг за шагом рассматривать, как можно правильно сделать своими руками монолитные потолки или пол между этажами и что для этого нам потребуется.
Конструктивная схема сборно-монолитного перекрытия.
Во-первых, нам потребуются умелые руки, балка, бетон, так как мы рассматриваем вариант перекрытия в частном кирпичном или блочном доме, поэтому для успешного совершения данного дела своими руками необходимо вникнуть во все детали, ведь делать перекрытия мы собираемся своими руками.
Для начала нам необходимо определить толщину стен, так как от этого будет зависеть толщина нашего перекрытия между этажами. Обычно для стен в частном доме из кирпича или блоков используют толщину перекрытий от 15 до 20 см, для тонких же стен нельзя использовать такую толщину перекрытия, да и лучше будет воспользоваться совершенно другим вариантом.
Установка опалубки
Дальнейшим шагом будет опалубка. Она устанавливается между этажами и предназначена для крепления балки. При изготовлении опалубки своими руками можно воспользоваться старыми досками. Уложив доски, их необходимо снизу чем-то подпереть, например, бревнами. Это предотвратит провисание данного перекрытия из дерева. Поверх уложенных досок можно положить фанеру (водостойкую). Необходимо использовать строительный уровень для определения неровностей поверхности, чтобы наше перекрытие из дерева получилось ровным и, в случаях возникновения провисаний, устранить данный недостаток. Такой способ заливки называется безбалочным.
Вернуться к оглавлению
Какие есть виды перекрытий?
Таблица, в которой вы можете сравнить разные виды перекрытий и выбрать наиболее подходящее для себя.
Существуют железобетонные, монолитные железобетонные и сборно-монолитные перекрытия.
Первые особенно популярны для перекрытия в кирпичных домах. Для их установки обычно используют сплошные панели или многопустотные, которые укладываются на цементный раствор, швы между плитами заполняются раствором.
Недостатком такого способа является необходимость применения грузоподъемной техники, стандартные размеры готовых плит тоже являются недостатком, так как не всегда могут подойти под размеры вашего дома. Достоинствами данного способа является прочность железобетонных плит, и тот факт, что бетон не боится сырости, в отличие от перекрытий из дерева.
Монолитные перекрытия из бетона представляют собой сплошную плиту, которая опирается на несущую стену. Достоинством такого монолитного сооружения является возможность производить работы без погрузочно-разгрузочной технической работы, при этом бетонная поверхность получается более прочной, заделка швов не требуется. Еще данный способ дает возможность прибегать к смелым архитектурным решениям.
Для монтажа данного перекрытия необходимо использовать стальные балки, которые устанавливаются на деревянную опалубку.
Такая опалубка включает в себя несколько составляющих элементов: унивилка, в которую и вставляются балки, сами балки, телескопические стойки, которые держатся с помощью треног, настил и фанера. На опалубку с перекрытием из дерева укладывают листы фанеры, которые являются основанием для дальнейшей заливки бетонного перекрытия первого этажа. Далее устанавливают каркас из арматуры.
Вернуться к оглавлению
Как происходит укладка арматуры?
Предел огнестойкости железобетонных перекрытий — 60 мин; деревянных перекрытий с засыпкой и нижней оштукатуренной поверхностью— 45 мин; деревянных перекрытий, защищенных штукатуркой, около 15 мин; деревянных перекрытий, не защищенных несгораемыми материалами, еще меньше.
Укладка арматуры происходит таким образом, чтобы она не соприкасалась с поверхностью опалубки. Арматура потребуется 6-12 мм. Для этого используют специальные фиксаторы (стульчики). Уложенный каркас из арматуры должен представлять собой ячейки размером 10х10 см. При помощи проволоки каркас из арматуры связывается между собой своими руками. В этом способе перекрытия можно использовать не только перекрытие из дерева, но и алюминиевые балки. Все готово, теперь остается залить раствором всю площадь перекрытия.
Недостатком данного вида конструкции является необходимость установки деревянной опалубки на всю площадь такого перекрытия.
Так как мы собираемся залить нашу приготовленную поверхность своими руками, то нам может потребоваться подъемный кран или специальная вагонетка с открывающимся дном. Бетонное перекрытие необходимо залить правильно. Ведь своими руками залить быстро не получится и поэтому нам необходимо учитывать, что промежутки между заливками должны быть не более 12 часов, чтобы раствор не успел засохнуть, иначе не будет монолита, так как раствор не свяжется между собой.
Полная связка или сцепление раствора происходит примерно от 3-х до 4-х недель или 28 дней. Неравномерное засыхание раствора приводит к трещинам. Если это произошло, необходимо полить данную поверхность водой.
Сборно-монолитное перекрытие этажа является наиболее современным устройством перекрытий .
В таком виде перекрытий пространство, образующееся между одной балки до другой, заполняется полыми блоками.
Когда все пространства заполнены такими блоками, остается только залить всю площадь данной конструкции раствором бетона. Данный вид конструкции монтируется своими руками без использования подъемной техники, так как вес 1 метра балки составляет 19 кг. По времени и способу укладки данное перекрытие более трудоемкое, чем остальные виды перекрытий. Перед тем как залить данную конструкцию, ее необходимо армировать проволокой 5-6 мм в диаметре.
Вернуться к оглавлению
Когда производить снятие опалубки?
Схема мелкощитовой разборной опалубки на рамах для монолитных перекрытий.
После соблюдения некоторых требований производится снятие опалубки с бетонных монолитных конструкций. Боковые элементы опалубки, которые меньше всего подвержены нагрузке от веса монолитной конструкции, допускается в том случае, если бетонное покрытие достигло своей максимальной прочности. Стоит быть более внимательными при удалении несущей опалубки монолитных бетонных конструкций.
Данное действие необходимо производить тогда, когда соблюдены все нормы достижения бетонной заливки, так называемой проектной прочности: несущие элементы монолитной конструкции с пролетом до 2 м – 50%; несущие конструкции балки, прогонов, сводов, ригелей и плит с пролетом от 2 до 6 м – не меньше 70%; несущие конструкции с пролетом от 6 м – не меньше 80%; несущие конструкции, армированные несущими каркасами, – не меньше 25%.
Вернуться к оглавлению
Определяем прочность бетона
Бетон набирает свою прочность на 30% приблизительно на 3-ий день, на 7-ой день прочность бетона будет составлять 60%, на 14-ый день – примерно 80% и на 28-ой день прочность бетона принято считать 100%. Однако бетон продолжает набирать свою прочность и по истечении 28-ми дней. На 90-ый день прочность бетона возрастает еще на 30-35% от 100% в 28-ой день.
Перекрытие должно быть жестким, то есть под действием нагрузок не давать прогибов. (допустимая от 1/200 для до 1/250 пролета для междуэтажных).
Оптимальной температурой для затвердения бетонного монолитного состава считается 20-25 градусов. Оптимальная влажность – не выше 90%. Конечно, при возведении конструкции своими руками трудно произвести соответствующие замеры прочности бетона, но мы можем все таки ориентироваться на погодные условия и соответствующим образом делать определенные выводы о прочности нашей конструкции.
Например, в дни, когда температура воздуха составляет 10 градусов, бетон набирает прочность 40-50% на 7-ые сутки, если же температура воздуха составляет всего лишь 5 градусов, то бетон наберет свою прочность на 30-35%. При жаркой погоде 30 градусов прочность бетона на 3 сутки составит 45%. При отрицательных температурах заливка этажа бетонным раствором своими руками не рекомендуется, так как бетон в таких условиях совсем не набирает никакой прочности.
Существуют специальные добавки в бетонный раствор для таких случаев, но мы строим для себя и своими руками, поэтому лучше подождать. Пока вы сможете только положить балки, сделать перекрытия из дерева между этажами, соорудить и установить армированный каркас, но заливку бетоном лучше отложить. Но если вы залили балки и армированные каркасы бетонным раствором своими руками, а потом температура воздуха опустилась ниже нуля, то не спешите с решением о демонтаже опалубки, дождитесь весны и теплой погоды.
Вернуться к оглавлению
Подсчитаем стоимость и затраты
Самым дешевым видом перекрытия являются сборные железобетонные перекрытия, от 35-40 долларов, несмотря на то что при этом виде перекрытий используется грузоподъемная техника. Далее идет монолитное железобетонное перекрытие. от 45 долларов, данный способ не требует грузоподъемной техники, не имеет швов и поэтому не имеет затрат на заделку швов, но в данном виде используется опалубка по всей поверхности перекрытия. Затем идет сборно-монолитное перекрытие, которое тоже не требует техники грузоподъемной, – 70-75 долларов. Затраты приведены на 1 кв.м площади перекрытия.
Showcase Potolku BodyДелаем потолок своими руками
legkoe-delo.ru
Как залить бетонное перекрытие своими руками
В данной статье хочу поделиться, как мы заливали межэтажное перекрытие, и хоть вместо второго этажа будет мансарда, все же решили сделать бетонное перекрытие, так как это прочно и даст дополнительную звукоизоляцию.
Дело было в октябре, постоянно шли дожди, такая погода даст лучшую гидратацию бетона, главное не лить бетон по самому дождю.
Бюджет подходил к нулю, вернее его почти не было, пришлось занимать средства, в целях экономии при армировании была использована сетка из 14 арматуры 1 слой вместо двух, но мы дополнительно усилили каркас ригелями для жесткости.

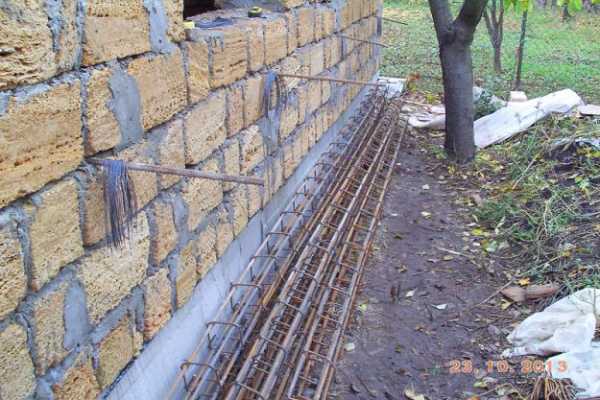

Ригеля из арматурыУдобное место для вязки арматуры
Первым делом вязались ригеля.
Для удобства и быстроты вязки ригелей было забито 4 арматуры в стену дома.
Опалубка для межэтажного перекрытияАрматура из бетонного пояса

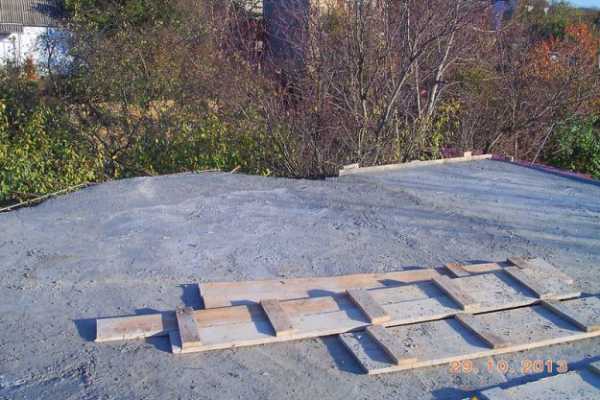

Далее, пока вязались ригеля, одновременно делалась опалубка для будущего перекрытия.
Заранее из бетонного пояса была выпущена часть арматуры, для связки ее с арматурой перекрытия.
Опалубка вид сверху
В местах межкомнатных стен, пояса и дополнительного армирования не делали.
Пред тем как крепить доски, был сделан каркас, лаги с подпорками из бруса 150×50 мм.
Первым делом нужно отбить уровень в каждой комнате и по нему перпендикулярно под лагами прибить брус 50×50 мм. Гвоздями 100-150 мм. Мы прибивали прямо к бетонному поясу, пока он был сырым, гвозди в него хорошо заходили. Дополнительно прибивали дощечки под 50-м. брусом примерно через метр с расходом около 6-ти гвоздей на дощечку, так как стены из ракушечника и гвозди в нем не очень крепко держаться, все зависит от плотности камня.
Подпорки для опалубкиКрепление опор
Подпорки тоже закрепляли, прибивая к лагам по 2 гвоздя наискось.
Внизу тоже делали подошвы для подпорок и закрепляли их гвоздями, так как они легко утонут в засыпанном сыром отсеве.

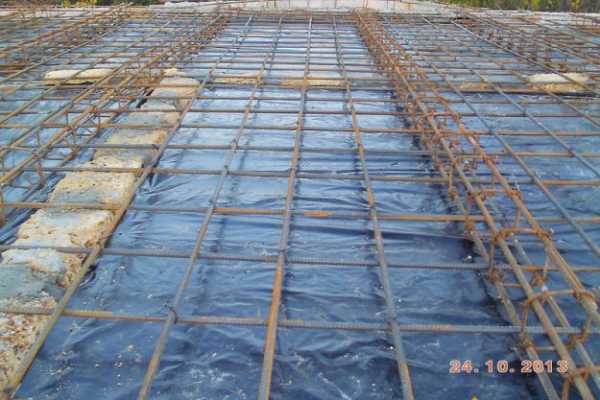

Подошвы для опорСетка из арматуры для перекрытия
Когда опалубка была закончена, приступили к вязке каркаса, каркас из 14-й арматуры, ячейки 20×20 см. Перед вязкой каркаса разложили пленку на деревянный пол.
Сверху на готовую сетку из арматуры привязывали ригеля через метр.
Высота и ширина ригеля 10 см.
Оставили место для будущего люка на второй этаж, размер был выбран случайный, 1000×2000 мм.
Люк для выхода на второй этажЗалитое бетонное перекрытие
Готовая бетонная плита перекрытия
Вот и все монолитное бетонное перекрытие готово. Перекрытие залили за 3 дня, объем бетона 14 кубов, примерно 800 кг арматуры. Месили бетон вручную в корыте объемом 0.4 куба. Ходить по свежему перекрытию можно уже на следующий день, но ни в коем случае не нагружайте его материалами до полного затвердевания, могут образоваться микротрещины. Опалубку разбирали в апреле.
postroy-sam.info
Бетонные перекрытия своими руками — Всё о строительстве

Часто загородные дома строят с цокольным этажом, в котором размещают подземный гараж, подвал с кладовыми и другие хозяйственные помещения. При этом, как правило, заглубленную часть здания возводят из бетона. Соответственно, перекрытие между первым и полуподвальным этажами также должно быть бетонным, так как нагрузка на него выпадает значительная, да и дополнительная теплоизоляция основного дома от подвала также не будет лишней. Так что рассказ о том, как сделать бетонное перекрытие между этажами для многих может оказаться полезным.
Создать бетонное перекрытие над подвалом можно двумя путями. Один вариант простой, но затратный. А второй при меньшей себестоимости, отличается большей надежностью.
Первый способ по своей сути мало чем отличается от устройства обыкновенного деревянного пола. Сначала на уровне перекрытия по несущим стенам закрепляют металлические балки, которые будут служить опорами для бетонных плит.
Сами плиты должны быть компактными и иметь небольшой вес. Поскольку применять при работах внутри дома кран или другую подъемную технику не представляется возможным, то все операции придется проделывать вручную.
Так что лучше выбирать изделия из облегченных марок бетона, масса которых не превышает 100 кг. Укладывать плиты нужно стараться плотно, без больших зазоров. На завершающем этапе создают чистовой пол, выравнивая поверхность бетонной стяжкой.
Описанная технология кажется довольно простой, но на практике можно столкнуться с целым рядом неразрешимых проблем. Как правило, сложность возникает из-за стандартных габаритов плит, которые можно найти в продаже.
Чаще всего они не совпадают с размерами будущего перекрытия. Естественно, пилить, резать и т.д. такие изделия невозможно. Так что часть пролетов между балками может остаться не закрытой, причем просветы иногда получаются весьма значительными.
Вот так и выходит, что для того чтобы соорудить бетонные перекрытия своими руками между этажами нужно использовать второй вариант. Он с точки зрения технологии более сложный. Первый этап – настил металлических балок. Поверх них устраивается черновое покрытие из половой доски. В данном случае такой деревянный пол выполняет роль опалубки, по которой будет заливаться раствор цемента.
Таким образом, получившееся перекрытие будет полностью монолитным, что увеличивает его прочность и надежность, а также положительно сказывается на теплоизоляции дома.
Дабы при заливке пола избежать утечек раствора доски нужно укладывать как можно плотнее. С другой стороны, если позволяют средства, можно устроить на деревянной основе подложку из термо- и гидроизоляционных материалов рулонного типа.
Далее, чтобы придать будущему перекрытию больше жесткости нужно создать арматурную основу. Для этого используют металлический пруток или стержень небольшого сечения. Его укладывают на пол в обоих направлениях – по длине и ширине, в местах пересечения скрепляя проволочной скруткой. Очень важно, чтобы стержни пересекались под прямым углом, тем самым образуя сетку.
Там, где создаваемые бетонные перекрытия сопрягается с обычными – ненесущими стенами, стержни арматуры оставляют прямыми, обрезая их как можно ближе к вертикальной конструкции. При этом на несущие стены арматура должна заходить примерно сантиметров на 5-10, для чего ее концы загибают перпендикулярно полу. Это необходимо для того, чтобы монолитная плита имела дополнительную опору, которая снизит нагрузку на деревянное основание и металлические балки под ним.
Минимальная толщина такого бетонного перекрытия 10-12 см. Причем по всей площади плиты перепад не должен быть больше 1-2 мм. Поэтому при заливке раствора нужно пользоваться специальными фиксирующими приспособлениями, наподобие пластмассовых реперов.
Но еще удобнее использовать специальные сухие строительные смеси, относящиеся к группе наливных самовыравнивающихся полов.
Во-первых, это очень просто – работа с такими составами не требует специальных навыков, все, что нужно, так это правильно своими руками замесить раствор, точно соблюдая соотношение воды и сухого компонента.
Во-вторых, для подобных средств характерно гораздо более быстрое застывание – если начинать ходить по бетонному покрытию можно только через 21 день после его заливки, то с наливному полу чтобы полностью затвердеть достаточно от 1 до 3 дней.
И в-третьих, наливной пол не требует дополнительной обработки, так как сам по себе является готовым покрытием для укладки напольных материалов любой категории – от кафельной плитки, до ковролина или линолеума.
Похожие новости
Перекрытия из бетона
Бетонное перекрытие представляет собой прочный и надежный элемент, без которого не обойтись при возведении многоэтажных зданий и сооружений. Монтаж монолитного перекрытия не требует подъемных механизмов, что обеспечивает экономию на оборудовании и оплате дополнительного труда. Использование в строительстве межэтажных перегородок сокращает время на работы и позволяет возводить конструкции своими руками. Изготовление бетонных перекрытий является легким процессом, но чтобы сделать материал высокого качества с его основными преимуществами, следует придерживаться последовательности выполнения работ и провести расчет основных параметров строительного элемента.
Назначение
Бетонные перекрытия являются одними из главных строительных элементов в сооружении построек. Они предназначены для соединения:
- подвального помещения с комнатами;
- первого этажа со вторым;
- крыши с домом.
А также используются для горизонтальной стяжки зданий и сооружений.
Требования к перекрытиям
К бетонному перекрытию выдвигаются следующие требования:
- наличие необходимой прочности;
- не должны содержать деформации и должны обладать жесткостью и продолжительным сроком эксплуатации;
- важным свойством в бетонном перекрытии является его максимальная огнестойкость, водостойкость и отсутствие возможности проникать воздуху;
- бетонная конструкция между этажами должна обладать звукоизоляцией и теплоизоляцией.
Схема межэтажного перекрытия из бетона.
Различают следующие типы бетонного перекрытия:
Бетонное перекрытие также бывает:
- пустотное, которое часто используется в строительстве, где требуется межэтажное перекрытие для домов из бетона, блоков и кирпича;
- ребристое, используется при изготовлении кровли промышленных сооружений, где отсутствует прогрев помещений;
- монолитное, которое является железобетонным элементом и отличается повышенной прочностью, используется при возведении зданий и сооружений с большой этажностью.
Материалы и инструменты для изготовления
При работе с бетонными перекрытиями своими руками подготавливают следующие инструменты и материалы:
- бетононасос;
- щуп;
- емкость;
- ведра;
- домкрат;
- строительный уровень;
- фанера со свойством влагостойкости;
- доски;
- стальная арматура;
- проволока;
- бетонный раствор или компоненты для его приготовления своими руками: песок, вода, цемент и различные добавки для увеличения прочности раствора.
Как рассчитать параметры?
Схема монолитного армированного перекрытия.
При работе с перекрытием из бетона важно приобрести материалы высокого качества. Изготавливая строительную смесь, которой будет осуществляться заливка конструкции, используют бетон марки 250 и 400, в которые входят тяжелые наполнители. Чтобы сделать перегородки собственноручно, важно досконально рассчитать основные параметры материала. Расчет строится на сравнении двух основных свойств:
- прочность армирующей конструкции;
- действующая нагрузка на плиту.
Расчеты плит основаны на таких показателях:
- интенсивность постоянных нагрузок;
- усилия в сечениях с большой нагрузкой;
- жесткость оси.
Расчет монолитных перекрытий состоит из определения их отдельных составляющих. Для начала нужно сделать опалубку из фанеры большой толщины, далее устанавливают армирующую сетку из стальных прутьев, перевязанных проволокой. Расчет перегородок проводится специальными компьютерными программами и проектировщиками.
Определение прочности получается из таких факторов, как: нагрузка и прочность.
Чтобы узнать максимальное изгибание плиты используют следующие данные:
- расчетное сопротивление арматуры и бетона;
- арматура А400 С класса.
Определение параметров включает в себя такие расчеты:
- площадь рабочей арматуры;
- погонная нагрузка на балки;
- требуемый момент сопротивлений;
- максимальный момент в сечении балок.
Формулы и постоянные величины находятся в сборнике к строительным нормам и правилам.
Устройство опалубки под перекрытие
Схема сборки опалубки перекрытия.
Технология возведения опалубки включает в себя установление фанеры на горизонтальные опоры. Чтобы подобрать правильное количество материалов, нужно узнать площадь и объем планируемого пола. Толщина конструкции зависит от возможных нагрузок и размеров пролета. Таким образом, опалубку делают повышенной прочности без допущения деформаций, чтобы она смогла вынести на протяжении долгого времени вес железобетона.
Выбирая доски для опалубки, следует обратить внимание на их прочность и толщину. Перед установкой конструкции измеряют строительным лазерным уровнем высоту пролета и низ пола. В процессе установки самодельных стоек подгоняют по длине к высоте конструкции, на которой будет выстроен первый слой балки.
Важно соблюдать расстояние, которое должно быть больше одного кубического метра. Ставят стойки на пол с ровной поверхностью и высокой прочностью. После чего укладывают поперечный брус с шагом около полметра и далее устанавливают опалубку. После монтажа опалубки проверяют верх конструкции на горизонтальность с помощью строительного уровня.
При использовании досок вместо фанерного листа, их укладывают друг к другу без зазоров и сверху простилают влагонепроницаемый материал. По всем краям опалубки устанавливают бортики, которые фиксируют по углам конструкции, чтобы они не деформировались от раствора.
Устанавливая собственноручно опалубку, важно помнить несколько правил:
- исключать образование отверстий, трещин, через которые может вытечь раствор из бетона в процессе заливки;
- проверяют прочность установленных под опалубкой домкратов;
- для возведения опалубки применяют влагостойкую фанеру;
- опалубка должна быть максимально прочной, ведь от нее зависит качество возводимого сооружения;
- установка опалубки должна осуществляться как по площади, так и по периметру помещения, что оградит от вытекания бетонной смеси.
Армирование
Перегородки между этажами нуждаются в армировании, к которому можно приступать после монтажа опалубки. Армирование конструкций осуществляется арматурой в один или два слоя на опалубку. Устанавливают арматурную сетку размером двадцать на двадцать сантиметров, при этом первый ряд укладывают на защитный слой, который обеспечивает равномерное распределение бетонной смеси под арматуру.
При необходимости соединить арматурные элементы, следует делать нахлест не меньше семидесяти сантиметров. Для соблюдения пропорции, следует установить сверху первого ряда арматурной сетки второй слой с таким же шагом (двадцать сантиметров), только обеспечив при этом перпендикулярность. В месте пересечения арматурных прутьев, их фиксируют стальной проволокой и специальным крючком, предназначенным для соединения арматуры. При изготовлении двухслойного каркаса на основе отрезков арматурных прутьев, проводят аналогичную последовательность первому слою и укладывают второй, при этом придерживаясь расстояния между слоями не меньше трех сантиметров.
Заливка перекрытий
Заливка монолитного перекрытия.
После монтажа опалубки и арматуры приступают к заливке бетоном плитных конструкций. В процессе бетонирования важно действовать быстро, так как раствор обладает свойством быстро застывать. Бетон изготавливают из цемента, песка, щебня и воды, соединяя сухие ингредиенты в бетономешалке и, постепенно доводя смесь водой до нужной консистенции. Процесс бетонирования включает в себя беспрерывное выливание смеси и ее уплотнение глубинными вибраторами.
Укладка бетона возможна собственноручно или с использованием бетононасоса. В процессе бетонирования важно следить за ровностью уложенной смеси, для чего применяют лазерный уровень. Твердение бетона должно осуществляться в месте с оптимальным температурным режимом и влагой, при этом важно уберечь раствор от проникновения прямых солнечных лучей и атмосферных осадков. Застывание бетона должно проходить естественным путем, перегрев уложенной смеси приведет к растрескиванию раствора.
Механические воздействия на уложенные плиты допускаются только после достижения бетонным раствором его максимальных прочностных характеристик. Уложенный бетонный раствор периодически следует обрызгивать водой, а чтобы уберечь смесь от проникновения лишней влаги – накрывают залитую поверхность гидроизоляционным материалом. Демонтаж опалубки проводят после окончательного засыхания раствора.
Чтобы перекрытие имело высокую прочность, для его изготовления применяют высококачественные материалы, бетон марки 250 или 400 с тяжелыми наполнителями и проводят расчеты, которые позволяют экономить денежные средства и рабочую силу.
Перекрытия в зданиях и сооружениях выполняют большую роль для конструкций, но достичь желаемого результата можно только путем правильного изготовления строительного материала и его монтажа. Изготовление бетонных перекрытий возможно собственноручно и тем самым позволяет самостоятельно проложить под сооружением нужные коммуникации. Для увеличения теплоизоляционного свойства материала используют деревянные доски. Перед тем как приступить к установке плиты, ее следует выровнять самовыравнивающимися смесями.
Соблюдение всех правил и технологического процесса по изготовлению и установке бетонных перекрытий, получится прочное, надежное сооружение на долгие годы.
Монолитное бетонное перекрытие своими руками Заливка монолитного
Монолитное бетонное перекрытие своими руками
Заливка монолитного междуэтажного перекрытия — не самый простой, но действительно универсальный и проверенный временем метод. В этой статье мы расскажем об основных конструкционных особенностях и этапах устройства перекрытия, а также видах опалубки, в том числе и несъемной.
Типология зданий и сфера применения
Основной сферой применения монолитных перекрытий являются здания с несущими стенами из кирпича, блочной кладки или бетонных панелей, а также купольные дома. Требования к монолитности перекрытия могут быть обусловлены:
нестандартным планом здания;
необходимостью существенно увеличить несущую способность перекрытия;
повышенными требованиями к гидро- и шумоизоляции;
необходимостью обеспечить свободную планировку;
сокращением расходов на внутреннюю отделку.
Заливка производится, как правило, после окончания возведения стен первого этажа. Однако возможны варианты заливки монолитных перекрытий уже в зданиях с кровлей, если того требуют погодные или иные условия. В таком случае на кладке нижнего этажа монтируют двутавровые балки и по периметру несущих стен заливают венец на высоту перекрытия. Также, для усиления механических связей, с внутренней стороны венца выпускают на 40–50 см закладную арматуру. Ее суммарное сечение не может быть меньше 0,4% от сечения продольного среза венца.
Проектные расчеты несущей конструкции
При выборе длины пролета следует соотносить ее к толщине плиты как 30:1. Однако при самостоятельном проектировании делать перекрытие толще 400 мм практически нет смысла, так как несущая способность конструкции повышается вместе с ее собственным весом и статическими напряжениями. Поэтому допустимая нагрузка на самодельные перекрытия редко превышает 1500–2000 кг/м2.
Ситуация может быть исправлена включением в несущую конструкцию двутавровых стальных балок, уложенных на выровненную бетоном поверхность кладки несущих стен. Другой способ увеличить длину пролета при сохранении относительной свободы планировки — опереть перекрытие на колонны. При толщине монолитной конструкции до 400 мм и длине пролета в четырех направлениях от колонн до 12 метров площадь сечения опоры составляет 1–1,35 м2, при условии что сечение закладной арматуры в колонне не менее 1,4%.
Расчет армирования монолитной плиты
В общем случае толщина плиты определяется количеством армирующей стали, которая в нее заложена. Плотность армирования, в свою очередь, зависит от предельной допустимой нагрузки и устойчивости к трещинообразованию. Избегая частных случаев, можно привести общий пример конструкции, демонстрирующей полное соответствие нормативным требованиям при достаточно высоком запасе прочности.
В частном строительстве железобетон укрепляют арматурой с периодическим профилем класса А400, он же А-III.
Диаметр прутьев в плитах толщиной:
до 150 мм — не менее 10–12 мм;
от 150 до 250 мм — не менее 12–14 мм;
от 250 до 400 мм — не менее 14–16 мм.
Арматуру укладывают двумя сетками с размером ячеи 120–160 мм, толщина защитного слоя бетона от краев плиты — не менее 80–120 мм, а сверху и снизу не менее 40 мм. Направление укладки четырех рядов арматуры, начиная с нижнего: вдоль, поперек, поперек, вдоль. Для перевязки используется оцинкованная проволока толщиной не менее 2 мм.
Монтаж опалубки разных типов
Опалубка должна выдерживать нагрузку в 500–1100 кг/м2, включая динамическое воздействие падающего бетона. Для создания плоскости опалубки могут быть использованы:
Пластиковые листы многоразовой опалубки.
Влагостойкая фанера толщиной 17–23 мм.
ОСП толщиной 20–26 мм.
Края плит должны плотно прилегать к стенам, не допускается использование опалубки с зазорами на стыках более 2 мм, если не планируется застилать поверхность гидроизолирующей пленкой.
Иногда разумно делать опалубку несъемной, используя для этого профилированные листы, ориентируя их узкой полкой вниз. Их располагают вдоль плиты, чтобы волны при заливке образовывали многочисленные ребра жесткости. Расчет толщины ведется от нижнего ребра, таким образом экономия бетонной смеси составляет 20–25%. При этом высота гребня не должна превышать трети общей толщины плиты. Если опалубку снимать не планируется, в нее вкручивают саморезы с резиновой шайбой и привязывают их тонкой проволокой к арматуре.
Монтаж опалубки начинают с размещения стоек: это могут быть либо стальные телескопические стойки с треногой и унивилкой, либо древесина без пороков сечением не менее 100 см2. Каждая стойка должна быть связана с двумя соседними наклонными связями из дюймовой доски. Стойки монтируют по линиям балок, расстояние между которыми, в зависимости от толщины плиты 150–400 мм, составляет:
190–240 см при толщине фанеры до 20 мм;
210–260 см при толщине фанеры от 21см.
При этом расстояние между стойками одной балки, в зависимости от промежутка между ними, составляет:
от 140 до 200 см при пролете до 150 см;
от 120 до 180 см при пролете 160–210 см;
от 100 до 140 см при пролете 210–250 см.
Основные балки, как правило, выполнены из бруса 100х100 мм. На них поперек с шагом 500–650 см укладывают вторичные балки, которые имеют сечение в 50% основных. Если опалубка из профилированного листа, шаг вторичных балок равен 3,5 расстояниям между волнами.
Вертикальную опалубку монтируют из подпорных щитов, приложенных к внешней стене здания. Часто по периметру укладывают блоки газобетона толщиной 80–100 мм, чтобы скрыть пояс перекрытия.
Армирование и обвязка
После монтажа опалубки ее смазывают антиадгезивным составом и начинают укладку арматуры. На венцах и опорных ребрах прутья увязывают в квадрат, сохраняя со всех сторон минимально допустимый защитный слой. Основной массив перекрытия армируется сеткой. Нижний слой укладывают на пластиковые «сухари», контролирующие сохранение нижнего защитного слоя. Сетку перевязывают на пересечении каждого третьего прута.
После обвязки нижней сетки на нее устанавливают промежуточные фиксаторы через 100 см в шахматном порядке. Для усиления опоры на стены монтируют торцевые фиксаторы. Эти элементы помогают сохранять проектное расстояние между двумя плоскостями армирования.
Смонтированную верхнюю сетку связывают с нижней соединительными скобами. После завершения монтажа армирующая конструкция должна быть как одно целое и легко воспринимать нагрузку от ходящих по ней людей.
Заливка бетона
Монолитные перекрытия заливают бетоном марки В20—В30, приготовленным в фабричных условиях. Заливка монолитных перекрытий должна проводиться в один этап, поэтому заполнение пространства малыми дозами не рекомендуется. Если сразу весь объем работ выполнить невозможно, участки плиты нужно рассечь сеткой с ячейкой 8–10 мм.
Подача смеси к перекрытию может проводиться бетононасосом или объемной бадьей, поднимаемой краном. После подачи наверх смесь равномерно распределяют, усаживают вибрацией и оставляют застывать.
Дальнейшие действия
Бетон набирает достаточную прочность через 4 недели, все это время он нуждается в периодическом смачивании и защите от дождя первые 2-е суток. После высыхания опалубку можно снимать и приступать к возведению стен.
Источники: http://www.kak-sdelat.su/1734-betonnye-perekrytiya-svoimi-rukami-mezhdu-etazhami.html, http://kladembeton.ru/izdeliya/zdaniya-i-arhitektura/betonnye-perekrytiya.html, http://stroydomvsem.ru/monolitnoe-betonnoe-perekrytie-svoimi-rukami-zalivka-monolitnogo/
blogforbuilder.ru
Межэтажные перекрытия своими руками: подготовка, укрепление, заливка
Выбор подходящего перекрытия
Строительство дома нередко сопровождается дополнительными осложнениями. Одна из самых частых загвоздок — это сооружение межэтажного перекрытия своими руками. Одним кажется, что бетонные варианты — это очень сложная задача, другим — нет, но когда дело доходит до практики, то затруднения появляются у всех.

Ни в коем случае не стоит разбивать процесс заливки бетоном на этапы, так как если часть цемента схватится, а другая будет еще сырой, то могут возникнуть трещины.
Существуют два типа перекрытий — бетонные и деревянные. Вторые характеризуются низкой выносливостью, но простотой в монтаже. А вот бетонные перекрытия между этажами наиболее надежны среди всех аналогов.
Вернуться к оглавлению
Подготовка к строительству и опалубка
- лист А2;
- карандаш;
- транспортир с линейкой;
- ламинированная фанера;
- толь;
- молоток;
- гвозди.
Для начала стоит уверить себя, что все получится, а потом сразу же начать измерять площадь поверхности, которую необходимо залить, а также создать план расположения комнат, благодаря которому можно будет произвести более точные расчеты. Этот момент является крайне необходимым, т.к. фанерные листы должны в итоге будут держать очень немалую массу цемента до момента его застывания и при этом не деформироваться.
Опалубка между этажами изготавливается из самой прочной фанеры, какую только возможно будет найти в городе, но не менее 20 мм.
Деревянный вариант опалубки является самым надежным, но ее поверхность должна быть гладкой, не клейкой, и возможно ламинированной, чтобы потом было проще убирать следы работы и делать очистку.
Поверхность должна быть гладкой и не клейкой, возможно, ламинированной, чтоб потом было проще убрать следы работы и очистить саму опалубку. Не стоит бояться использовать деревянные варианты — они самые надежные.
После установки опалубки следует сразу же позаботиться о гидроизоляции, постелив прямо на нее толь или полиэтиленовую пленку. Как только работа закончена, следует поджать чем-то тяжелым гидроизоляционный материал и оставить его так до начала армирования будущего перекрытия.
Вернуться к оглавлению
Укрепление конструкции
- балки деревянные — 1 шт на 1 кв. м;
- распорки металлические;
- армирующий прут А500С;
- мягкая проволока.
Для укрепления конструкции потребуются самые прочные деревянные балки и металлические распорки, не менее чем 100*100 мм. Такие балки позволят создать дополнительное укрепление для опалубки, ведь давление со стороны цемента (особенно в момент заливки) будет очень ощутимым. Чем больше балок пойдет в ход, тем больше вероятность, что конструкция не просто не провалится, но даже не деформируется. В случае пренебрежения дополнительными системами укрепления может произойти авария, а это чревато в лучшем случае большими финансовыми потерями.
После этого стоит приступать к армированию площадки, куда будет заливаться бетон. Для этого процесса потребуется арматура А500С, которая обладает повышенными прочностными характеристиками и, если ее не жалеть, удержит любой вес. Особенности ее изготовления позволяют использовать дуговую сварку и при этом не испортить родные металлические характеристики. Укладывается арматура решеткой в 4 слоя (2*2) с некоторым смещением, таким образом можно добиться максимальной прочности.
Есть несколько нюансов при укладывании арматуры. Она ложится не в одной точке бутербродом, а разделяется на 2 равные половины так, чтобы между опалубкой и нижним слоем было 25-30 мм, как и от последнего армирующего прута до конца заливаемой поверхности. Между опалубкой и нижним слоем стоит подложить обломки пенопласта нужного размера, которые позволят сделать задуманное, а для того, чтобы поднять верхний слой на нужный уровень, используются импровизированные металлические скобы из тех же прутов арматуры. Сцепка уровней между собой и скобой происходит посредством мягкой проволоки, которая наматывается своими руками и потом уже не снимается.
Готовый каркас следует проверить на подвижность, и если она есть, то лучше еще и еще пересматривать все металлические части, чтобы заливка прошла успешно и межэтажные перекрытия были сделаны на совесть.
Выполнение основной работы
- раствор м250-400;
- лопата — 2 шт;
- полиэтилен;
- вода;
- фомка (для снятия опалубки).
На этом этапе выполняется основная часть работы по созданию перекрытия. Своими руками можно даже не пытаться мешать цемент и заливать его, ибо это займет крайне много времени и отнимет неимоверное количество сил. Лучшим вариантом будет сделать заказ на местном заводе на несколько машин с раствором и возможностью подачи на высоту. Если это сделать, то буквально за день все межэтажное перекрытие будет залито.
Про что не стоит забывать, так это про массу льющегося бетона. Не стоит держать шланг и лить в одном направлении, потому что такого натиска не выдержат ни одни балки. Заливку стоит осуществлять либо в несколько этапов, где один строитель будет делать все, по очереди контролируя все процессы, либо несколькими рабочими, где один заливает раствор, а помощники этот раствор перепахивают. Раствор требуется «перепахивать» лопатой, чтобы там не оставалось воздушных пазух, которые в дальнейшем могут негативно сказаться на долговечности работы. важно делать это без применения силы, чтобы не зацепить толь и не нарушить ту самую гидроизоляцию, которая была уложена в самом начале.
Ни в коем случае сам процесс не стоит разбивать на этапы. Если часть цемента схватится, а другая будет еще сырой, то могут возникнуть трещины. После завершения заливки и выравнивания работа не заканчивается, но наступает более пассивный этап длиною в месяц. Изначально надо все накрыть полиэтиленовой пленкой, а потом время от времени смачивать результат, чтобы прочность набиралась постепенно. По технологии это должно занять 28 дней, но если продлится на 2-3 дня дольше, то ничего страшного не случится. Между окончанием работы и снятием опалубки следует не спеша убирать деревянные балки и металлические распорки.
По истечении месячного срока опалубку можно снять и увидеть то, что было сделано своими руками. Если все сделано правильно, то перекрытие между этажами должно будет иметь снизу идеально ровную форму, а верх придется немного подвергнуть шлифовке.
1popotolku.ru
Бетонные перекрытия: особенности утепления, размеры
Бетонные балки перекрытия, а также плитные и другие конструкции применяются для формирования горизонтальных поверхностей строящегося здания. Они должны быть достаточно прочными, чтобы эффективно передавать нагрузки на вертикальные несущие конструкции, и потому их практически всегда усиливают либо стальной арматурой, либо другими элементами.
Ниже мы расскажем об особенностях этих архитектурных деталей, а также приведем ряд советов по их самостоятельному обустройству.

Типовая схема обустройства
Обзор строительных перекрытий
Требования к конструкции
Перекрытием называется горизонтальная конструкция, которая разделяет между собой различные помещения – подвал, этажи, чердак и т.д. Помимо того что они воспринимают и передают статические нагрузки, эти детали еще и выступают в роли горизонтальных стяжек всего здания.

На стены можно укладывать самые разные конструкции
Требования к перекрытиям выдвигаются достаточно серьезные:
- Во-первых, они должны быть достаточно прочными и долговечными.
- Во-вторых, крайне важной является их жесткость и отсутствие деформаций.
- Также для этих элементов желательная высокая огнестойкость, водо- и воздухонепроницаемость.
- К дополнительным пожеланиям можно отнести звуко- и теплоизоляционные характеристики, но обычно они реализуются только в малоэтажном строительстве. В остальных случаях требуется дополнительное утепление бетонных перекрытий.
С этой точки зрения предпочтительными выглядят именно конструкции, изготовленные из железобетона по монолитной или сборной технологии. Деревянные балочные перекрытия тоже имеют право на существование, но их несущая способность недостаточна для использования в условиях высоких весовых и эксплуатационных нагрузок.
Монолитные разновидности
По типу обустройства подвальные, чердачные и межэтажные перекрытия делятся на две группы:
- Монолитные, которые заливаются непосредственно на объекте.
- Сборные, которые монтируются из отдельных элементов.
Ниже мы рассмотрим особенности возведения обеих разновидностей.

Фото арматурного пояса с опалубкой
Инструкция по заливке монолитной конструкции такова:
- Арматурные прутки диаметром от 10 до 20 мм (в зависимости от расчетной нагрузки) привариваем к металлическим закладным в так называемом арматурном поясе по периметру здания.
- Прутья связываем проволокой или свариваем меду собой, формируя арматурную сетку. Для большинства зданий оптимальным размером ячейки будет 200х200 мм.
Обратите внимание!
При формировании каркаса заранее предусматриваются места для прокладки коммуникаций, например, проход дымохода через бетонное перекрытие и т.д.
- Далее из щитов ОСБ или толстых досок монтируем опалубку. Деревянные детали во избежание набухания стоит обернуть плотным полиэтиленом. Все части опалубки скрепляем между собой, набивая на внешнюю сторону деревянные брусья.
- Собранные щиты крепим к арматуре с помощью достаточно толстой проволоки. При монтаже следим, чтобы опалубка располагалась ниже металлических деталей на 30-50 мм. Для облегчения позиционирования сегодня активно используются специальные дистанционные вкладыши.
- Во избежание провиса опалубки подпираем детали деревянными брусьями или телескопическими штангами, после чего приступаем к заливке.
- Заливку перекрытия желательно проводить в один прием – так в бетоне не будут формироваться зоны напряжения. Для этого нужно приготовить большое количество раствора, что домашних условиях сделать проблематично.
- Выход прост: нужно купить готовый бетон в требуемом объеме. Конечно, цена будет выше, но зато не придется возиться с объединением нескольких участков путем монтажа закладных.

Процесс заливки с автоматической подачей раствора
Поскольку бетон в данном случае будет держаться исключительно на арматуре, снимать опалубку можно только после полного отвердевания цемента. Оптимальный срок выдержки составляет около 28 суток.
В итоге у нас получается монолит с отличными механическими характеристиками. Он прекрасно сопротивляется нагрузкам, а для удаления даже небольшой его части (например, при постройке люка) должна применяться резка железобетона алмазными кругами.
Сборные разновидности

Пустотелые плиты для сборных конструкций
Если габариты проема позволяют, то можно обустроить сборную конструкцию из железобетонных плит:
- Подбираем размеры бетонных перекрытий таким образом, чтобы плита или модуль перекрывали все свободное пространство.
- С помощью автокрана укладываем детали на армированный пояс, соединяя их между собой цементным раствором.
Обратите внимание!
Края плиты должны заходить на опору не менее чем на 12 см по всей длине.
- Для повышения прочности соединения привариваем металлические детали плит к закладным в стенах здания.

Схема обустройства перекрытия по плите
У этого метода есть ряд преимуществ:
- Во-первых, скорость монтажных работ существенно возрастает.
- Во-вторых, типоразмеры плит и их несущие способности унифицированы, что существенно облегчает расчет бетонного перекрытия.
- В-третьих, пустотелые изделия обеспечивают более качественную теплоизоляцию, чем армированный монолит.
В то же время данная методика может быть реализована только для небольших пролетов. Кроме того, при укладке плит сложно заранее обустроить необходимые проемы и коммуникационные ходы, потому может потребоваться весьма трудоемкая резка бетонных перекрытий с использованием дорогостоящих инструментов.

Алмазное бурение отверстий в бетоне для обустройства люка
Вопросы монтажа
Советы по расчету
Если вы выполняете все работы самостоятельно, то вам стоит обязательно учитывать такой параметр, как толщина бетонного перекрытия между этажами.
Здесь нужно ориентироваться на такие цифры:
- В случае с плитным перекрытием все просто: для пролетов до 4 м берем детали толщиной 16 см, для пролетов более 4 м – 22 см. Отступления от подобного правила встречаются, но в жилищном строительстве они довольно редки.
- При возведении монолитной конструкции нужно учитывать собственный вес пола и капитального основания, массу нагрузки с запасом по прочности и т.д. Зная эти данные, а также площадь проема, мы сможем рассчитать удельную нагрузку на монолит в кг/м2.
Обратите внимание!
Согласно СНиП, нормативное значение данного показателя составляет 150 кг.
Однако нужно принимать во внимание коэффициент запаса прочности (1,3),так что в идеале мы должны работать с величинами порядка 195 – 200 кг/м2.
- На основании этих цифр мы подбираем толщину плиты, а также сечение и конфигурацию арматуры.
Без соответствующих навыков выполнить подобные вычисления на требуемом уровне качества довольно сложно. Вот почему мы настоятельно рекомендуем либо воспользоваться специальными программами-калькуляторами (Lira, SCAD, STAAD и аналоги), либо обратиться к профессиональным проектировщикам.
Самостоятельное изготовление плит
Описание технологии обустройства подобных конструкций было бы неполным, если бы мы не рассказали, как сделать бетонное перекрытие своими руками. На самом деле при наличии определенных навыков залить несколько довольно прочных плит может каждый.

Схема монтажа формы
Делается это так:
- Из досок толщиной до 50 мм или фанеры, усиленной деревянными ребрами, собираем днище для будущей формы. Боковые стенки делаем из доски 25-30 мм.
Совет!
Размеры опалубки подбираем в соответствии с габаритами пролета.
- Днище застилаем рубероидом или полиэтиленовой пленкой: так и протечек избежим, и процесс выемки облегчим многократно.
- Затем собираем арматурный каркас. Поскольку сварочный аппарат стоит довольно дорого, при самостоятельном изготовлении чаще всего выполняется вязка прутков тонкой проволокой.
Совет!
Чтобы облегчить конструкцию и улучшить ее эксплуатационные свойства, можно заложить в арматуру продольные полипропиленовые трубы диаметром около 60 мм.
- Каркас опускаем в опалубку, устанавливая на расстоянии 30-50 мм от днища. Для этого можно использовать как специальные прокладки, так и подручный материал — камешки, обломки плотного кирпича и т.д.
- Заливаем опалубку с арматурой раствором на основе цемента маркой не ниже М350 с добавлением песка и гравия. Тщательно уплотняем бетонный материал стыкованием или вибрационной обработкой.

Небольшая плита в дощатой опалубке
Во время сушки поддерживаем поверхность плиты во влажном состоянии, накрывая ее мешковиной или полиэтиленом. Распалубку осуществляем минимум через две недели, после чего досушиваем изделие в открытом виде. Общее время набора прочности бетонным изделием должно составлять не менее 28 суток.
Вывод
Сталебетонные перекрытия, несмотря на достаточно высокую стоимость и сложность в возведении, на сегодняшний день практически не имеют альтернатив. Более того – для их проектировки обустройства в большинстве случаев желательно привлекать профессионалов, поскольку цена ошибки в этом вопросе весьма высока. Более подробно нюансы поднятой темы освещаются на видео в этой статье.
