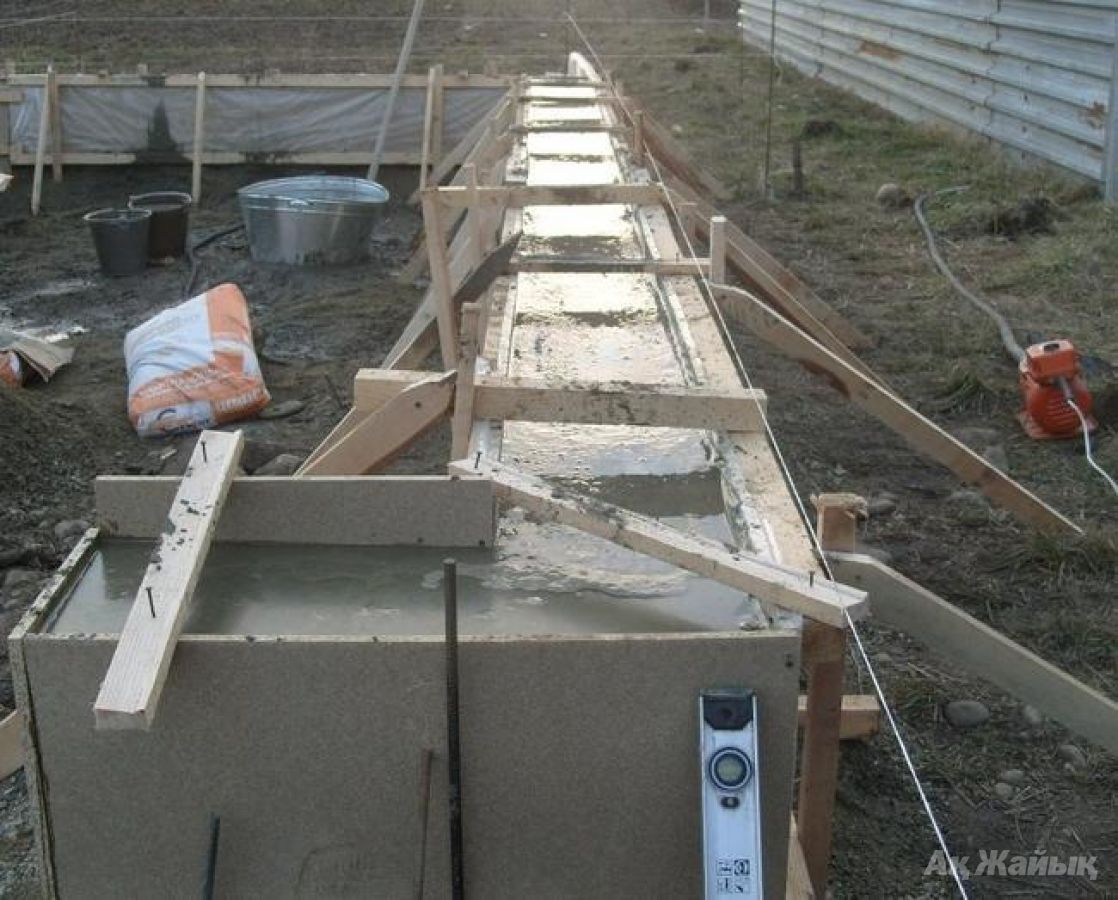

Когда можно снимать опалубку с ленточного фундамента
Перед обустройством основания дома, по периметру строящегося фундамента выставляется опалубка, представляющая собой каркас для последующей заливки бетона. Эта конструкция поддерживает жидкий бетонный раствор до тех пор, пока он не схватится, после чего деревянный короб демонтируют. В связи с этим у многих начинающих строителей возникает вопрос, когда можно снимать опалубку с ленточного фундамента. Чтобы на него ответить, сначала рассмотрим официальные требования, предъявляемые к конструкциям этого типа.
Требования и нормативы
Согласно СНиП 3.03.01-87 «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП 70.13330.2012.
Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.
Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.
Через сколько бетон набирает прочность
Считается, что максимальную прочность (более 70%) бетон набирает спустя 4 недели после его заливки. Однако, в этом случае, предусмотрена температура воздуха +5 градусов. Исходя из этого, при температурном режиме в +10 градусов, снять опалубку можно уже через 2 недели. Поэтому если опираться на температурные показатели можно составить примерный график затвердевания бетона, с учетом того, что по европейским и американским нормативам 50% затвердевания вполне достаточно.
Исходя из этой таблицы, делаем вывод, что снимать опалубку можно и через 2 дня, если стоит жаркая погода.
Полезно! Интенсивнее всего бетон набирает прочность в течение первой недели, после этого основание продолжает твердеть на протяжении 2 лет (за это время оно набирает до 250% прочности).
Однако, если вы использовали горизонтальные литые конструкции для опалубки, то эти сроки увеличиваются:
Среднесуточная температура, 0С | Через сколько суток можно снять опалубку |
---|---|
1 | 28 |
5 | 21 |
10 | 15 |
15 | 9 |
20 | 7 |
25 | 6 |
30 | 5 |
Также стоит обратить внимание на следующие рекомендации, которые позволят вам более точно определить, когда снимать опалубку:
- Если длина конструкции составляет более 6 м, то необходимо дождаться, пока основание не затвердеет на 80%.
- Горизонтальные наклонные элементы можно снимать по достижении 50-70% прочности.
- Вертикальные элементы рекомендуется снимать при прочностных показателях 0,2-0,3 МПа.
Однако, как было сказано ранее, на прочность бетона влияет множество факторов, поэтому учитывать нужно также и влажность воздуха, а также соответствующую обработку монолитной поверхности. Именно поэтому первые 2-3 дня свежий фундамент накрывают пленкой и по 2 раза в сутки смачивают водой. Если влага будет слишком быстро испаряться, то гидратация бетона будет происходить неправильно, вследствие чего понизится несущая способность монолита.
Помимо этого стоит учитывать такое «явление», как кристаллизация бетона. Этот химический процесс также оказывает влияние на затвердевание бетонной массы.
Кристаллизация бетона
Для того, чтобы определить срок, который потребуется на схватывание бетона, необходимо учесть несколько фаз, в которых находятся компоненты фундамента:
- 1 фаза – сразу после заливки раствора. В этот период раствор считается перенасыщенным и в нем происходит процесс затворения водой. Длится он всего 1-2 минуты, но за это время в бетонной массе образуется «союз» эттригинта и кальция гидроксида.
- 2 фаза – через 1 час после замешивания цементно-бетонной смеси. В течение индукционного периода (3-6 часов) цементно-песчаная смесь превращается в цементное тесто, характеризующееся подвижностью и непроницаемостью для воды.
- 3 фаза длится от 12 до 36 часов, после образования цементного теста. В этот период происходит цементация камня, благодаря чему из «чешуек» цемента формируется так называемая пространственная решетка.
Если демонтировать опалубку до завершения 3 фазы, то физико-химические свойства бетона могут измениться, поэтому снимать каркас не рекомендуется раннее, чем через 2 дня.
Еще один нюанс – это соотношение воды и цемента в смеси, так как от этого тоже зависит скорость набора прочности фундамента.
Объем воды по отношению к цементу | Прочность | ||
---|---|---|---|
Через 1 день | Через 3 дня | Через неделю | |
0,4 | 24% | 48% | 70% |
0,5 | 17% | 43% | 66% |
0,6 | 11% | 37% | 64% |
0,7 | 8% | 33% | 63% |
Также следует учитывать последовательность и технологию снятия опалубки.
Как производится демонтаж опалубки
Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.
Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.
Снимать опалубку необходимо сверху вниз, соблюдая следующую последовательность действий:
- Раскрутите болты и снимите верхние металлические стяжки.
- Снимите болты нижних стяжек (стяжки при этом нужно оставить в бетонной массе).
- Аккуратно отодвиньте щиты от стоек.
- Уберите подпорки.
- Снимите деревянный каркас.
Опалубка обязательно снимается, даже в том случае, если вы временно «заморозили» стройку до следующего лета. На это есть несколько причин:
- Если оставить конструкцию из дерева под дождем и снегом, то древесина быстро впитает влагу.
- Лучше демонтировать опалубку и произвести гидроизоляцию фундамента до того, как деревянный каркас лопнет, когда осенью вся впитавшаяся в него влага растает.
Оставлять сам фундамент на зиму также не стоит, несмотря на утверждения «горе-советчиков», которые уверены в том, что перезимовавший фундамент станет от этого только прочнее. Если вы оставите на зиму ненагруженное бетонное основание, то конструкцию может просто-напросто вытолкнуть из земли (особенно если грунт пучинистый). Кроме этого, фундамент перенесший зимовку без гидроизоляции будет очень сложно оценить – определить нанесен ли ему ущерб от расширения воды внутри массы.
В свою очередь нагружать фундамент раньше срока тоже не стоит. Оптимальный вариант – это рассчитать работы таким образом, чтобы бетонное основание успело набрать необходимую прочность (через 4 недели) и у вас осталось время на то, чтобы нагрузить основу.
В заключении
Если у вас есть возможность выждать требуемые 28 дней, то рекомендуем дождаться, пока фундамент наберет не менее 70% прочности. Фундаментальное основание – это не стандартная несущая конструкция, а монолит, на котором ваш дом будет держаться долгие годы, поэтому не стоит пренебрегать нормативами и стандартными требованиями.
Через сколько можно снимать опалубку после заливки бетона?
Если снять опалубку, пока бетон не набрал нужной прочности, то это может привести к деформации строительных конструкций. Именно поэтому для многих частных застройщиков актуальна дилемма, через сколько можно снимать опалубку после заливки бетона. Согласно СН это делается, когда бетон наберёт семьдесят процентов прочности, но измерять этот параметр частному застройщику невозможно. Именно поэтому ориентируются на температуру воздуха и время.
Нормативы на снятие опалубки
То, когда снимать опалубку после заливки бетона, чётко оговорено в СП и СНиП:
- Так, в СНиП по строительным конструкциям сказано, то сроки снятия опалубки зависят от протяжённости пролёта. При пролёте протяжённостью менее 6 м демонтаж опалубки производится при достижении раствором 70-ти % от нормативной прочности. При пролёте более 6 м этот показатель должен составить 80 % от марочного значения.
- Решая, когда можно снимать опалубку, не учитывают предназначение и категорию здания или сооружения.
- При заливке раствора на буте или керамзитовой основе сроки снятия опалубки при бетонировании определяются по достижению раствором не менее половины прочности от нормируемого показателя. При этом предельная нагрузка на основание не более 3,5 МПа.
- В строительных нормативах Германии снятие опалубки с перекрытия и других несущих конструкций разрешается через трое суток после трамбовки раствора.
Факторы, влияющие на показатель прочности
- Время застывания бетона в опалубке зависит от состава раствора. Так, силикат кальция и алюминат кальция в составе бетона ускоряют процесс его застывания.
- При определённых температурных условиях срок снятия опалубки с фундамента и других конструкций может меняться. Чем выше температурные показатели воздуха, тем скорее созревает бетонный раствор. Так, при температуре внешней среды +30°С бетонная масса наберёт 80 % от нормируемой прочности за 5 дней. А при показателях не выше +3°С опалубочные щиты можно демонтировать через 28 дней. Решая, когда можно снимать опалубку при бетонировании, учитывают среднесуточные температурные показатели, а не её наибольшее значение.
- Соблюдение технологического процесса выдержки бетонной смеси. Чтобы ускорить сроки созревания бетона, необходимо периодически смачивать бетонную поверхность водой. Также бетон накрывают плёнкой из полиэтилена. Проведение любых монтажных работ на несозревшем бетоне запрещено. В принципе, демонтаж опалубки ленточного фундамента можно производить при достижении раствором половины нормируемой прочности, но монтажные работы разрешено вести только с момента достижения раствором не менее 80 % от нормируемого показателя прочности.
- То, через сколько снимать опалубку с бетона, во многом зависит от состава наполнителя. Так, время схватывания бетона может в разы сократиться при использовании в смеси для фундамента следующих наполнителей: щебень, бут, керамзит.
Влияние внешних условий
Основным критерием, через сколько можно снять опалубку с фундамента или когда снимать опалубку с плиты перекрытия, является влажность и температура окружающего воздуха, марка прочности бетонной смеси и концентрация жидкости в растворе.
Определить, когда можно снимать опалубку с фундамента, можно по таблице:
Когда снимать опалубку с перекрытия, во многом зависит от сезона. Так, оптимальное время года для изготовления бетонных конструкций – засушливая осень. Но за несколько недель очень сложно выполнить фундаментные работы и подготовить основание для стеновых конструкций, поэтому целесообразно залить основу дома осенью и оставить её на всю зиму, чтобы устоялась. Тогда летом вы можете быстро завершить строительство коробки дома.
При этом стоит помнить, что опалубочные конструкции не стоит оставлять на всю зиму, поскольку деревянные щиты могут разбухнуть от влаги и повредить бетонные конструкции, а металлические или пластиковые опалубочные системы могут украсть.
Правила снятия опалубки
Демонтаж опалубки фундамента нужно начинать после того, как раствор наберёт необходимый процент от нормируемого показателя. Многие строители снятие опалубки с фундамента производят поэтапно, то есть в обратном порядке. Однако важно не забывать, что применять для демонтажа строительную технику строго запрещено, поскольку велика вероятность повреждения бетонной поверхности. Поскольку точно определить набор прочности бетоном невозможно, строители выжидают несколько дополнительных дней перед тем, как снять опалубку с фундамента.
Снятие опалубки после бетонирования выполняют с соблюдением следующих правил:
- Демонтаж туров, вышек, а также опорных балок лучше отложить на завершающий этап.
- Чтобы не пришлось говорить, не могу снять опалубку, все элементы необходимо смазать специальным составом для уменьшения схватывания с бетоном. Демонтаж щитов и стоечных элементов выполняют аккуратно, чтобы не повредить поверхность бетона и иметь возможность применять опалубочное оборудование повторно.
- Решив, когда снимать опалубку, работу ведут сверху вниз и в горизонтальном направлении. При этом стоит помнить, что на углах сооружения бетонная смесь схватывается быстрее, поэтому крепёжные детали демонтируют сначала тут.
- Если вы будете точно знать, когда снимать опалубку с фундамента, то одновременно с процессом снятия опалубочных конструкций разрешено начинать вести монтаж других строительных элементов.
Запомните: если вы сомневаетесь или не знаете точно, через какое время можно снимать опалубку после заливки бетона, то соблюдайте интервал в 28 дней. Это стандартное время, за которое любой бетон набирает полную марочную прочность.
Если вы не знаете, через сколько снимать опалубку с фундамента или когда снимать опалубку перекрытия, то вы можете проконсультироваться у специалиста нашей компании. Для этого вам достаточно позвонить нам по указанному телефону.
Когда можно снимать опалубку перекрытий после бетонирования
В идеале снимать опалубку перекрытий нужно через 28 дней, после того, как бетон наберет 95 – 98 % марочной прочности. Но это далеко не всегда целесообразно и выгодно. Например, в случае аренды опалубки перекрытий ее фиксирующие элементы могут в дальнейшем использоваться для заливки следующего участка.
К распалубке можно приступать, когда бетон наберет такой уровень прочности, который обеспечит противостояние различным погодным условиям, сохранение целостности конструкций и их форму под нагрузкой от проведения дальнейших строительных манипуляций и передвижения людей. Существуют строительные нормы, которые определяют, какой процент должен набрать бетон от марочной прочности для того, чтобы опалубка перекрытий, опалубка стен, фундаментов и опалубка колонн могла быть демонтирована без риска деформаций конструкций. И в большинстве случаев для этого нужно не 98 %, а всего 50 – 70 %.
Распалубка может начинаться практически сразу после завершения работ по уходу за бетоном, что особенно выгодно, если Вы арендовали опалубку перекрытий или другого типа. Но это возможно при соблюдении важного условия: до начала демонтажа он должен набрать определенный процент прочности, величина которого зависит от типа конструкций и назначения построек:
- для вертикальных стен с нагрузкой – 50 % от марочной прочности;
- для ленточных фундаментов и армированных ж/б конструкций с наполнителем – не менее 50 %;
- для перекрытий и лестничных пролетов длиной до 6 м – более 70 %;
- для лестничных пролетов и перекрытий с размерами более 6 м – свыше 80 %.
Темпы созревания и сроки твердения раствора зависят от нескольких факторов: способа бетонирования, температуры и влажности воздуха, ожидаемой нагрузки не монолитные конструкции и ряда других характеристик.
В любом случае, опалубка стен и фундамента снимается не ранее, чем через 7 дней при правильном уходе и оптимальных температурных условиях (+15 °C). А вот при благоприятных условиях для созревания бетонаможет демонтироваться лишь после истечения 14 дней с момента его заливки (при пролетах до 6 м) или 28 дней (при размерах монолитных конструкций более 6 м).
Когда снимать опалубку с фундамента – советы и указания СНиП + Видео
Когда снимать опалубку с фундамента – достаточно дискуссионный вопрос. Споры по данной теме между профессиональными строителями, теоретиками сопромата и домашними мастерами встречаются на множестве форумов. Постараемся подвести итог и поставить жирную точку в этой борьбе.
Когда снимать опалубку с фундамента и как?
Бытует мнение, что демонтаж подпирающих конструкций можно начинать, как только фундамент выдерживает вес человека и по нему можно ходить. Данный совет дают опытные строители, но в домашних условиях применять его не стоит. Во-первых, есть шанс, что раствор не схватился, и мы деформируем верхний слой. Во-вторых, когда строите дом для себя – нет необходимости торопиться.
Идеальным вариантом является отливка конструкции в конце лета или начале осени, в это время наблюдается достаточная влажность, а также отсутствует сильная жара, что идеально подходит для такой работы. К тому же, отлитый фундамент должен перезимовать. Зимние морозы и весенние ручьи проверят всю конструкцию на прочность, возможность проседания почвы под нагрузкой и другие параметры. Если в литье присутствуют изъяны, то весной все они «окажутся на поверхности».
Однако не стоит оставлять литье в опалубке на зиму, деревянные листы зимой начнут разбухать, и тут уже вариантов немного – они либо раздвинут подпорки, либо начнут проверять фундамент на прочность. Со стальными листами попроще, но тут проблема кроется в национальном менталитете и желании наживы, их могут просто украсть. Снятие конструктивных элементов опалубки следует начинать с угловых или выступающих элементов, именно эти части литья застывают быстрее всего. А значит, пока они демонтируются, основное бетонное литье еще немного подсохнет и затвердеет.
Снимать необходимо как можно более аккуратно, ни в коем случае не надо срывать листы подъемниками или автомобилем. Иначе можно повредить не только саму опалубку, но и застывший бетон. После угловых частей приступаем к основным пролетам. Извлекаются из грунта подпирающие сваи, а после них прилегающие к бетону листы. Если перед монтажом листы не были пропитаны маслом, специальной жидкостью, обернуты в полиэтилен или бумагу, то отодрать их будет сложнее, особенно если они деревянные.
Когда убирать опалубку – немного теории
Застывание бетонной смеси происходит вследствие гидратации частиц цемента, которые образуют гидрооксид кальция. А он в свою очередь склеивает эти же кусочки цемента. После начинается кристаллизация гидрооксидов кальция или попросту отвердевание. Исходя из вышеизложенного, следует, что убирать опалубку необходимо только после перехода бетона в фазу кристаллизации.
Так СНиП 3.03.01-87 «Несущие и ограждающие конструкции» указывает, что производить распалубку вертикальных поверхностей (не плиты перекрытия) можно при достижении бетоном 70 % прочности, или при соответствующем обосновании – 50 % прочности. ENV 13670-1:20000, европейский аналог нашего норматива, рекомендует производить работы при наборе бетоном прочности 50 %, при температуре воздуха 0-65 градусов Цельсия. А вот американцы имеют более конкретные сведения, ACI 318-08 рекомендует снимать ограждения по прошествии семи дней, при соблюдении соответствующей влажности и температуре воздуха выше 10 градусов.
Следует обратить внимание, что все документы ссылаются на погодные условия, в которых происходит затвердевание и указывают (кроме американцев) процент прочности. Все это легко объясняется графиком затвердевания бетона. Он имеет криволинейную зависимость. При температуре окружающей среды 1 градус по Цельсию – это почти прямая под углом 30 градусов к горизонтальной оси, но при температуре 35 градусов, мы получаем ветвь гиперболы.
Еще одним важным фактором для застывания бетона является влажность воздуха. Сухой воздух приводит к неравномерной кристаллизации, в результате чего бетон начинает трескаться и лопаться. Создать необходимую влажность можно искусственно – поливая бетон водой. Не бойтесь переборщить, больше, чем необходимо, раствор не возьмет, однако действуйте без фанатизма.
Через сколько дней можно снимать опалубку с фундамента?
Учитывая все вышеизложенные факторы, можно сделать вывод, что основным критерием для определения срока снятия опалубки служит температура воздуха. Именно от неё зависит время затвердевания литья. В результате имеем:
- при среднесуточной температуре 1 градус снимаем опалубку через 15 дней;
- при среднесуточной температуре 5 градусов снимаем опалубку через 10 дней;
- при среднесуточной температуре 10 градусов снимаем опалубку через 7 дней;
- при среднесуточной температуре 15 градусов снимаем опалубку через 5 дней;
- при среднесуточной температуре 20 градусов снимаем опалубку через 4 дня;
- при среднесуточной температуре 25 градусов снимаем опалубку через 3 дня;
- при среднесуточной температуре 30 градусов снимаем опалубку через 2,5 дня;
- при среднесуточной температуре 35 градусов снимаем опалубку через 2 дня.
По прошествии этого времени вертикальное бетонное литье набирает 50 % от своей прочности, а так как фундамент рассчитывается с троекратным запасом прочности, значит с ним уже можно работать: производить гидроизоляцию, начинать возводить стены. Оставшиеся 98 % прочности бетон наберет через 9-28 дней, с момента заливки (опять же в зависимости от температуры окружающей среды). Остальные 2 % он будет набирать всю жизнь.
Под среднесуточной температурой следует подразумевать полный день, 24 часа. Если днем температура воздуха достигает 30 градусов, а ночью 10, то среднее значение будет равняться 20 градусам, соответственно срок застывания будет не 2.5 а 4 дня.
Когда убирать опалубку с горизонтальных перекрытий
Горизонтальные литые конструкции встречаются нечасто. Фундамент на дачном участке заливает каждый третий владелец, а вот отливать перекрытия намного сложнее. Здесь и мощные опалубки с жесткими опорами нужны, и проводить работы надо аккуратно. В случае непредвиденной ситуации бетон не просто разольется, а упадет на голову, что может повлечь травмы. Намного удобнее использовать готовые элементы перекрытия или первоначально отлить их на земле, а затем уже монтировать на высоте. Но если выбран был именно вариант высотного литья, то имеем следующие данные:
- при среднесуточной температуре 1 градус снимаем опалубку через 28 дней;
- при среднесуточной температуре 5 градусов снимаем опалубку через 21 день;
- при среднесуточной температуре 10 градусов снимаем опалубку через 15 дней;
- при среднесуточной температуре 15 градусов снимаем опалубку через 9 дней;
- при среднесуточной температуре 20 градусов снимаем опалубку через 7 дней;
- при среднесуточной температуре 25 градусов снимаем опалубку через 6 дней;
- при среднесуточной температуре 30 градусов снимаем опалубку через 5 дней;
- при среднесуточной температуре 35 градусов снимаем опалубку через 4 дня.
Как видно, длительность выдержки увеличивается по сравнению с вертикальными конструкциями, это связано с тем, что СНиП и другие нормативные документы указывают на обязательное достижение литьем 70 % прочности.
Иногда для определения степени застывания, параллельно с основным литьем, изготавливают небольшой кирпич из такой же бетонной смеси. Он выступает своего рода контрольным элементом, по степени его затвердевания определяют, схватилась ли основная конструкция, а следовательно, можно или нет снимать опалубку.
Не торопитесь демонтировать опалубку, преждевременно убранная подпорка может захватить с собой часть незастывшего бетона, что заставит побегать вдоль конструкции с ведром и мастерком, как говорится «Поспешишь – людей насмешишь».
при какой прочности бетона и через сколько дней после заливки
На чтение 6 мин Просмотров 238 Опубликовано Обновлено
Основой большей части строений в частном секторе является железобетонный фундамент. Это прочная и надежная конструкция? способная выдержать большие нагрузки и простоять без повреждений 100 лет и более. Но изготовление опорной системы данного типа — сложный и многоэтапный процесс, одним из которых является снятие опалубки после бетонирования. К его осуществлению нужно подходить грамотно во всех отношениях, так как ошибки могут повлечь за собой самые печальные последствия.
Созревание бетона
Затвердевание раствора зависит от времени года, а также объема заливкиВ исходном состоянии бетон представляет собой жидкое вещество большой плотности и малой текучести. Для придания ему нужной формы используется опалубка — вертикально ориентированный каркас, определяющий границы распределения смеси – ширину и высоту основания. Материал для изготовления формы может браться в аренду или она изготавливается собственными силами из того, что есть под рукой.
Через какое время снимается опалубка с фундамента, зависит нескольких критериев. Основные из них:
- Состав смеси. Бетон представляет собой вещество, практически полностью состоящее из минеральных компонентов. Силикат кальция предназначен для набора прочности, а алюминат кальция ускоряет физико-химические реакции, происходящие в растворе.
- Температура воздуха. В тепле созревание бетона происходит быстрее, на холоде оно замедляется. Разработаны способы подогрева и охлаждения опорных систем.
- Технология выдержки бетона. Идеальными условиями является постоянная температура и влажность, регулярный полив плиты, накрывание ее защитным материалом.
- Добавки. Пластификаторы и ускорители способствуют сокращению сроков твердения фундамента.
Время созревания бетона является величиной непостоянной. Решать, когда можно снимать опалубку, нужно применительно к каждому конкретному случаю, грамотно оценивая все сопутствующие условия.
К понятию «созревание» следует подходить дифференцировано. Полное предполагает прохождение всего цикла отвердения и набирания прочности. Это означает, что пользоваться фундаментом можно без каких-либо ограничений, нагружая его с проектной мощностью. Есть и промежуточные стадии, когда раствору уже не нужна поддержка, но он еще сохраняет некоторую рыхлость и хрупкость. Эти этапы можно использовать для проведения выравнивания, шлифования и сверления отверстий для прокладки коммуникаций.
Нормативы по снятию опалубки
При заливке бетона зимой время созревания увеличиваетсяСроки снятия опалубки с железобетонной отливки регламентируются СНиП 3.03.01-87 «Несущие и ограждающие конструкции».
При длине плиты до 600 см марочная прочность должна составлять не менее 70%. Если сторона длиннее, 80%. При этом допускается максимальная нагрузка на фундамент до 3,5 МПа.
Также в документе приведена таблица степени(%) созревания бетона в зависимости от среднесуточной температуры окружающей среды.
Температура | Дней с момента заливки | ||||||||
1 | 2 | 3 | 5 | 7 | 10 | 14 | 21 | 28 | |
-3 | 3 | 6 | 8 | 12 | 15 | 22 | 26 | 30 | 35 |
0 | 4 | 8 | 10 | 15 | 18 | 25 | 29 | 32 | 38 |
3 | 5 | 10 | 15 | 20 | 25 | 30 | 35 | 40 | 45 |
5 | 6 | 12 | 18 | 24 | 30 | 36 | 42 | 48 | 54 |
10 | 8 | 14 | 21 | 28 | 35 | 42 | 50 | 57 | 65 |
15 | 10 | 20 | 30 | 40 | 50 | 60 | 70 | 80 | 90 |
20 | 12 | 21 | 32 | 44 | 55 | 66 | 77 | 88 | 95 |
25 | 18 | 30 | 35 | 50 | 57 | 70 | 80 | 90 | 100 |
30 | 20 | 33 | 45 | 58 | 71 | 80 | 90 | 100 |
Следуя показателям таблицы, нужно ориентироваться на 70%. Когда наступит искомая дата, можно проводить демонтаж опалубки. На время года ориентироваться не следует. В расчет нужно принимать влажность воздуха. При сырости древесина разбухает, ее ведет, что может стать причиной разрушения неокрепшего фундамента. В таких ситуациях допускается снимать опалубку при уровне созревания 50%. Если используются пористые наполнители или бутовый камень, 30%, но нагружать после этого бетон категорически противопоказано. Фундамент должен достичь 100% созревания.
Через какое время снимают опалубку после бетонирования
Рекомендуется снимать опалубку через месяц после заливки в теплое время годаСтроительство фундамента — это процесс долгий, завершить его в течение периода созревания практически невозможно. Отрывка котлована, трамбовка дна, отсыпка, армирование, монтаж опалубки — на все это может уйти не один месяц. Плюс ко всему добавляется 28 технологических дней после заливки.
Здесь нужно учитывать такие нюансы:
- Если начать строительство в конце весны-начале лета, заливка совпадет с началом жары, которая чрезвычайно опасна для созревающего бетона. От высокой температуры он сохнет слишком быстро, неравномерно, что приводит к снижению прочности и появлению трещин.
- Когда фундамент изготавливается осенью, есть риск попасть под внезапные заморозки. Это явление в первые 1-3 дня может спровоцировать кристаллизацию воды в растворе и полное разрушение изготовленной конструкции.
Строители рекомендуют заливать фундамент в конце лета-начале осени, чтобы успеть снять опалубку до начала холодов по достижению полного созревания бетона. Оставлять форму на зиму не рекомендуется. Металлические изделия могут украсть, а древесина разбухнет и сгниет. С самим основанием ничего не случится, лишние месяцы выдержки пойдут ему только на пользу.
Как показывает практика, на 2-3 день после заливки бетон твердеет настолько, что без риска повреждений переносит незначительные нагрузки, к которым можно приравнять аккуратный демонтаж опалубки. Необходимым условием для такого решения является полное исключение доступа к фундаменту посторонних, в том числе детей и животных. Но лучше выждать неделю, если позволяет план заливки опорной системы.
Демонтаж опалубки в зависимости от внешних условий и нагрузки на здание
Чтобы снизить испарение, бетон накрывают пленкой на второй день после заливкиНесмотря на свою прочность в готовом виде, бетон нуждается в уходе практически сразу после заливки и на протяжении всего периода созревания. По окончании данного процесса строительный раствор нужно выровнять, проверить прочность формы и при необходимости ее подправить. Затем следует огородить сооружение, чтобы исключить его механическое повреждение. Через сутки фундамент следует накрыть пленкой — это предотвратит быстрое испарение воды с его поверхности. Уже на третий день бетон нужно начинать поливать. Чем выше температура воздуха — тем чаще.
Одним из критериев, влияющим на срок снятия опалубки, является расчетная нагрузка, которую будет оказываться на опорную систему.
Для различных строений определены следующие минимальные нормы:
- каркасные домики — 50%;
- строения из пеноблоков — 60%;
- сооружение из дубовых бревен — 70%;
- кирпичный особняк — 80%.
Не меньшее влияние на сроки удаления опалубки оказывает и состояние погоды. На холоде созревание бетона происходит очень медленно, иногда для этого нужно до двух месяцев. На жаре смесь полностью застывает уже к концу третьей недели. О том, что щиты можно удалять, свидетельствует образование щелей между ними и ленточным фундаментом.
Советы по демонтажу
Рекомендуется снимать опалубку начиная с угловых частей конструкцииСнятие опалубки можно начинать только при полной уверенности, что бетон набрал достаточную для этого прочность. Это обязательно для оснований в земле и плит перекрытия.
Рекомендуется соблюдать следующие правила демонтажа формовочных конструкций:
- Снятие нужно вести предельно аккуратно, чтобы не повредить основание и щиты, которые можно использовать повторно в тех или иных хозяйственных целях.
- Удаление опалубки лучше начинать с мест, где раствор застывает быстрее всего — углы и края.
- Разборка всегда ведется сверху вниз. Сначала удаляются крепежные элементы, потом отделяются щиты и доски. Если болты и саморезы заржавели, они срезаются болгаркой.
- Обычно, после снятия распорок и упоров опалубка отпадает сама. Если этого не происходит, делать это нужно с помощью острых и широких деревянных клиньев путем нанесения слабых ударов.
- В местах коммуникационных отверстий нужно быть особенно аккуратным, так как в таких местах фундамент ослаблен.
- Не допускается использовать тяжелую строительную технику и кувалду для отделения щитов. Лучше выждать несколько дней, пока бетон полностью не созреет и нагрузка ему будет не страшна.
Если удаленная опалубка не подлежит утилизации, ее нужно очистить, просушить и убрать в сухое место для хранения. Предварительно рекомендуется обработать древесину грунтовкой и антисептиком, а металл — смазкой.
Через сколько дней можно снимать опалубку?
Ни одно строительство капитального сооружения не обходится без возведения бетонного фундамента, который требует применение специальной опалубки. Чтобы безопасно снять опалубку для дальнейшего возведения стен, необходимо придерживаться определенных правил. При этом от качества сооруженной опалубки зависит конечное качество фундамента и долговечность всей конструкции.
Помимо сооружения фундамента, опалубка применяется для возведения несущих стен, междуэтажных и шахтных перекрытий и монолитных зданий. Грамотно сооруженная опалубочная конструкция обеспечивает создание прочного каркаса для последующей заливки бетонирующей смеси. Чтобы ответить на вопрос точно — когда можно снимать опалубку, необходимо знать свойства полного созревания бетона.
Сроки приобретения прочности бетона
Материалы, которые используются в производстве качественных опалубок, должны быть изготовлены их прочных деревянных и металлических деталей и соответствовать установленным нормам и требованиям.
Согласно нормативным данным, бетон набирает прочность по истечении 28 дней. Тем не менее, следует помнить, что при температуре воздуха в районе 20°C бетон набирает 50% прочности уже по истечении 3 дней и 70% прочности через 14 дней. Но это совсем не значит, что пора снимать с него опалубку. При более низкой окружающей температуре созревание бетона растягивается на более продолжительное время.
Существуют следующие факторы, которые влияют на созревание сооруженной бетонной конструкции:
- температура окружающего воздуха;
- марка используемого бетона;
- влажность воздуха;
- толщина бетонной структуры.
Если спросить у специалиста – через сколько дней снимать опалубку? Ответ будет неоднозначным, так как на процесс влияют окружающие факторы, которые напрямую воздействуют на полное затвердение бетонной смеси.
Нормативные сроки демонтажа опалубки
Безопасно-нормативные сроки демонтажа опалубочной конструкции зависят от того, для каких именно строительных элементов она используется, а именно:
- с фундамента через 28 дней;
- с перекрытия стен через 21 день;
- с монолитного сооружения через 14 дней.
При температуре воздуха около 20 °C демонтаж допускается производить не ранее, чем через 10 дней после заливки бетона. Если температура не превышает 10 °C демонтаж лучше производить только по истечению 14-20 дней. После снятия опалубки необходимо дополнительно выдержать бетонное устройство и не нагружать, чтобы оно набрало максимальной прочности. Особенно это касается возведения фундамента, который должен отличаться высоким показателем прочности.
Нормативный документ |
Условие |
Срок распалубки |
Примечание |
---|---|---|---|
|
|
||
СНиП 3. 03.01-87 Несущие и ограждающие конструкции, пункт 2.110, таблица № 10 |
Горизонтальная поверхность пролет до 6 м |
Набор бетоном 70% марочной прочности |
Данный раздел СНиП признан не действующим Постановлением Госстроя России от 22.05.2003 г. № 42. |
Горизонтальная поверхность пролет свыше 6 м |
Набор бетоном 80% марочной прочности |
Данный раздел СНиП признан не действующим Постановлением Госстроя России от 22.05.2003 г. № 42. |
|
СНиП 3. 03.01-87 Несущие и ограждающие конструкции, пункт 2.66 |
|
Достижение бетоном 70 % марочной прочности, а при соответствующем обосновании — 50 %. |
|
СНиП 3.03.01-87 Несущие и ограждающие конструкции, таблица № 3 |
Бетон на пористых заполнителях (керамзит) |
Прочность бетона 3,5 МПа, но не менее 50 % марочной прочности |
|
ВСН 48-93 Правила возведения монолитных бетонных и железобетонных обделок для транспортных тоннелей |
Обычные грунты |
По достижении бетоном марочной прочности |
Норма действует для тоннелей |
Крепкие устойчивые грунты |
Набор бетоном 75% марочной прочности |
Норма действует для тоннелей |
|
DIN 1045-2:2008-08 Бетон и железобетон. Раздел 12, таблица 8 (Германия) |
Боковые плоскости балок, стен |
3 дня |
(класс прочности цемента 32R) |
|
Плиты перекрытий |
8 дней |
(класс прочности цемента 32R) |
ACI 318-08 пункт 5.11.1 (США) |
Температура бетона выше 10 °С |
7 дней |
При соблюдении требуемой влажности бетона |
ENV 13670-1:2000, раздел 8. 5 (Евросоюз) |
Температура бетона выше 0°С, но ниже пиковой 65°С |
Набор бетоном 50% марочной прочности |
До набора бетоном прочности 5 МПа температура бетона не опускалась ниже 0°С |
ACI Committee 347, Guide to formwork to concrete, пункт 3.7.2.1 |
Горизонтальные поверхности (плиты перекрытий) |
Набор бетоном 70% марочной прочности |
|
ACI Committee 347, Guide to formwork to concrete, пункт 3. 7.2.2 |
Опалубка балок шириной до 76 см |
3 дня |
При среднесуточной температуре более 10°С |
|
Опалубка балок шириной более 76 см |
4 дня |
При среднесуточной температуре более 10°С |
Время снятия бетонной опалубки, технические характеристики и расчеты — Руководство по технологии строительства
🕑 Время считывания: 1 минута
Удаление бетонной опалубки , также называемое зачисткой или снятие опалубки, должно производиться только после того, как бетон наберет достаточную прочность, по крайней мере, в два раза превышающую нагрузку на бетон. может подвергнуться воздействию при снятии опалубки. Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.
Время снятия бетонной опалубки
Скорость затвердевания бетона или его прочность зависит от температуры и влияет на время снятия опалубки. Например, время, необходимое для снятия бетона зимой, будет больше, чем время, необходимое летом.
Особое внимание требуется при снятии опалубки изгибающихся элементов, таких как балки и плиты. Поскольку эти элементы подвергаются самонагрузке, а также динамической нагрузке даже во время строительства, они могут прогибаться, если полученная прочность недостаточна для выдерживания нагрузок.
Для оценки прочности бетона перед снятием опалубки следует провести испытания бетонных кубов или цилиндров. Бетонные кубики или цилиндры должны быть приготовлены из той же смеси, что и конструкционные элементы, и отверждены при тех же условиях температуры и влажности, что и конструкционный элемент.
Только после того, как будет подтверждено, что бетон в элементах конструкции приобрел достаточную прочность, чтобы выдерживать расчетную нагрузку, следует снимать опалубку.По возможности, опалубку следует оставить на более длительное время, так как это помогает в затвердевании.
Удаление опалубки с бетонного участка не должно приводить к превращению элемента конструкции в:
- Обрушение под действием собственной или расчетной нагрузки
- чрезмерно прогибает элемент конструкции в краткосрочной или долгосрочной перспективе
- физически повредить элемент конструкции при снятии опалубки.
При снятии опалубки необходимо учитывать следующие моменты, независимо от того, подвержена ли конструкция:
- Повреждения от замораживания и оттаивания
- Образование трещин из-за термического сжатия бетона после нанесения опалубки.
Если существует значительный риск любого из вышеперечисленных повреждений, лучше отложить время снятия опалубки. Если опалубку необходимо снять для оптимизации строительных работ по бетону, эти конструкции необходимо хорошо изолировать, чтобы предотвратить такие повреждения.
Расчет безопасного времени монтажа опалубки:
Элементы конструкции рассчитаны на расчетную нагрузку. Но до того, как конструкция будет завершена и подвергнется всем нагрузкам, принятым во время проектирования конструкции, элементы конструкции подвергаются собственному весу и нагрузкам конструкции в процессе строительства.
Итак, чтобы продолжить строительные работы более быстрыми темпами, важно рассчитать поведение конструкции при собственной и строительной нагрузке. Если это можно сделать и элемент конструкции окажется безопасным, опалубку можно будет снять.
Если эти расчеты невозможны, то для расчета безопасного времени забивания опалубки можно использовать следующую формулу:
Характеристическая прочность куба, равная зрелости конструкции, требуемой на момент снятия опалубки
Эта формула была предоставлена Харрисоном (1995), в которой подробно описаны предпосылки для определения времени снятия опалубки.
Другой метод определения прочности бетонной конструкции — это проведение неразрушающих испытаний элемента конструкции.
Факторы, влияющие на сроки изготовления бетонной опалубки
Время схватывания бетонной опалубки зависит от прочности элемента конструкции. Развитие прочности бетонного элемента зависит от:
- Марка бетона — чем выше марка бетона, тем выше скорость набора прочности и, таким образом, бетон набирает прочность за более короткое время.
- Марка цемента — Более высокая марка цемента позволяет бетону достичь большей прочности за более короткое время.
- Тип цемента — Тип цемента влияет на рост прочности бетона. Например, быстротвердеющий цемент дает больший прирост прочности за более короткий период времени, чем обычный портландцемент. Низкотемпературному цементу требуется больше времени для достижения достаточной прочности, чем OPC.
- Температура — Более высокая температура бетона во время укладки позволяет достичь большей прочности в более короткие сроки. Зимой время набора прочности бетона увеличивается.
- Более высокая температура окружающей среды заставляет бетон быстрее набирать прочность.
- Опалубка помогает бетону изолировать его от окружающей среды, поэтому чем дольше опалубка остается в бетоне, тем меньше потери тепла при гидратации и тем выше скорость увеличения прочности.
- Размер бетонного элемента также влияет на прирост прочности бетона. Элементы бетонных секций большего размера набирают прочность за более короткое время, чем секции меньшего размера.
- Ускоренное отверждение также является методом увеличения скорости набора прочности с применением тепла.
Обычно следующие значения прочности бетона принимаются во внимание при снятии опалубки для различных типов бетонных конструктивных элементов.
Таблица — 1: Прочность бетона в зависимости от типа и размера элемента конструкции для снятия опалубки
Прочность бетона | Тип и пролет конструктивного элемента |
2. 5 Н / мм 2 | Боковые части опалубки для всех элементов конструкции снимаются |
70% от расчетной прочности | Внутренние части опалубки перекрытий и балок с пролетом до 6 м могут сниматься |
85% расчетной прочности | Внутренние части опалубки перекрытий и балок пролетом более 6 м могут сниматься |
Таблица — 2: Время снятия опалубки (при использовании обычного портландцемента):
Тип опалубки | Время снятия опалубки |
Стороны стен, колонны и вертикальные грани балки | от 24 часов до 48 часов (по решению инженера) |
Плиты (стойки слева внизу) | 3 дня |
Балка перекрытия (стойки слева внизу) | 7 дней |
Удаление стоек перекрытий: | |
i) перекрытия перекрытия до 4. 5м | 14 дней |
ii) Плиты перекрытия более 4,5 м | 14 дней |
Снятие стоек для балок и арок | |
i) Пролет до 6 м | 14 дней |
ii) Пролет более 6 м | 21 день |
Важное примечание:
Важно отметить, что время снятия опалубки, указанное выше в Таблице 2, наступает только при использовании обычного портландцемента.В обычном процессе строительства используется цемент Portland Pozzolana. Таким образом, время, указанное в Таблице 2, должно быть изменено.
Для цементов, отличных от обычного портландцемента, время, необходимое для снятия опалубки, должно быть следующим:
- Portland Pozzolana Cement — время снятия изоляции будет 10/7 от времени, указанного выше (Таблица 2)
- Низкотемпературный цемент — время зачистки будет 10/7 от времени, указанного выше (Таблица-2)
- Быстро затвердевающий цемент — время удаления 3/7 времени, указанного выше (Таблица-2), будет достаточным во всех случаях, за исключением вертикальных сторон плит, балок и колонн, которые должны оставаться не менее 24 часов.
Технические условия на снятие бетонной опалубки
При снятии опалубки необходимо учитывать следующие моменты:
- Опалубку нельзя снимать до тех пор, пока бетон не наберет достаточной прочности, чтобы выдержать все возложенные на него нагрузки. Время, необходимое для снятия опалубки, зависит от конструктивной функции элемента и скорости набора прочности бетона. Марка бетона, тип цемента, водоцементное соотношение, температура во время выдержки и т. Д.влияют на скорость набора прочности бетона.
- Детали опалубки и соединения должны быть расположены таким образом, чтобы облегчить и упростить снятие опалубки, предотвратить повреждение бетона и панелей опалубки, чтобы их можно было повторно использовать без значительного ремонта.
- Инженер должен контролировать процедуру снятия опалубки, чтобы обеспечить качество затвердевшего бетона в элементе конструкции, то есть он не должен иметь или иметь минимальные дефекты отливки, такие как соты, дефекты размера и формы и т. Д.Эти дефекты в бетоне влияют на прочность и устойчивость конструкции. Таким образом, могут быть выполнены немедленные ремонтные работы или члены могут быть отклонены.
- Разделение форм не должно производиться прижиманием лома к бетону. Это может повредить затвердевший бетон. Добиться этого следует с помощью деревянных клиньев.
- Днища балок и балок должны оставаться на месте до окончательного снятия всех опор под ними.
- Балочные формы должны быть спроектированы и удалены таким образом, чтобы берега можно было временно удалить, чтобы можно было удалить балочные формы, но их нужно было сразу заменить.Демонтаж берегов и балок начинается с середины пролета стержня, продолжая симметрично вверх по опорам.
- Необходимо получить разрешение инженера на последовательность и схему снятия опалубки.
Артикул:
- ACI (1995) Методы оценки прочности бетона на месте. ACI 228.1R-95.
- ASTM (1987) Стандартная практика оценки прочности бетона по методу зрелости. ASTM C1074–87
- BS 8110 — Свод правил для конструкционного использования бетона
- IS-456 — Обычный и железобетон — Свод правил
Часто задаваемые вопросы
Когда снимать опалубку?Удаление бетонной опалубки , также называемое заделкой или снятием опалубки, должно выполняться только после того, как бетон наберет достаточную прочность, по крайней мере, в два раза превышающую напряжение, которому бетон может подвергаться при опалубке удалены.Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.
Какие факторы влияют на время схватывания бетона? Срок изготовления бетонной опалубки зависит от прочности элементов конструкции. Развитие прочности бетонного элемента зависит от:
1. Марка бетона
2. Марка цемента
3. Тип цемента
3. Температура
4. Размер бетонного элемента
5. Ускоренное отверждение
Подробнее:
Виды опалубки (опалубки) для бетонных конструкций
Пластиковая опалубка для бетона — применение и преимущества в строительстве
Соображения при проектировании бетонной опалубки — основа для проектирования бетонной опалубки
Критерии проектирования деревянной бетонной опалубки с расчетными формулами
Расчет нагрузки и давления на бетонную опалубку
Срок снятия бетонной опалубки, характеристики и расчеты
Измерение опалубки
Опалубка (опалубка) для различных элементов конструкции — балок, перекрытий и т. Д.
Контрольный список безопасных методов опалубки
Когда следует снимать опалубку с перекрытия?
Полная опалубка перекрытия должна быть удалена через 10 дней.Балки снятие защитного покрытия потребовалось 8 дней. Завершение балок и арок Удаление из опалубки потребовалось 14 дней. Если балки и арки пролетом более 6 метров, то демонтаж опалубки время должно быть 21 день.
Нажмите, чтобы увидеть полный ответ
С учетом этого, когда можно снять опалубку для перекрытия?
Опалубку можно осторожно снять через 24 часа. Вы можете ходить по поверхности через 3 дня, но избегайте любых тяжелых нагрузок в течение как минимум 7 дней.При использовании Extra Strength Concrete Mix, опалубку можно удалить за половину времени.
Как удалить бетонную опалубку? Как снять бетонную опалубку
- Дайте бетону высохнуть перед тем, как снимать формы.
- Удалите формы, начиная с вершины наклонных перекрытий.
- Удалите с земли колья, которые поддерживают формы, с помощью съемника для столбов, чтобы не повредить колья или формы.
- Оттяните формы от стенок бетонной плиты с минимальным усилием.
Итак, как долго вы оставляете бетон перед снятием опалубки?
Время снятия опалубки по ASTM:
Старший номер | Тип цемента | Время снятия опалубки | |
---|---|---|---|
1 | Цемент I типа | 7 дней | |
Цемент типа II | 10 дней | ||
3 | Цемент типа III | 3 дня | |
4 | Цемент типа IV или V | 14 дней |
Время снятия опалубки?
Таблица — 2: Время снятия опалубки (при использовании обычного портландцемента):
Тип опалубки | Время снятия опалубки | |
---|---|---|
Стороны стен, колонны и вертикальные грани балки | 24 часа до 48 часов (по решению инженера) | |
Плиты (подпорки оставлены внизу) | 3 дня | |
Балочные перекрытия (подпорки слева внизу) | 7 дней | |
Удаление подпорок перекрытий: | 2 |
Как и когда снимать опалубку
Когда следует снимать опалубку?
Опалубку следует снимать только после того, как бетон затвердел до такой степени, что он может выдержать собственную нагрузку и возложенные на нее нагрузки, в противном случае он может сместиться или разрушиться без поддержки.
На время снятия бетонной опалубки могут повлиять многие факторы, в том числе:
• Марка бетона / цемента
• Тип цемента
• Температура
• Размер формы
Если вы заливаете бетон для проезжей части, стены или другого проекта по благоустройству дома, обычно требуется опалубка, чтобы удерживать бетон на месте до его схватывания. Некоторая опалубка остается на месте постоянно, но большая часть опалубки носит временный характер и должна быть удалена, когда она больше не нужна.
Когда следует снимать опалубку — распространенный вопрос, на который нет однозначного ответа. Прочтите это руководство, чтобы узнать, как долго следует использовать опалубку и как снять опалубку (также называемую ударом опалубки), не повредив бетон.
Узнать больше: Что такое опалубка?
Когда следует снимать опалубку?
Опалубку следует снимать только после того, как бетон затвердел до такой степени, что он может выдержать собственную нагрузку и возложенные на нее нагрузки, в противном случае он может сместиться или разрушиться без поддержки.
На время снятия бетонной опалубки могут повлиять многие факторы, в том числе:
-
Марка бетона / цемента — более высокие марки затвердевают быстрее
-
Тип цемента — быстротвердеющий цемент быстрее наберет прочность
-
Температура — бетон схватывается быстрее в более теплых условиях
-
Размер формы — более крупные бетонные формы быстрее набирают прочность
Время нанесения ударов по бетонной опалубке
В качестве ориентировочного ориентира при использовании стандартного цемента в нормальных условиях:
· Стены, колонны и другую вертикальную опалубку обычно можно снять через 24–48 часов.Если вы используете быстросохнущий цемент, это может занять около 12 часов.
· Для бетонных плит опалубку обычно можно снять через 3 дня, а подпорки — через 2 недели.
· Для перекрытий балок опалубка должна оставаться на месте в течение 7 дней, а подпорки — в течение 2–3 недель.
Узнайте больше о том, как рассчитать опалубку, и о факторах, влияющих на стоимость опалубки.
Как снять опалубку: пошаговая инструкция
Если вы построили собственную деревянную опалубку или используете модульную стальную или алюминиевую опалубку, вы сможете снять опалубку самостоятельно.Для более сложных работ рекомендуется нанять специалиста по бетонированию или опалубке.
Вот как снять опалубку с плиты, стены или другой стандартной бетонной конструкции.
Необходимые инструменты
-
Молот
-
Съемник кольев
-
Монтировка
Шаг 1: Подождите, пока бетон схватится
Подождите, пока бетон не затвердеет и не наберет достаточно прочности, чтобы выдержать самоподдержку.Для вертикальных форм это может означать ожидание на ночь и снятие опалубки на следующий день. Для горизонтальных плит может потребоваться несколько дней. Преждевременное снятие опалубки может привести к провисанию поверхности.
Шаг 2. Начните сверху
Сначала удалите самые высокие формы. Если опалубка крепится к кольям гвоздями, удалите их молотком. Не используйте молоток или монтировку против самого бетона, так как это может привести к его повреждению.
Шаг 3: Снимите колья
Используйте съемник для столбов, чтобы удалить стойки, поддерживающие опалубку, с земли.По возможности избегайте контакта с бетонной поверхностью.
Шаг 4: Снимите боковые стороны
Опалубку, прикрепленную по бокам, будет сложнее снять, и для нее может потребоваться монтировка. Используйте минимальное усилие, чтобы оторвать опалубку от земли и отсоединить ее от бетона. Опалубку следует снимать с чередующихся сторон, чтобы сохранить структурный баланс.
Шаг 5: Утилизация или утилизация опалубки
Если опалубка все еще в хорошем состоянии, ее можно повторно использовать для других частей вашего проекта или сохранить для будущих проектов.Если вам необходимо утилизировать опалубку, сделайте это ответственно.
Как долго бетон должен застывать перед снятием опалубки (время затвердевания бетона)
Бетон — один из важных строительных материалов, используемых в строительстве. Чтобы сделать хороший бетон, который прослужит долгое десятилетие, его необходимо правильно изготовить, уложить и, что самое главное, затвердеть после заливки. Итак, в этой статье мы расскажем, как долго бетон должен застывать, прежде чем снимать с него форму .
Что такое опалубка?
Опалубка — это форма или коробка, похожая на контейнер, в который заливается и уплотняется свежий бетон.Когда бетон затвердевает, опалубку снимают и получают твердую массу в форме внутренней поверхности опалубки.
Как долго бетон должен застыть перед снятием опалубки
Что такое снятие опалубки
Снятие опалубки также называется снятием опалубки, в которую заливается бетон. Опалубку следует снимать только после того, как бетонная деталь наберет достаточную прочность. При снятии опалубки следует соблюдать осторожность, чтобы обеспечить устойчивость оставшейся опалубки.
Подробнее: B uilding Construction Step By Step Process
Факторы, влияющие на время работ по бетонной опалубке
Время снятия опалубки зависит от того, насколько быстро бетон члены набирают достаточную силу, и это зависит от следующих факторов.
Марка бетона — Поскольку бетон более богатый, скорость набора прочности выше, и, таким образом, бетон набирает прочность за более короткое время.
Марка цемента — Более высокая марка цемента обеспечивает быстрое схватывание и набирает прочность за более короткое время.
Тип цемента — Тип цемента, используемый в бетоне, также влияет на рост прочности бетона. Например, быстротвердеющий цемент по сравнению с обычным портландцементом имеет более высокий прирост прочности и более короткий. Низкотемпературный цемент требует больше времени для схватывания по сравнению с OPC.
Температура — Высокая температура бетона и окружающей среды во время укладки бетона позволяет достичь более высокой прочности в более короткие сроки.Зимой процесс набора силы замедляется.
Размер бетонного элемента: Размер бетонного элемента также имеет значение в процессе набора прочности. Элементы бетонных секций больших размеров набирают прочность за более короткое время, чем секции меньших размеров.
Подробнее: Способы гидроизоляции дома
Как долго бетон должен застыть перед снятием опалубки
Время снятия опалубки согласно ASTM
ст. Нет | Тип цемента | Время снятия опалубки |
1 | Цемент I типа | 7 дней |
2 | Цемент II типа | 10 дней |
3 | Цемент III типа | 3 дня |
4 | Цемент IV или V типа | 14 дней |
5 | ASTM C 1157 C 595, C 845 цементов | Варьируется |
Как правило, Американский институт бетона рекомендует следующие
ст. № | Тип опалубки | Минимальный период перед установкой опалубки |
1 | Стены и колонны вертикальные Опоры | 24–48 часы |
2 | Плиты с подпорками под ними | 3-4 дней |
3 | Софиты с подпоркой под ними | 7 дн. |
4 | Опоры, поддерживающие плиты ниже 15 футов | 7 дней |
5 | Опоры, поддерживающие плиты ниже 15 футов | 14 дней |
6 | Опоры, поддерживающие арки и балки более 20 футов | 21 год дней |
Как долго бетон должен застыть перед снятием опалубки
Время снятия опалубки по IS 456: 2000
ст. № | Тип опалубки | Минимальный период перед установкой опалубки |
1 | Вертикальная опалубка колонн, стен, балки | 16-24 h |
2 | Опалубка для перекрытий перекрытий (подпорки должны быть исправить сразу после снятия опалубки) | 3 дн. |
3 | Опалубка под балки (подпорки должны быть исправить сразу после снятия опалубки) | 7 дн. |
4 | Подпорки к плитам: 1) Диапазон до 4.5 мес. 2) Ширина более 4,5 м | 7 дней 14 дней |
5 | Подпорки к балкам и аркам: 1) Размахом до 6 м 2) Размахом более 6 м | 14 дней 21 год дн. |
Подробнее: Блок ACC — изготовление и сравнение с кирпичом из красной глины
Как долго бетон должен застыть перед снятием опалубки
Как правильно снять опалубку
- Снятие опалубки — одно из самых опасных работ на объекте.Если не сделать это должным образом, это не только повлияет на структуру, но также может привести к высокому риску для рабочих, работающих на объекте. Поэтому при снятии опалубки следует учитывать следующие важные моменты.
- Проведите надлежащие испытания (в основном неразрушающего контроля) бетона, чтобы убедиться в его прочности.
- Демонтаж опалубки следует начинать с вертикальных элементов, которые снимаются в первую очередь.
- Опоры плиты или перекрытий нельзя снимать, пока они не будут эффективно выдерживать собственный вес и внешние нагрузки.
- При снятии опалубки ломы нельзя закреплять сбоку, так как это может повредить края бетона.
- Сыпучий бетон или любой другой материал, обнаруженный по краям и углам, необходимо удалить.
- Инженеры по технике безопасности должны осмотреть участок перед снятием опалубки, чтобы убедиться в подходящих условиях.
- В целях безопасности рабочего проверьте положение опалубки, наличие достаточных связей и рабочих платформ для снятия опалубки на больших высотах.
- Бригада демонтажа опалубки должна знать о рисках и правилах безопасности на строительной площадке.
Часто задаваемые вопросы
Q.1 Что такое отверждение бетона?
Метод защиты бетона от постоянной потери влаги с целью удержания ее для проведения гидратации, поддерживаемой в требуемом температурном диапазоне, этот процесс называется отверждением бетона. На практике бетон должен оставаться влажным до конца гидратации.
В.2
Что такое опалубка?Опалубка — это форма или коробка, похожая на контейнер, в который заливается и уплотняется свежий бетон. Его выдерживают несколько дней, пока бетон не приобретет прочность и устойчивость.
Q.3 Сколько дней выдерживается бетон?
Мин. Для отверждения бетона при температуре выше 5 o ° C требуется 7 дней. Однако для некоторых концертов с более высокой прочностью для отверждения может потребоваться больше времени.70% прочности на сжатие или изгиб бетон должен приобретать в период его отверждения.
Вам также может понравиться:
Связанные
Когда зачищать формы | Журнал Concrete Construction
Q: Как скоро можно будет удалить формы? Мы хотим повторно использовать наши формы на следующий день, если это возможно.
A: Опалубки можно снимать, если бетон достаточно прочен, чтобы выдержать его вес и вес любых нагрузок, которые будут на него воздействовать.Требуемый интервал будет установлен спецификациями для некоторых работ. Для работ, на которых не были установлены полевые спецификации для удаления форм и опор, Комитет 347 ACI рекомендовал различные минимальные периоды времени. Они применимы к температурам выше 50 градусов по Фаренгейту. Когда температура опускается ниже, период низкой температуры не следует считать истекшим временем. Их рекомендации можно резюмировать следующим образом:
12-24 часа *
Панельные балки шириной до 30 дюймов
3 дня
Панельные балки шириной более 30 дюймов
4 дня
Если расчетная нагрузка больше статической
Если расчетная нагрузка меньше статической
Центры арок
14 дней
7 дней
Фундамент балок и балок
Пролет в свету менее 10 футов
7 дней **
4 дня
Пролет в свету от 10 до 20 футов
14 дней **
7 дней
Пролет в свету более 20 футов
21 день **
14 дней
Плиты перекрытия
Пролет над постоянными опорами менее 10 футов
4 дня ***
3 дня
Пролет над постоянными опорами от 10 до 20 футов
7 дней **
4 дня
Пролет над постоянными опорами более 20 футов
10 дней **
7 дней
* Но соблюдайте требования к плитам перекрытия или перекрытиям балок и балок, если их поддерживают одинаковые формы.** Половина этого интервала, если формы могут быть удалены, не нарушая берега. *** 3 дня, если формы могут быть удалены, не нарушая берега.
Все эти периоды основаны на предположении, что в это время не будет действующих нагрузок, таких как дорожное движение. Опалубки для систем перекрытий с последующим натяжением разрешается снимать, как только было применено полное последующее натяжение, но при многоэтажных работах следует предусмотреть достаточное количество опор для достаточного количества этажей, чтобы развить способность выдерживать прилагаемые нагрузки без чрезмерного напряжения или прогиб.На формы для поддерживаемых систем перекрытий распространяются аналогичные ограничения на минимальное время перед снятием. Если требуется переналадка, она должна быть размещена как можно скорее после зачистки, но не позднее конца рабочего дня, в течение которого была произведена зачистка. Решетки, расположенные специально для обеспечения возможности раннего снятия изоляции и предотвращения дополнительных нагрузок, должны быть указаны инженером-архитектором. Как правило, в прохладную погоду рекомендуется оставлять формы на месте как можно дольше, чтобы достичь адекватного отверждения.Если в прохладную погоду возникает необходимость удалить опалубку раньше, чем это разрешено в соответствии с указаниями Комитета 347 ACI, бетон должен быть достаточно прочным, чтобы выдерживать как статическую, так и временную нагрузки, возникающие во время строительства. Он также должен быть достаточно твердым, чтобы не повредить поверхность во время снятия формы. Прочность следует определять путем испытания и сравнивать с требованиями к прочности конструкции, которые должны быть достигнуты инженером-проектировщиком перед снятием изоляции.Прочность на сжатие 500 фунтов на квадратный дюйм следует считать минимальной, прежде чем бетон можно будет снимать и подвергать воздействию отрицательных температур. Прочность следует определять на образцах, отвержденных в рабочих условиях.
Время демонтажа бетонной опалубки и технические характеристики
Время снятия опалубки зависит от различных факторов, таких как
- Тип используемого бетона : Доступно много типов бетона, в зависимости от материалов (например,грамм. цемент, минеральные добавки) время их затвердевания может варьироваться, например, опалубку можно быстро снять, если в бетоне используется быстротвердеющий цемент.
- Качество используемых материалов : Если используются высококачественные материалы, особенно если цемент и минеральные добавки, такие как микрокремнезем, хорошего качества, тогда бетон быстро набирает прочность, поэтому опалубку можно быстро снять.
- Температура на объекте : Она играет важную роль, влияя на время схватывания бетона, а также на рост прочности.Время снятия опалубки больше при бетонировании в холодную погоду и меньше при бетонировании в жаркую погоду.
- Отверждение : Тип отверждения и скорость, с которой это происходит, влияют на развитие прочности в бетоне, например, если используется отверждение паром, скорость набора прочности в бетоне будет быстрой, поэтому время, необходимое для снятия опалубки, будет меньше.
- Условия воздействия : тяжелые условия воздействия могут привести к медленному развитию прочности в бетоне, что приведет к увеличению времени снятия опалубки.
В дополнение к вышеупомянутым факторам существует еще один важный критерий, который основан на напряжениях и нагрузке, приложенных к бетону во время снятия, таким образом, снятие опалубки может быть выполнено только после того, как бетон достигнет значительной прочности, примерно удвоенной нагрузки, предполагаемой во время Удаление .
Тип конструктивных элементов также учитывается при снятии опалубки. Для плит и балок, которые несут на себе собственный вес, а также динамическую нагрузку в здании, требуется больше времени для снятия опалубки, а также следует осторожно снимать опалубку, чтобы не повредить элемент.
Снятие опалубки ИЛИ Время снятия опалубки — Инженерная подача
РАЗБЛОКИРОВКА БЕТОНА.
В этой статье я подробно покажу вам, что такое время снятия опалубки или демонтажа опалубки.
кратко объясняет процесс, необходимый для снятия опалубки, а также период времени для снятия опалубки с колонны, стен, балки, плиты, лестницы, фундамента и т. Д.
Удаление бетонной опалубки также известно как снятие опалубки.Его следует выполнять, когда бетон наберет достаточную прочность.
При снятии опалубки следует учитывать следующие моменты.
• повреждение от замерзания • образование трещин из-за термического сжатия бетона
Особое внимание следует уделить удалению из опалубки изгибаемых элементов, таких как балки и плиты, поскольку эти элементы зависят от собственной нагрузки и динамической нагрузки даже во время строительства, они могут прогибаться, если не будет получена достаточная прочность для управления нагрузками.
Подробная информация представлена ниже.
Вертикальные опалубки для колонн / стен следует снимать через 16–24 часа.
Опалубка для перекрытия перекрытия (опалубка находится под перекрытием), опалубка снимается через 3 дня. (стойки должны быть повторно закреплены после снятия).
Опалубка для перекрытия балки, опалубка снимается через 7 дней.
