Устройство бетонного пола – Устройство бетонных полов — порядок проведения работ

Технология устройства бетонных полов

Технологию устройства бетонных полов можно разделить на четыре основных операции.
1. Подготовка основания.
2. Укладка бетонной смеси в стяжку пола.
3. Финишная обработка поверхности бетона.
4. Нарезка швов в бетоне и их герметизация.

Подготовка основания

Укладка пола может производиться как по грунтовому основанию, так и по существующему цементобетонному. При укладке бетонного пола на грунт необходимо сначала хорошо утрамбовать грунт в основании, чтобы избежать в дальнейшем растрескивания пола вследствие просадки нижележащих слоев.

После трамбовки на грунт укладывается песчаная либо щебеночная подушка. Ее толщина может быть различной в зависимости от видов грунтов в основании, степени их промерзания, высоты поднятия грунтовых вод и т.п. Подушку также необходимо уплотнить.

При укладке пола на существующее бетонное основание необходимо произвести его тщательную подготовку. Если в нем есть трещины, то их необходимо расширить и заполнить ремонтным составом, состоящим либо из полимера, либо из цементно-песчаной смеси на напрягающем цементе. Участки бетонного основания, не поддающиеся ремонту, необходимо полностью демонтировать и уложить новый бетон. Имеющиеся на отдельных участках основания перепады по высоте снимаются шлифовально-мозаичной или фрезеровочной машиной по бетону. Образовавшуюся при этом пыль удаляют при помощи промышленных пылесосов. В случае, когда перепады высоты на старом бетонном основании превышают 3 – 5 см, его необходимо выровнять подбетонкой.

На подушку либо на старое бетонное основание укладывают гидроизоляцию. Чаще всего ее делают из рулонных битумных гидроизоляционных материалов либо полимерных мембран. Гидроизоляция нужна для того, чтобы основание не впитывало влагу из свежеуложенного бетона финишного покрытия, а также для предотвращения капиллярного подсоса влаги из грунта.

Укладка бетонной смеси

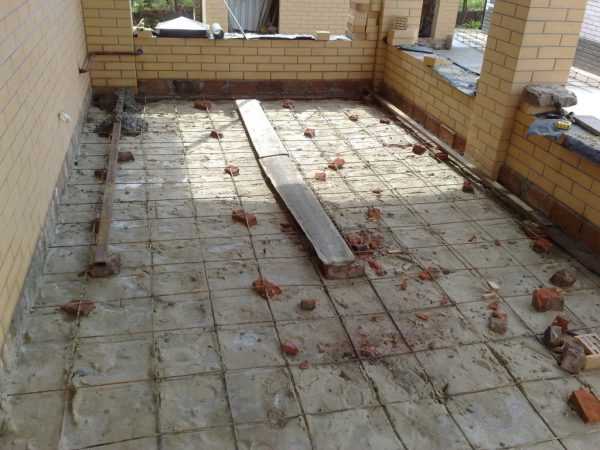

Перед укладкой бетонной смеси в стяжку, согласно проекту, устанавливается опалубка и, при необходимости, выполняется армирование.

В качестве опалубки могут использоваться направляющие для виброрейки. Линия опалубки, по возможности, должна совпадать с рисунком деформационных швов, так как в большинстве случаев это место стыка уже схватившегося и свежеуложенного бетона. Укладку бетонной смеси можно производить и без установки опалубки, но только при условии непрерывности процесса. В этом случае установка опалубки потребуется лишь в том месте, где будет завершена дневная работа по укладке бетонной смеси.

В качестве арматуры в бетонных полах чаще всего используется дорожная сетка ВР-5 размером ячейки 100*100 мм, 150*150 мм, 200*200 мм. В тех случаях, когда пол подвергается воздействию повышенных нагрузок (многотонные грузовики, погрузчики, штабелеры и т.п.) целесообразно применить вместо дорожной сетки или вместе с ней арматурный каркас. Арматурный каркас, как правило, вяжется по месту из стержней арматуры диаметром от 8 до 16 мм. В тех же случаях, когда на пол воздействуют высокие динамические нагрузки (падение тяжелого оборудования, изделий и т.п.), для повышения ударной вязкости и стойкости бетона к растяжению при изгибе, в качестве арматуры можно применить стальную фибру.

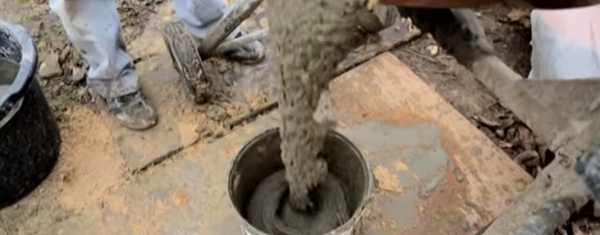

После того как, в соответствии с проектом, установлена опалубка и уложена арматура, приступают к укладке бетонной смеси. При этом желательно обеспечить бесперебойную подачу ее на строительную площадку. Подвоз бетонной смеси на объект осуществляется в автобетоносмесителях с ближайшего завода товарного бетона, способного производить бетонную смесь соответствующего качества.

Укладку и разравнивание бетонной смеси можно производить двумя способами:
— с помощью виброрейки по направляющим;
— с помощью «маяков».

При укладке и разравнивании бетонной смеси с помощью виброрейки необходимо сначала установить направляющие под виброрейку на уровне нулевой отметки и тщательно выставить их по горизонту. В процессе работы нужно следить за тем, чтобы направляющие не были сбиты. После этого на направляющие монтируется виброрейка.

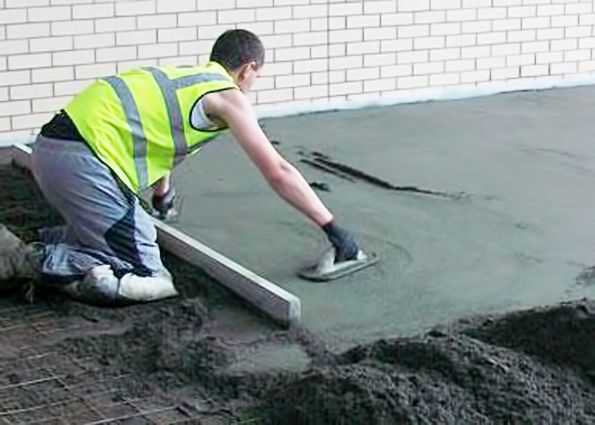

Бетонная смесь заливается на подготовленное основание и разравнивается лопатами с таким расчетом, чтобы ее верх был немного выше уровня виброрейки (это зависит от степени уплотняемости бетонной смеси виброрейкой). После этого включают вибратор и виброрейку тянут по направляющим. Бетонная смесь под действием вибрации оседает до нужного уровня и разравнивается. При этом нужно следить, чтобы виброрейка постоянно скользила по поверхности бетона. В тех местах, где бетонная смесь оседает ниже уровня виброрейки, бетонную смесь необходимо добавить.

При укладке бетонной смеси по «маякам» на основание устанавливается нивелир, и произвольно выбирается определенный уровень. Затем к колонне, на которой имеется отметка нулевого уровня, прикладывается рейка так, чтобы ее низ совпадал с этой отметкой. На рейке ставится риска, соответствующая произвольно выбранному с помощью нивелира уровню.

На основание заливается бетонная смесь, приблизительно до половины необходимого уровня и из нее делаются холмики-маяки приблизительно с шагом в 2 м. На каждый из холмиков устанавливается рейка с риской. Риску совмещают с установленным на нивелире уровнем. После этого вершину холмика подгоняют по низу рейки. Таким образом, по площади пола получают выставленные по нулевому уровню направляющие-«маяки» с шагом 2 м. Пространство между маяками заливают бетонной смесью. Уплотняют ее при помощи глубинных вибраторов и заравнивают правилом вровень с верхушками «маяков».

Финишная обработка поверхности бетона

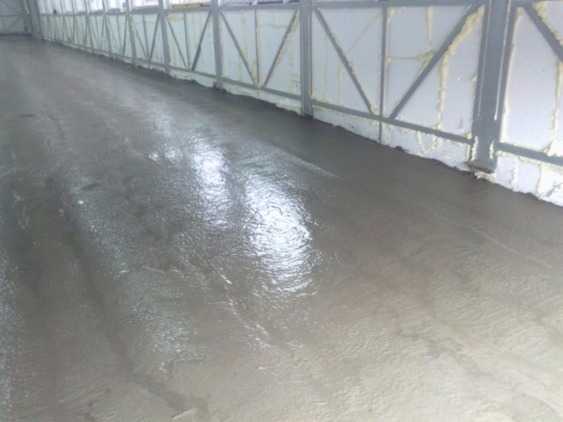

После того, как будет завершен процесс укладки и уплотнения бетонной смеси, производится финишная обработка поверхности бетона. Для этих целей используются затирочные машины – так называемые «вертолеты».

Но перед тем, как приступить к затирке поверхности бетона, необходимо сделать технологический перерыв, чтобы бетон мог набрать начальную прочность. В зависимости от влажности и температуры окружающей среды этот перерыв составляет от 3 до 7 часов. За это время бетон схватывается так, что человек, наступая на его поверхность, оставляет след глубиной 3-4 мм. В этот период нужно приступать к грубой затирке поверхности.

Грубая затирка поверхности свежеуложенного бетона осуществляется либо диском, либо лопастями затирочных машин за два прохода. При этом направление движения затирочной машины при втором проходе, перпендикулярно направлению движения при первом проходе.

За время грубой затирки прочность бетона постепенно нарастает. В тот момент, когда нога человека оставляет след глубиной около 1 мм, нужно приступать к финишной затирке. Финишная затирка осуществляется лопастями затирочных машин.

Типы швов в стяжке

Бетон в стяжке, как и любой цементобетон, по своей структуре очень хрупкий материал, не способный к пластическим деформациям. При приложении к бетону нагрузки, превышающей его прочностные характеристики, он не деформируется без разрушения, как, например, в случае с пластмассой или другим пластичным материалом, а растрескивается как стекло. Также растрескивание происходит под воздействием внутренних напряжений в бетоне, вызванных усадочными деформациями при твердении и перепадами температур. Для того, чтобы ограничить растрескивание пола и контролировать места появления трещин в бетонной стяжке необходимо нарезать деформационные швы.

Существуют три основных типа деформационных швов на стяжке:

— изоляционные швы;
— усадочные швы;
— конструкционные швы.

Изоляционные швы. В процессе эксплуатации здания его конструкции подвержены различным деформациям. Причин, вызывающих эти деформации, очень много. Это воздействия внешней среды, подвижки грунтов основания, температурные воздействия, работа внутрицехового оборудования (если это производство) и т.п. Для того, чтобы избежать передачу этих деформаций от стен и фундаментов, на бетонный пол в местах соприкосновения бетонной стяжки пола с другими конструкциями здания (стенами, колоннами, фундаментами под оборудование и т.п.) необходимо устраивать изоляционные швы. Изоляционный шов позволяет полу работать независимо от других конструктивных элементов здания.

Кроме того, в процессе твердения бетон дает усадку, т.е. уменьшается в объеме. Если стяжка будет иметь жесткое сцепление с фиксированным объектом (например, с фундаментом здания), то она с большой долей вероятности треснет, т.к. усадка не сможет быть компенсирована.

Изоляционный шов делается вдоль стен и вокруг всех колонн. Если стяжка граничит с другим основанием, например, с фундаментом под оборудование, то изоляционный шов делается вокруг всего фундамента.

Изоляционные швы вокруг колонн могут быть квадратными или круглыми. Квадратный шов должен быть развернут на 45º вокруг колонны, чтобы напротив угла колонны был прямой шов. Если этого не сделать, то в стяжке вероятнее всего образуются трещины.

Если через изоляционный шов, не предназначенный для мест с высокой нагрузкой (въезды), будет передвигаться техника, то здесь стяжку нужно утолщить на 25 % и, сделав клин, вернуть ее к исходной толщине с уклоном не более 1:10.

Изоляционные швы должны позволять стяжке двигаться вертикально и горизонтально относительно стен, колонн и фундаментов. Изоляционный материал, которым заполняется шов, должен воспринимать пластические деформации без разрушения, т.е. быть сжимаемым. Толщина шва рассчитывается с учетом коэффициента линейного расширения стяжки. Обычно толщина шва составляет 1,3 см. В регионах с частым переходом температуры через 0ºС для повышения срока службы швов может потребоваться их конопаченье.

Изоляционные швы обычно заполняются подготовленным волокном и герметиком или подобными материалами. Важно, чтобы изоляционный материал не выступал на поверхность стяжки.

Важно не допускать контакта бетона стяжки с бетоном других конструкций здания, так как в этом случае изоляционный шов не будет работать, и в месте контакта произойдет растрескивание стяжки. Изоляционный материал должен быть уложен до проведения бетонных работ.

У колонн изоляционные швы делают следующим образом. При заливке стяжки вокруг колонн устанавливают опалубку по линии шва. После того, как бетон схватится, опалубку убирают и на ее место укладывают изоляционный материал необходимой толщины. Оставшийся между швом и колонной промежуток заливают бетоном и заглаживают. Также изоляционные швы вокруг колонн можно нарезать и в затвердевшем бетоне. При этом шов режется на всю глубину стяжки и заполняется изоляционным материалом.

Усадочные швы. Усадка бетона по мере его высыхания обычно составляет 0,32 см на 30 см. Бетонная стяжка сохнет сверху вниз неравномерно. Верхняя часть стяжки высыхает и усаживается сильнее, чем нижняя. Стяжка стремится завернуться, края становятся выше, чем центр. В результате в бетоне возникают внутренние напряжения, приводящие к образованию трещин.

Во избежание хаотичного трещинообразования в бетоне стяжки нарезают усадочные швы. Они позволяют создать в стяжке прямые плоскости слабины. По мере высыхания и стремления к заворачиванию швы слегка открываются и трещины образуются в заданных местах, а не хаотично.

Усадочные швы могут быть сделаны путем вставки специальных шво-формирующих реек, пока бетон еще пластичен, или путем нарезки швов после финишной обработки бетона.

Усадочные швы должны быть нарезаны по осям колонн и стыковаться с углами швов, идущими по периметру колонн. Максимальное расстояние от колонны до шва по периметру не должно более чем в 24-36 раз превышать толщину стяжки.

Карты пола, образуемые усадочными швами, должны быть по возможности наиболее квадратными. Необходимо избегать вытянутых или L-образных карт. Длина карты не должна превышать ширину более чем в 1,5 раза. Усадочные швы должны быть прямыми и по возможности без ответвлений.

В проходах и проездах усадочные швы должны быть расположены на расстоянии равном ширине стяжки. Дорожки шире 300-360 см должны иметь продольный шов в центре. Во дворах зданий расстояния между швами не должны превышать 3 м во всех направлениях. Общее правило: чем меньше карта, тем меньше вероятность хаотичного растрескивания.

Усадочные швы также должны быть сделаны на наружных углах, иначе от углов могут пойти трещины.

Участок стяжки с очень острым углом, с большой долей вероятности, растрескается. По возможности необходимо избегать таких углов. В тех же случаях, где это невозможно, нужно убедиться в том, что подоснова хорошо утрамбована, и в местах, где наиболее вероятно образование трещин, нарезать швы. Иногда, чтобы прочно закрыть трещины на острых или наружных углах, стяжку в этих местах дополнительно армируют стальной арматурой.

Конструкционные швы. В технологии устройства бетонных полов очень редко бывает так, чтобы заливка стяжки велась без перерывов длительностью более 1 дня. Это возможно только в помещениях с небольшими площадями и при условии бесперебойной подачи бетонной смеси. Обычно же заливка ведется с технологическими перерывами, за время которых уже уложенный бетон успевает набрать определенную прочность. В местах соприкосновения бетонов с различными сроками укладки целесообразно нарезать конструкционные швы.

Конструкционные швы нарезаются там, где была закончена дневная работа по укладке бетона. По возможности конструкционные швы выполняются на расстоянии не менее 1,5 м, от любых других видов швов, расположенных параллельно им.

Форма края стяжки для конструкционного шва обычно делается по принципу шип в паз. Если боковые выступы делаются из дерева, конус 30° бывает достаточен для стяжки толщиной 12-20 см, (конусы 45° неприемлемы). Также используются металлические конусы. Они должны устанавливаться согласно инструкциям производителей.

Конусные швы работают как усадочные – они позволяют небольшие горизонтальные подвижки, но не вертикальные. Металлические конусы не рекомендуются для полов с интенсивным колесным движением. В таких случаях лучше использовать «шпилечный» шов.

Если конструкционный шов оказывается там, где ни усадочный, ни изоляционный шов не желательны, можно использовать шпалы (рейки), положенные поперек шва. Рейки должны устанавливаться в середине глубины стяжки под правильными углами ко шву. Эти рейки нельзя смешивать с гладкими стальными «шпилечными» рейками, описанными ниже, которые обеспечивают горизонтальные движения шва.

Шпилечные швы обычно используются в местах пешеходного движения, но также применяются в полах с высокой колесной транспортной нагрузкой. Смысл шпильки это удержание двух краев шва на одинаковом уровне в момент прохождения колеса через шов. Чтобы обеспечить горизонтальное движение шва шпильки не должны быть вмонтированы в бетон хотя бы с одной стороны шва. Для правильной работы шпильки должны быть на одном уровне и параллельны друг другу. Шов должен проходить по центру шпильки. Чтобы соответствовать всем указанным требованиям шпильки часто поставляются в «корзинах», которые могут устанавливаться прямо на субстрат.

Технология нарезки швов

Нарезанные швы должны быть прямыми и чистыми. Рабочий, нарезающий швы, должен знать, когда их нарезать, какой шов резать следующим, как глубоко резать и как предотвратить слишком быстрый износ лезвия при использовании очень твердого заполнителя.

Швы должны нарезаться, как только бетон наберет достаточную прочность, чтобы не быть поврежденным лезвием, но до того, как в бетоне могут возникнуть произвольные трещины. При влажной нарезке такие условия обычно возникают через 4-12 час после окончания финишной обработки бетона. Хотя нарезка швов через 24 часа при определенных условиях также возможна. Рабочий должен сделать пробный шов через несколько часов после начала твердения бетона. Если при нарезке пробного шва частицы заполнителя вываливаются из бетона, то начинать нарезку еще рано. Начинать нарезку следует тогда, когда лезвие вместе с бетоном разрезает зерна заполнителя.

В жаркую погоду или, если существует опасность растрескивания, иногда необходимо нарезать каждый третий или четвертый шов перед нарезкой промежуточных швов.

Обычно швы нарезаются в той же последовательности, в какой укладывался бетон.

Швы должны нарезаться на глубину 1/3 толщины стяжки. Это создает в стяжке зону слабины и бетон при усадке дает трещину именно в этой зоне, т.е. трескается направленно, а не хаотично. При этом края образовавшейся трещины имеют определенную шероховатость, что исключает вертикальные смещения их до тех пор, пока трещина не станет слишком широкой.

Технология нарезки швов, описанная выше, требует выдержки свежеуложенного бетона 4 и более часов и нарезки на 1/3 глубины стяжки для получения хорошего деформационного шва.

Существует способ сухой легкой нарезки швов, когда швы режутся сразу же после финишной обработки бетона. Используя длинную ручку, рабочий может нарезать до 10 м шва без хождения по бетону. Для нарезки более длинных швов рабочий, обутый в специальные сапоги с гладкой подошвой, может ходить по стяжке и использовать 2-х метровую ручку. Таким способом можно нарезать швы только от 2 до 3 см в глубину.

Герметизация швов

Чтобы облегчить уборку и поддержать края шва при транспортных нагрузках, нарезанные швы необходимо загерметизировать. Герметизация позволяет защитить шов от проникновения воды и агрессивных сред, а также от засорения.

Тип герметика зависит от нагрузок и условий эксплуатации. Например, на многих пищевых предприятиях полы должны легко мыться и выдерживать движение тяжелых грузовиков. Герметики для таких полов должны быть достаточно твердыми, чтобы поддерживать края шва и предотвращать их скалывание, и достаточно пластичными, чтобы выдержать легкое открытие и закрытие шва.

В промышленных полах с высокой транспортной нагрузкой швы должны быть заполнены материалом типа полужесткой эпоксидной смолы, которая обеспечивает адекватную поддержку шва и выдерживает нагрузки. Эти материалы наносятся минимум через 3-6 мес. после укладки стяжки. Они применяются только там, где предполагаются небольшие подвижки особенно во внутренних помещениях.

Эластомерные (гибкие) герметики используются только там, где шов не будет подвержен колесным нагрузкам. Они быстро наносятся и могут выдерживать большие подвижки при открытии/закрытии шва.

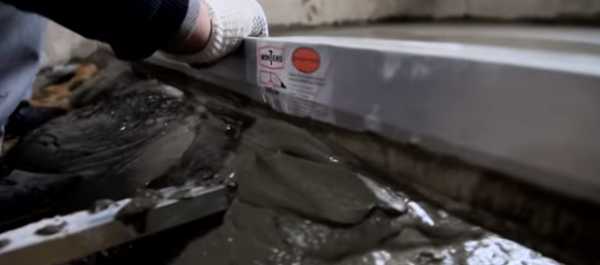

Перед герметизацией шва он должен быть очищен от пыли и мусора путем продувки струей сжатого воздуха или механической очистки щеткой. При использовании компрессора необходимо убедиться, что он не оставляет масляную пленку в шве.

www.bau-prom.ru

Устройство промышленных бетонных полов

Бетонный промышленный пол довольно прочен, способен выдерживать высокие эксплуатационные нагрузки. Технологии устройства подобных покрытий хорошо изучены, просты в реализации и не вызывают слишком высоких затрат. Это оптимальное решение для производственных условий, как внутри, так и снаружи помещений.

Основные требования

Полы промышленных помещений всегда подвержены высоким нагрузкам. Технология реализуется исключительно за счет применения бетонных, цементно-песчаных растворов. В процессе работ используются современные армирующие материалы, специальные добавки, усиливающие прочность и конечные характеристики покрытия.

При выборе типа конструкции учитывают условия эксплуатации и специальные требования, предъявляемые к промышленным полам. Это может быть скользкость, теплоусвоение, беспыльность, антистатичность и проч. Работы нормируются действующими техническими условиями, нормами СниП.

В производственных условиях задействуются следующие разновидности:

  • бетонные промышленные полы для мест с умеренной нагрузки;
  • бетонные промышленные полы для мест с высокой нагрузкой;
  • бетонные промышленные полы для мест со сверхвысокой нагрузкой.

Особенности технологии зависят от того, на какое основание проводится укладка. Если основой выступает грунт, конструкция пола становится более сложной.

По плитам перекрытия работать легче за счет меньшего количества слоев

Устройство бетонного пола в промышленном здании по грунту

Такие полы устраиваются повсеместно, — в цехах по производству бытовой химии, текстиля, пищевой промышленности и т.д.

Возможно два варианта развития событий:

  • на подготовленное основание (уплотненный грунт) заливается плита, жестко связанная с основанием;
  • на подготовленное основание заливается плита, не связанная с основанием – плавающая стяжка.

Уплотнение и подготовка

Технология уплотнения грунта должна соблюдаться максимально точно. В противном случае конструкция даст усадку и трещинообразование. Грунт не должен допускать деформации готового промышленного пола вследствие сил пучения и просадки.

Засыпное основание – песок проливают водой и трамбуют слоями 10-15 см. Чтобы обеспечить максимальное уплотнение, применяют щебеночную засыпку на основе крупнофракционного материала. При проходке трамбовки он способствует возникновению локального удара, что работает на глубинное доуплотнение нижних слоев.

Для засыпки песчаной подушки применяют песок с коэффициентом уплотнения 0.96-0.98. Толщина подсыпки составляет 30-150 см. Дополнительно используется щебень фракции 5-20 мм, слоем до 15 см. Контролируется послойная трамбовка.

Этот этап выглядит следующим образом:

  • на грунт раскидывают песок 10-15 см;
  • слой сначала уплотняют насухо;
  • проводится проливка слоя методом распыления воды;
  • проводится уплотнение виброплитами в два рабочих подхода со сменой ориентации трамбовки;
  • поверхность еще раз увлажняется и трамбуется в 2-3 подхода;
  • засыпается и уплотняется щебень.

На практике количество слоев песка может варьироваться в зависимости от фактических условий работ. В любом случае должна обеспечиваться толщина подложки – не менее 100 мм. Песок увлажняется на 7-10%, не более, поэтому его рекомендовано поливать водой методом распыления, а не полива.

Жесткий подстилающий слой

По технологии жесткий подстилающий слой может устраиваться вместо песчано-щебеночной засыпки. Он заливается на основе высокопрочного бетона. Прочность на сжатие не должна быть ниже 30 МПа. В рецептуру можно вводить модификаторы, способствующие повышению водонепроницаемости и водостойкости. Минимальная толщина слоя – 120 мм.

Жесткий подстилающий слой укладывают полосами, шириной не более 4.5 м по рейкам. Стяжка обязательно уплотняется глубинными вибраторами или виброрейками, заглаживается. Вместо виброуплотнения допустимо использовать вибровакуумирование. После монтажа в течение 7-10 суток бетон должен находиться под слоем п/э пленки.

Если впоследствии будет устраиваться обмазочная или оклеечная гидроизоляция, поверхность следует прогрунтовать растворами на основе битума. Материал разводится в растворителе 1:2 и наносится краскопультом через 30 минут после укладки раствора. Эта пленка предотвратит быстрое высыхание слоя, тогда укрывной материал не требуется.

Деформационные швы нарезают спустя 48 часов твердения бетона

Необходимо предусмотреть устройство деформационных швов. Для этого проводятся пропилы бетона фрезой на глубину на 1/3 от толщины слоя.

Гидроизоляция

После трамбовки подложки или устройства жесткого слоя приступают к монтажу гидро-, пароизоляции. Для устройства промышленного пола по грунту достаточно использовать плотную п/э пленку, толщиной 150-200 мкм.

Материал настилается внахлест 15-20 см, с последующей проклейкой стыков водостойким скотчем. Допустимо укладывать изоляцию в два слоя. Обязателен заход на стены и контроль качества укладки по углам.

В качестве альтернативного материала можно использовать битумно или битумно-полимерные мастики (жидкая, рулонная гидроизоляция). Материал укладывается или наносится в 3-4 слоя.

Чтобы обеспечить защиту от действия химии и агрессивных жидкостей, защита выполняется на основе клеевых мастик и рулонных материалов, для которых характерна химическая стойкость.

Утепление

Требуется применение материалов высокой плотности. Это могут быть плиты экструзионного пенопласта или минваты, стекловолокна на синтетической связке (плотностью до 150 кг/м3). Чтобы достичь высокой теплоизоляционной эффективности выполняется слой, толщиной от 50 мм. Оптимально – 100 мм. Плиты и маты укладывают насухо так, чтобы была обеспечена плотность стыков между ними.

В ряде случаев допустимо использовать кварцевый или керамзитовый песок. Материал рассыпают слоями, разравнивают и уплотняют. В местах примыканий устраивают зазор не менее 2 см. Он заполняется лентой из звукоизоляционного материала, например, пенополиэтилена, пенополиуретана (демпферная лента).

Вторая черновая стяжка армированная (прослойка)

Раствор укладывается по уложенной стальной арматурной сетке. Размер ячейки 10*10 см. Материал усилит прочность готового пласта. Бетон должен быть рассчитан на нагрузку 30 МПа. Минимальная толщина слоя – 100 мм. Чтобы усилить запас прочности в рецептуру можно вводить металлическую фибру длиной 50-80 мм, d 0.3-1 мм. При этом бетон должен содержать максимально крупный заполнитель – 20 мм.

Рекомендовано предусмотреть нарезку деформационных швов, которые должны совпадать со швами подстилающего слоя, с осями колонн, с границами слоя арматуры. Ширина швов принимается за 3-5 мм, глубина – 1/3 от толщины покрытия.

Чистовая стяжка

Стяжка может быть реализована в монолитном и сборном варианте. В промышленных условиях наиболее востребована первая технология. Для монолитной стяжки допустимо применять бетонные, растворные смеси, в том числе на основе гипса и асфальтобетона. Если принято решение о заливке бетонной стяжки, крупным заполнителем выступает гравий или щебень фракции 5-15 мм, портландцемент М500.

Готовая стяжка может быть подвергнута дополнительной обработке (шпатлеванию, затирке, упрочнению)

Толщина слоя может варьироваться от 30 до 50 мм.  Для устройства самовыравнивающихся систем рекомендовано использовать сухие смеси заводского изготовления.

Напольное покрытие

В качестве финишного слоя применяют наливные полимерные полы, специальные краски для производственных помещений, акриловые, полиуретановые и эпоксидные составы. Последнее решение лучше задействовать в производственных помещениях с повышенными требованиями к чистоте. Чтобы уменьшить скользкость обеспечивают текстурированную, шероховатую поверхность. Если в помещении будет установлено электрооборудование, устраивается антистатичный пол. Толщина зависит от механических нагрузок.

Перед нанесением покрытия поверхность фрезеруется или обрабатывается дробеструйными установками. Деформационные швы, которые были устроены ранее, предварительно заполняются эпоксидной шпатлевкой. Рабочий состав наносится на бетон методом налива или по послойной технологии. Лицевые слои обрабатываются игольчатым валиком, — прокатка необходима для удаления вовлеченных пузырьков воздуха.

Используемые материалы должны иметь санитарно-эпидемиологическое заключение, сертификаты по пожарной безопасности.

Особенности устройства промышленных полов для высоких нагрузок

К подобным помещениям относятся производственные цеха (по изготовлению мебели, пластика, резины, целлюлозы, бумаги), ангары, парковки, стоянки. Такие полы должны справляться с интенсивными нагрузками, поэтому для работы привлекаются более прочные материалы. Технология содержит дополнительные этапы.

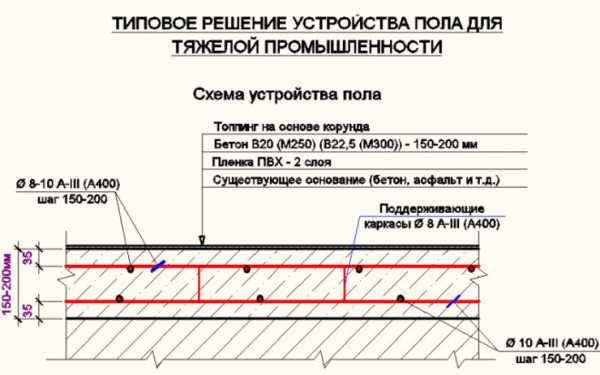

Структура промышленного пола с высокими эксплуатационными нагрузками:

  • черновая армированная стяжка – тут необходим армированный бетон прочностью 35 МПа. Армирование может быть реализовано при помощи металлической фибры, введенной в раствор или при помощи сетки с размером ячейки 10*10;
  • гидроизоляция – укладывается два и более слоя рулонной гидроизоляции или три слоя жидкой мастики. Оптимально применять полимер-битумные или битумные материалы;
  • вторая армированная черновая стяжка – применяется бетон прочностью 35 МПа. Толщина не может быть меньше 150 мм. Раствор замешивается с крупнофракционным наполнителем. Требуется уплотнение вибраторами;
  • чистовая стяжка – выполняется на основе цементно-песчаных растворов высшей марочной прочности;
  • напольное покрытие – слой должен обеспечить высокую прочность, потому выполняется на основе эпоксидных составов с кварцевым наполнителем.

Укладка чистовой стяжки ведется после схватывания предыдущего слоя. Толщина – 30-50 мм

Особенности устройства промышленных полов со сверхвысокими нагрузками

Сверхвысокие нагрузки присутствуют в цехах по производству тяжелых машин, судо-, авиастроения, на рампах, на предприятиях металлообработки. Тут присутствуют статические, ударные и вибрационные, шумовые нагрузки от автоматических линий, станков, оборудования.

Для устройства полов применяются сверхпрочные бетоны, специальные добавки. В обязательном порядке проводится армирование каждого чернового слоя.

Структура конструкции:

  • армированная черновая стяжка – используется бетон прочностью 35-40 МПа. В рецептуру вводятся модификаторы прочности, металлическая фибра. Допустимо вводить фибру от целлюлозного или стекольного производства. Слой стабилизирует грунт и служит основой для гидроизоляции;
  • гидроизоляция – выполняется типичным образом, но количество слоев можно увеличить до 3-4-х;
  • вторая армированная черновая стяжка – основа – высокопрочный бетона с прочность 40 МПа на сжатие, 1.5 МПа – на разрыв. Толщина – 150 мм. Готовая поверхность должна быть подвергнута фрезеровке;
  • специальное напольное покрытие – применяется эпоксидный состав с песчаным наполнителем размером до 1 мм. Толщина – 5-10 мм. Поверхность в обязательном порядке грунтуется.

Устройство теплого пола на бетонном основании + перекрытии

Технология реализуется в том случае, если такие нагрузки предусмотрены перекрытием и его несущими элементами. Если нет необходимости в утеплении, система содержит меньшее количество слоев. Если перекрытие расположено над неотапливаемым помещением, теплоизоляции не избежать, — в этом случае материал укладывается на основу.

Промышленные полы, устраиваемые по перекрытиям, должны соответствовать требованиям по звукоизоляции, в соответствии с нормами СниП.

Общая конструкция выглядит так:

  • подготовленная основа;
  • гидроизоляция, утепление;
  • черновая стяжка — этот этап необходим, если плита характеризуется существенными отклонениями, которые не способна перекрыть чистовая стяжка. Основа – раствор из мелкофракционного наполнителя, толщиной 30 мм. Прочность – 30 МПа;
  • слой армирования + система теплого пола;
  • чистовая стяжка — Толщина слоя – 40-80 мм. Укладка производится стандартным образом, требуется выравнивание и выглаживание.
  • напольное покрытие — слой выполняется с применением современных наливных составов в основе которых лежат синтетические смолы, полимеры.

Принципы проектирования

Резонно устраивать напольное отопление в открытой центральной части помещения, свободной от оборудования

Изначально следует определить площадь поверхности и схему размещения труб с теплоносителем. Система теплого пола не должна занимать все помещение, исключаются участки под оборудованием и проч.

Следует рассчитать толщину «пирога». На практике высота конструкции варьируется между 120-200 мм, в зависимости от механической и тепловой нагрузки (торговое помещение, склад, ангар и т.д.). Обязательным является наличие армирующей основы.

Диаметр используемых труб должен составлять не менее 20 мм. Следует привлекать материал с кислородозащищенным слоем, соблюдая шаг укладки 20-22 мм.

Подготовка

Если в помещении есть старая стяжка, ее осматривают на предмет целостности. Поводом к демонтажу могут послужить выбоины, сколы, перепады по высоте, а главное — укладка теплого пола. Работы проводятся с участием бетонорезов, углошлифовальных машин, перфораторов, отбойных молотков. На труднодоступных участках действуют вручную, используя бетоноломы, зубила и молотки.

Если работа ведется по готовому бетонному основанию, его осматривают на предмет повреждений и трещин. Если таковые имеются, проводится ремонт. Важный этап подготовки — выравнивание. Для этого устраивается тонкая сухая стяжка, например, на основе керамзита или традиционная черновая стяжка, толщиной 30 мм.

Пренебрегать качественным выравниванием нельзя, так как все оставшиеся неровности в течение эксплуатации будут провоцировать просадку системы, повреждение финишного покрытия, образование тепловых ям. Далее реализуется монтаж пароизоляции и утеплителя. Это слой п/э пленки, плит минеральной ваты либо стекловаты. Толщина теплоизоляции не должна быть ниже 10 см.

Если основание неровное, устраивается выравнивающая стяжка, толщиной 10-15 см, что зависит от механической нагрузки (электрокары, погрузчики). Обязательно устраиваются термошвы, на глубину 5-7 см, — они снимут внутренние напряжения. По периметру помещения и по всем вертикальным конструкциям пускают демпферную ленту.

Разметка труб

Третьим шагом целесообразно провести разметку труб, с учетом мест подключения. Предпочтительно использовать трубы на основе сшитого полиэтилена. Материалы первого поколения оснащены кислородозащищенным слоем и дают высокое качество и надежность. Такие трубы достаточно жесткие, хорошо держат углы. Благодаря тому, что отсутствует алюминиевый слой, можно говорить о высоком коэффициенте удельного расширения. При монтаже обязательно заключение труб в гофру на границе выхода двух сред.

При больших объемах работ удобно работать бухтами до 600 м. Так можно реализовать монтаж различных по длине контуров, не имея при этом стыков. Но, требуется установить коллекторы с расходомерами.

Как определиться с методами регулировки

Первое решение: подача теплоносителя идет непосредственно из магистрали. Рабочая температура – 60-70 градусов. Требуется установка насоса, обратного клапана, накладного температурного датчика. На обратной стороне датчика регулируется включение-выключение системы. По мере остывания теплоносителя, включается насос и в трубы подается новая порция горячей воды.

Подключение системы к центральной тепломагистрали экономически выгодное в виду невысоких финансовых затрат

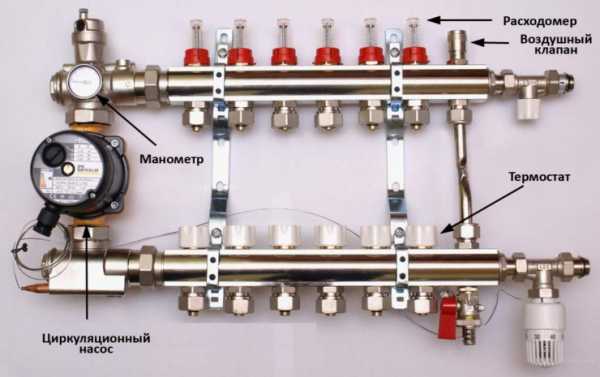

Второе решение: реализуется система регулировки с монтажом клапана + термостатической головки с выносным температурным датчиком, насоса. Головка с датчиком фиксируются на обратной стороне коллектора. Регулировка происходит путем подмеса горячей воды по мере остывания теплоносителя. В зависимости от установленной температуры, срабатывает датчик, клапан открывается и подается горячая вода.

Третье решение: система регулировки реализуется за счет сборного модуля подвеса. Он монтируется непосредственно перед распределительным коллектором системы теплого пола. Это тоже эффективно, удобно, не очень затратно. Узел размещается в распределительном шкафу, который может иметь внутреннее или наружное исполнение.

Четвертое решение: регулировка происходит за счет трехкодового клапана. Это может происходить вручную или при помощи сервопривода. Последний вариант с жк-дисплеем весьма удобен, но дорог. Обязательным является наличие насоса. Плюс, предпочтительно озаботиться наличием мониторинга температуры за счет погружных термометров. Сэкономить на эксплуатации позволят энергосберегающие насосы. Эта система контроля позволяет автоматически настраивать работу системы теплый пол, что очень удобно, но опять же – дорого.

Дополнительная регулировка температур в каждом отдельном помещении может быть реализована посредством монтажа сервиприводов закрытого или открытого типа. Установка осуществляется непосредственно на коллекторе с подключением терморегуляторов с датчиками температуры воздуха и пола. Это потребует дополнительных финансовых вливаний, но принесет выгоду в процессе эксплуатации.

Схема укладки

На практике схема укладки определяется с опорой на оптимальное расположение контуров отопления и коллекторной группы. Схема должна исключать нахлест труб. Более целесообразным шагом в этом плане становится укладка «улиткой» с шагом 150 мм. Таким образом, обеспечивается равномерное распределение тепла по всей площади. Метод позволяет уменьшить шаг краевых зон до 100 мм. Второй популярный тип – змейка актуален на малых площадях.

Монтаж ведется на арматурную сетку с ячейкой 100*100 мм. Крепление труб может осуществляться любым удобным способом. На готовую систему заливается стяжка. Это проверенная и надежная практика. Толщина стяжки в системе теплого пола – минимум 40 мм над трубой, оптимально – 60-80 мм, если соблюден шаг трубы 150 мм.

Чем плотнее стяжка, тем лучше. Это обеспечит эффективную теплопередачу, по сравнению с более пористыми материалами. За основу предпочтительно взять песчано-цементную смесь. Цемент и песок берутся в соотношении 1:3. В рецептуру вводится фиброволокно 1 кг на 1 куб.м. раствора, пластификаторы.

Не лишним будет озаботиться установкой клапанов автоматического удаления воздуха, так как для теплых водяных полов – это извечная головная боль

Залог длительной эксплуатации – пневматическая или гидравлическая опрессовка системы перед заливкой.

Основные нормы техники безопасности

Устройство промышленных бетонных полов реализуется специализированными бригадами, имеющими лицензию на производство таких работ. Рабочие должны пройти медосмотр, обучение нормам ТБ, мерам пожарной безопасности. Проведение инструктажа фиксируется в журнале под роспись.

При работе с электроинструментом и механизмами создаются все меры по безопасной работе. У оборудования, имеющего пожарную опасность, выставляются соответствующие таблички.

В месте ведения работ выставляют бытовые вагончики, устраивают участки складирования материалов, места приготовления растворов и мастик. Для безопасного замеса требуется обеспечить максимальную механизацию всех процессов.

Оборудование и инструмент

Оборудование и инструмент выбираются с опорой на технологию укладки конструкции.

На стройплощадке потребуется следующее:

  • трамбовочные машины – для уплотнения грунта и подстилающих слоев;
  • виброрейки или виброплатформы – для уплотнения бетонной заливки;
  • гладилка для бетона, заглаживающие, фрезеровальные машины – для выглаживания, обработки поверхности;
  • затирочные, шлифовальные машины – для финишной обработки конструкции;
  • нарезчик швов – необходим при устройстве деформационно-усадочных швов;
  • промышленные пылесосы;
  • профили для деформационных швов;
  • бетономешалки;
  • лопаты, чистая тара, шпатели, правило, уровень.

Стоимость устройства промышленных бетонных полов

Цена на производство работ складывается на основе нескольких статей расхода.

Ориентировочные затраты складываются следующим образом:

  • работы по уплотнению грунтов, устройство песчано-гравийной подготовки – от 180 р/куб.м;
  • укладка тепло-, гидроизоляционных слоев – от 18 р/кв.м;
  • устройство черновых стяжек + армирование – от 1020 р/кв.м;
  • устройство напольных промышленных покрытий – от 220 р/кв.м;
  • укладка теплого пола – от 480 р/кв.м.

Необходимо принимать во внимание затраты на покупку или аренду оборудования, покупку и транспортировку материалов.

Выводы

Качественное устройство промышленных бетонных полов возможно только с участием профессионалов. Специализированные бригады осуществляют поэтапный контроль, проверяя качество подготовки основания, подстилающих, гидро-, теплоизоляционных слоев. Готовая конструкция будет соответствовать требованиям строительных норм, правил, действующих технических условий.

Процесс устройства промышленных бетонных полов показан в видео:

obetone.com

Устройство бетонного пола по грунту

В процессе возведения и обустройства подвальных помещений, гаражей, различных хозяйственных построек, а иногда даже жилых помещений (разумеется, в регионах с теплым мягким климатом) застройщики нередко отдают предпочтение технологии, предполагающей устройство бетонного пола по грунту.

Устройство бетонного пола по грунту

Ознакомившись с нижеизложенной информацией, вы получите все необходимые сведения для самостоятельного проведения рассматриваемого мероприятия, отказавшись от привлечения к данной работе сторонних мастеров и существенно сэкономив на возведении пола.

Содержание статьи

Требования к грунту

Прежде чем отдавать предпочтение технологии устройства рассматриваемой конструкции, ознакомьтесь с ключевыми требованиями к почве, приведенными в следующей таблице.

Таблица. Требования к почве для устройства надежного бетонного пола

Критерий оценкиПояснения
Влажность основанияГрунт, поверх которого планируется устройство пола, должен быть сухим.
Уровень подземных водГлубина прохождения таковых должна составлять минимум 4-5 м.
Подвижность грунтовОбустраивать рассматриваемую конструкцию поверх подвижного грунта категорически запрещается.

Дополнительно предъявляются требования непосредственно к самой постройке. Важно, чтобы дом использовался для постоянного проживания или хотя бы отапливался в период холодов. В противном случае земля промерзнет, в результате чего бетонная конструкция деформируется.

Схема полов по грунту

Технология устройства пола из бетона по грунту

Пол делаем после завершения возведения стен и обустройства крыши/перекрытия. Непосредственно работа по устройству рассматриваемой конструкции по грунту состоит из нескольких технологических этапов, последовательность выполнения которых приведена далее.

Толщина слоев бетонного пола

Схема бетонного пола, выполненного непосредственно по грунту

Первый этап. Размечаем уровень пола

Сначала нам нужно выставить нулевой уровень будущего пола. Для этого делаем следующее:

  • отступаем от низа дверного проема вверх 100 см и ставим метку на прилегающей стене;
  • переносим аналогичные метки по всем стенам помещения и соединяем точки сплошной ровной линией;
  • отмеряем от линии 1 м вниз и прокладываем новую сплошную линию. Она и будет нулевым уровнем. Перемещая эту линию на нужное расстояние, мы сможем задать требуемую толщину бетонного пола. Для большего удобства вбиваем в углах комнаты гвозди, ориентируясь по нанесенной линии, и натягиваем между ними прочную веревку.

    Разметка нулевого уровня

Второй этап. Расчищаем и утрамбовываем грунт

Переходим к этапу предварительной подготовки грунта. Сначала нам нужно избавиться от строительного мусора в случае его наличия. Далее мы убираем верхний шар почвы. Традиционно многослойная конструкция бетонного пола имеет толщину порядка 30-35 см. Копаем, пока расстояние между проложенной ранее линией нулевого уровня и дном котлована не достигнет указанного значения.

После этого нам нужно утрамбовать и выровнять поверхность. Лучший инструмент для выполнения данной работы – специальная виброплита для трамбовки грунта. При отсутствии таковой, берем простое бревно, приколачиваем сверху него прочные ручки, снизу прибиваем доску и используем полученное приспособление для уплотнения почвы. Работаем, пока не получим довольно плотное и ровное основание. Специальных проверок не требуется: достаточно пройтись по земле и, если в ней не остается углублений от ног, приступаем к дальнейшему этапу работы.

Инструмент для трамбовки

Ручное рытье никогда не бывает идеально точным. Если глубина котлована получилась больше требуемой толщины будущей бетонной конструкции, засыпаем разницу слоем песка и тщательно его уплотняем.

На фото — трамбовка из бревна

Полезный совет! Можно использовать другое решение вышеупомянутой задачи, уложив сначала слой глины, пролив ее водой, утрамбовав, засыпав песком и дополнительно уплотнив его. Такая система обеспечит дополнительную гидроизоляцию будущей бетонной конструкции, не позволяя грунтовым водам проникать в ее структуру.

Третий этап. Делаем засыпку

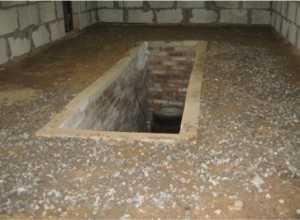

Засыпаем 5-10-сантиметровый слой гравия. Проливаем засыпку водой и основательно утрамбовываем. Для большего удобства можем предварительно вбить в землю несколько рядов обрезков арматуры или другого подобного материала нужной длины – так нам будет проще обеспечить требуемую высоту засыпки. Важно, чтобы обрезки были выставлены строго по уровню. После обустройства каждого запланированного слоя колышки можно будет удалить.

На фото гравийная подушка и армирование

Поверх гравия насыпаем примерно 10-сантиметровый слой песка. Проконтролировать толщину засыпки нам помогут колышки из предыдущего этапа. Для выполнения этого мероприятия необязательно использовать просеянный материал – подойдет даже овражный песок с незначительными примесями. Песок также основательно утрамбовываем.

Трамбовка песка

Поверх песка засыпаем слой щебенки. Оптимально подойдет материал фракции 4-5 см. Уплотняем щебень. Поверх насыпаем тонкий слой песка, тщательно его выравниваем и основательно утрамбовываем. При обнаружении щебенки с остро торчащими краями, убираем ее или перекладываем так, чтобы острые углы отсутствовали по всей плоскости.

Важно! Каждый слой засыпки должен быть выверен по уровню. Аналогичные требования предъявляются и к обустраиваемым далее слоям «пирога».

Четвертый этап. Монтируем влаго- и теплоизоляционные материалы

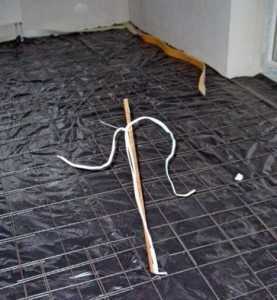

Гидроизоляция поверхности

Для защиты бетона от пагубного воздействия влаги используем специальную гидроизоляционную мембрану либо обыкновенную полиэтиленовую пленку. Оптимально подойдет материал толщиной 200 микрон. Работа выполняется в предельно простой последовательности: раскладываем пленку по основанию, выводя ее края на пару сантиметров выше обозначенного на предыдущих этапах нулевого уровня, непосредственно листы изоляции укладываем с 10-15-сантиметровым нахлестом, а стыки фиксируем с помощью скотча.

Конструкцию можно утеплять с использованием самых разнообразных материалов, вот лишь краткий перечень:

  • керамзит;
  • минераловатные плиты;
  • пенопласт;
  • рулонный изолон и т.д.

Укладываем выбранный материал, следуя положениям соответствующей технологии, и приступаем к дальнейшей работе.

Укладка утеплителя

Пятый этап. Обустраиваем армирующий слой

Многослойная бетонная конструкция подлежит обязательному армированию. Пол упрочняем с помощью ПВХ либо металлической сетки на выбор. Также для решения этой задачи хорошо подходит металлическая проволока и прутки арматуры. Их нужно предварительно связать в сетку (размер ячеек выбираем в соответствии с предполагаемыми нагрузками: для высоких берем 10х10 см, для средних – 15х15 см, для низких будет достаточно 20х20 см), используя для скрепления стыков гибкую стальную проволоку.

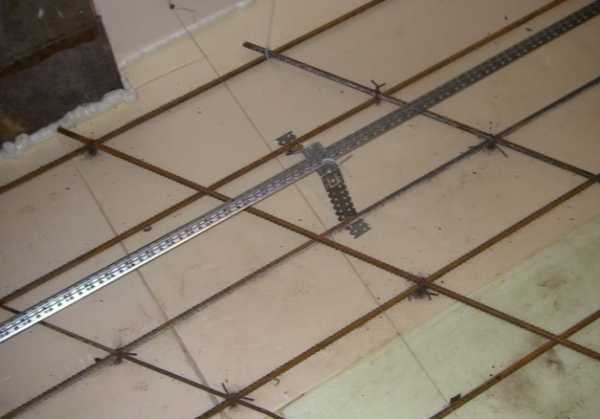

Армирующий каркас

Упрочняющий каркас укладываем на предварительно установленные подставки, имеющие высоту порядка 20-30 мм.

На этом же этапе прокладываются коммуникации

Важное замечание! В случае упрочнения с задействованием пластиковой сетки, материал натягивается на предварительно вбитые в основание колышки.

Шестой этап. Монтируем направляющие и опалубку

Пример установки маяков

Правильная заливка бетонной смеси по нулевому уровню невозможна без использования направляющих. Делаем следующее:

  • размечаем поверхность на несколько равных площадок шириной не более 200 см и разделяем их при помощи направляющих. Для изготовления таковых можно использовать брус, доски, металлический профиль или даже трубы. Главное, чтобы направляющие были уложены строго по одному уровню, соответствующему ранее выполненной разметке;
  • крепим направляющие к полу с помощью цементно-известкового раствора или другим подходящим способом;

    Схема установки маяков

  • устанавливаем между направляющими опалубку для заливки бетона. В результате будут получены т.н. «карты», каждую из которых в дальнейшем нужно будет залить бетоном. Благодаря «картам» процесс заливки будет более простым и правильным – исполнитель сможет выдержать нулевой уровень, создав тем самым ровную поверхность. Сама опалубка традиционно изготавливается из досок или влагостойких фанерных листов.

Важно! Прежде чем приступать к дальнейшему этапу работы, обязательно проверьте правильность установки направляющих и опалубки с помощью уровня. При наличии перепадов вы попросту не сможете сделать ровный пол. Для устранения неровностей достаточно сострогать выступающие места. Поднять направляющие в нужных местах можно, подложив под них бруски подходящего размера или ту же фанеру.

Перед заливкой обязательно обрабатываем деревянные элементы специальным маслом. Благодаря этому в будущем мы сможем безо всяких затруднений достать доски из раствора.

Седьмой этап. Заливаем бетон и делаем стяжку

Бетономешалка ускорит процесс приготовления раствора

Приготовление смеси

Заливаем созданные ранее «карты» бетонным раствором. По возможности стараемся залить всю массу за 1 раз – так мы получим максимально прочную монолитную конструкцию. Если нет возможности или желания заказывать готовый бетон, делаем его самостоятельно.

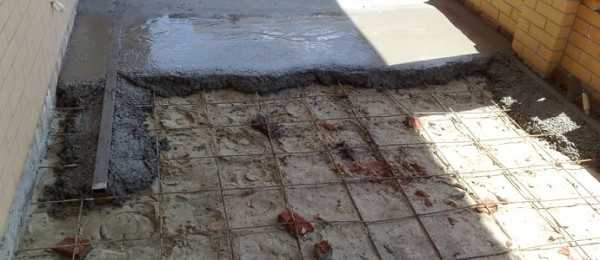

Заливка бетона по маякам (вариант без карт)

Для этого нам понадобится бетономешалка или большая подходящая емкость для ручного замеса, цемент (используем материал марок М400-500), лопата, щебенка, песок. Работаем по следующему рецепту: 1 доля цемента, 2 доли песка, 4 доли щебенки и порядка 0,5 доли воды (может меняться, ориентируемся в процессе работы). Тщательно смешиваем ингредиенты до состояния однородной смеси и приступаем к дальнейшей работе.

Выравнивание бетона правилом

Заливать удобнее всего от угла, противоположного по отношению к входной двери – в данном случае не придется ходить по бетону. Заливаем за 1, максимум 2 приема несколько карт, разравниваем раствор и растягиваем смесь. При наличии специального вибратора используем его для уплотнения смеси.

Опалубка вокруг трубопроводов

Заполнив несколько «карт», приступаем к выравниванию основания. В этом нам поможет двухметровое (можно и длиннее) правило. Устанавливаем инструмент на ранее смонтированные направляющие и тянем его на себя. Так мы избавляемся от лишнего бетона.

Достаем из обработанных «карт» направляющие и опалубку (специалисты обычно делают это через сутки после заливки, некоторые – раньше, ориентируемся по ситуации). В аналогичной последовательности заливаем бетоном всю площадку. После этого накрываем основание полиэтиленовой пленкой и оставляем на месяц набирать прочность. В процессе высыхания бетонную конструкцию нужно регулярно смачивать водой, чтобы она не потрескалась.

Бетонный пол по грунту готов

В завершение нам остается залить стяжку. Для этого используем специальную самовыравнивающуюся смесь – самый удобный вариант, обустройство которого не требует особых знаний и усилий.

Нивелирующая смесь устранит мелкие недостатки поверхности и позволит получить идеально ровное основание. Работать традиционно начинаем от угла, противоположного к входу в помещение.

Наливной пол универсальный ОСНОВИТ МАСТЛАЙН Т-48

Готовим раствор по инструкции производителя, наливаем его на пол и равномерно распределяем по поверхности с помощью длинного правила или другого подходящего инструмента. Срок высыхания смеси уточняем в инструкции, обычно он составляет 2-3 суток.

Заливка

Бетонный пол по грунту готов. Нам остается лишь уложить выбранное напольное покрытие. Благодаря правильно обустроенному ровному основанию отделка будет красиво выглядеть и прослужит максимально долго.

Теперь вы знаете все об устройстве бетонного пола по грунту и сможете самостоятельно выполнить необходимые мероприятия. Нужно лишь следовать руководству и все обязательно получится.

Удачной работы!

Видео – Устройство бетонного пола по грунту

pol-spec.ru

Устройство бетонных полов по грунту | Полы

устройство бетонных полов по грунту

Устройство бетонного пола по грунту

В процессе возведения и обустройства подвальных помещений, гаражей, различных хозяйственных построек, а иногда даже жилых помещений (разумеется, в регионах с теплым мягким климатом) застройщики нередко отдают предпочтение технологии, предполагающей устройство бетонного пола по грунту.

Устройство бетонного пола по грунту

Ознакомившись с нижеизложенной информацией, вы получите все необходимые сведения для самостоятельного проведения рассматриваемого мероприятия, отказавшись от привлечения к данной работе сторонних мастеров и существенно сэкономив на возведении пола.

Устройство бетонных полов по грунту

Полы являются неотъемлемой частью сооружения. Они должны быть износостойкими, прочными, качественными и соответствовать предъявляемым к ним требованиям. Бетонные полы, имеющие многослойную структуру, обустройство которых выполняется на подготовленный грунт, приобрели популярность у населения. Конструкции этого пола актуальны не только для гаражей и подвалов, они служат поверхностью для различных напольных современных покрытий в жилых помещениях. В данной статье содержится информация о вариантах конструкций бетонного пола на подготовленный грунт.

Содержание

Особенности укладки бетонного пола по грунту

Укладка бетонного пола по подготовленному грунту имеет отличие от других видов в количестве уложенных слоев гидроизоляции и подушки под бетонный раствор, в зависимости от определенных условий, учитывая следующие показания:

  • уровень глубины грунтовых вод
  • нагрузку на предстоящий пол
  • применение системы теплого пола.

При уровне глубины грунтовых вод меньше 2 м необходимо прокладывать слой гидроизоляции и делать подушку из крупного щебня и чистого песка. Армирующий слой необходимо укладывать при больших предстоящих нагрузках на пол. При планировании применения системы теплого пола нужен 2 см температурный зазор, который устанавливают между стяжкой и стеной для предотвращения повреждения бетонной заливки.

Необходимые условия

Обустройство такого пола по подготовленному грунту выполняется с соблюдением необходимых условий:

  • если грунты не подвижны
  • уровень глубины грунтовых вод не меньше 5 м.
  • почва под ними должна быть сухой.

В зимний период дом должен отапливаться, чтобы не произошло деформации конструкции впоследствии промерзания грунта и увеличения нагрузки на фундамент. Такие полы лучше всего подойдут для цокольного этажа или подвала. Нужно обязательно предвидеть все тонкости, устраивая бетонные полы в помещениях.

Не допускается заливание бетонного пола по подготовленному грунту при высоком уровне залегания грунтовых вод. На укладку пола по грунту влияет его структура и глубина промерзания, уровень сейсмической активности. Приступая к укладке бетонного пола, нужно все проанализировать и сделать вывод, можно ли укладывать в данном помещении бетонные полы.

Варианты конструкций бетонного пола по грунту

Прежде чем рассматривать варианты конструкций бетонного пола по подготовленному грунту, ознакомимся с его слоями. Утрамбованный подготовленный грунт служит основой поверхности для укладки слоев бетонного пола. Подушку укладывают из слоя 8−10 см любого чистого песка и крупного щебня. Применяется подушка для выравнивания и для защиты от влаги. Черновая стяжка бетонного пола по подготовленному грунту проводится толщиной 7 см на пленке из полиэтилена и укладывается сверху на подготовленный грунт или на подушку. Армировать ее необязательно, но для изготовления необходимо применять только речной песок и щебень 5−10 мм фракции.

Заливка бетонного пола по подготовленному грунту выполняется толщиной, равной толщине слоя подушки. Проводится заливка без полиэтилена, путем заливания раствора на подушку. Гидроизоляция проводится из рубероида. Утепление бетонного пола по подготовленному грунту проводят с применением ЭППС или пенопласта. Толщину утеплительного слоя укладывают в зависимости от климатических условий. Чистовую стяжку проводят 8−10 см толщиной обязательно с использованием армирующей сетки, а также щебня 5−10 мм фракции и речного песка. Чистовое покрытие выполняют из любого современного напольного материала.

Вариант конструкции бетонного пола по подготовленному грунту с применением гидроизоляции и уровнем залегания грунтовых вод выше 2 м состоит из:

  • подготовленного грунта
  • слоя подушки песчаной
  • слоя щебня
  • слоя черновой стяжки
  • полиэтилена
  • рубероидного слоя
  • слоя утеплительного материала
  • слоя чистовой стяжки с применением армирующей сетки
  • чистового напольного современного покрытия.

Вариант укладки при уровне низкого залегания грунтовых вод с подсыпкой состоит из:

  • подготовленного утрамбованного грунта
  • подушки из чистого песка
  • полиэтилена
  • черновой стяжки
  • утеплительного материала
  • чистовой стяжки с применением армирующей сетки
  • чистового напольного современного покрытия.

Вариант конструкции без подсыпки с заливкой вместо черновой стяжки состоит из:

  • подготовленного грунта
  • заливки
  • утеплительного материала
  • чистовой стяжки с применением армирующей сетки
  • чистового напольного современного покрытия.

Вариант конструкции бетонного пола по подготовленному грунту без подсыпки при уровне низкого залегания грунтовых вод состоит из:

  • подготовленного грунта
  • полиэтилена
  • черновой стяжки
  • утеплительного материала
  • чистовой стяжки с применением армирующей сетки
  • чистового напольного современного покрытия.

Вариант конструкция бетонного пола с планированием системы электрического или водяного теплого пола состоит из:

  • подготовленного грунта
  • слоя подушки песчаной
  • слоя щебня
  • слоя черновой стяжки
  • рубероидного слоя
  • слоя утеплительного материала
  • армированной бетонной стяжки с вмонтированным теплоносителем
  • чистового напольного современного покрытия.

Этапы монтажа бетонного пола по грунту

Монтаж бетонного пола по подготовленному грунту проводится при возведенных стенах и кровли крыши.

Первый этап предусматривает разметку основания. Для этого от низа двери необходимо отложить 1 метр вверх и провести горизонтальную линию. Затем отмеряем от линии 1 м вниз, тем самым проводим линию нулевой отметки.

Второй этап включает подготовку основания под бетонный пол. Помещение убирается от разного мусора, верхний слой грунта снимается на глубину 30 см. Грунт выравнивают и утрамбовывают. Для обеспечения на данном этапе хорошей гидроизоляции рекомендуется промочить водой грунт и проложить слой глины.

Третий этап включает укладку песчаной подушки. На подготовленную основу укладывается подушка из песка. Вниз ложится щебень и утрамбовывается, далее насыпается слой песка 8−10 см толщины. Песок промачивают водой и утрамбовывают. Затем укладывают слой 8−10 см крупной фракции щебня, и снова наверх насыпается песок и утрамбовывается. Горизонтальность каждого слоя необходимо проверять строительным уровнем.

На четвертом этапе выполняют гидроизоляцию и черновую стяжку. Для гидроизоляции используют плотный, без повреждений полиэтилен. Укладывают полиэтилен внахлест и скрепляют скотчем, края его должны загибаться на стены. Дальше идет заливка бетонным раствором пола по подготовленному грунту. Черновую стяжку заливают 5 см толщиной. После ее застывания укладывают пароизолирующую мембранную пленку. В качестве утеплителя используют минеральную вату, керамзит, перлит, изолон, пенопласт. влагостойкую толстую фанеру и другие материалы для утепления.

Пятый этап включает в себя укладку армированной металлической или пластиковой сетки. которая придает полу прочность.

Шестой этап предусматривает сборку опалубки. необходимой для бетонной заливки. Опалубку делают из досок и устанавливают между направляющими. Направляющие, чтобы обеспечить качество бетонной плиты, выставляют по уровню.

После установления опалубки выполняют заливку чистового слоя. Заливку проводят раствором, который приготавливают из цемента, чистого песка, щебня и воды в соотношении 1: 2: 4: 0,5 соответственно. Все это тщательно перемешивают, заливают и выравнивают правилом. Потом, когда подсохнет пол, вынимают направляющие и швы заливают бетоном. Полное высыхание залитой стяжки длится около четырех недель. Затем можно укладывать напольное современное покрытие.

В заключение

Итак, проведение обустройства бетонного пола по подготовленному грунту — это трудоемкий процесс, который требует неукоснительного соблюдения инструкции монтажа, чтобы вышел качественный, устойчивый, герметичный бетонный пол. Укладку такого пола можно выполнить самостоятельно, изучив инструкцию. Бетонная стяжка в жилых помещениях служит основанием для укладки ламината, линолеума, плитки и других напольных покрытий .

Пол по грунту. Устройство бетонного пола по грунту

Автор: valera профиль в Google+

В этой статье подробно разберем конструкцию и устройство монолитного бетонного пола по грунту. Под полом по грунту , далее в статье, будем понимать бетонный пол, выполненный внутри контура фундамента, прямо по земле. Рассмотрим частые вопросы, связанные с этим полом, и саму конструкцию от земли до чистового покрытия.

Содержание: (скрыть)

При каких видах фундаментов можно делать пол по грунту

Бетонный пол по гурнту можно применять при ленточном фундаменте, и при столбчатом фундаменте (или фундаменте по технологии ТИСЭ). Плитный фундамент сам (по своей конструкции) является сразу и полом по грунту. При ленточном фундаменте конструкция пола, как правило, примыкает к фундаментной стенке.

Рис. 1. Примыкание пола по грунту к ленточному фундаменту

Рис. 2. Примыкание пола по грунту к столбчатому фундаменту при низком ростверке

При столбчатом фундаменте или фундаменте по технологии ТИСЭ конструкция пола по грунту может примыкать к ростверку (если ростверк низкий), или располагаться ниже ростверка (если ростверк высокий).

В случае с высоким ростверком зазор между конструкцией пола и ростверком закрывается при заливке пола, например, досками (можно необрезными). Эти доски остаются в конструкции, не вынимаются, рисунок 3.

Рис. 3. Примыкание пола по грунту к столбчатому фундаменту в случае высокого ростверка

Высота устройства пола по грунту относительно ленточного фундамента

Рис. 6. Пол по грунту расположен выше ленты фундамента

Рис. 7. Пол по грунту примыкает к верху ленты

Нет никаких конструктивных обязательных рекомендаций по поводу отметки (высоты) устройства пола по грунту. Он может быть устроен на любой высоте, показанной на рисунках 4-7, вверху. Единственное, на что нужно обращать внимание при выборе этого параметра — где будет по высоте входная дверь. К отметке низа двери желательно привязаться, чтобы не было перепада между низом двери и полом, как на рисунке 8, или чтобы не понадобилось потом вырезать под дверь проем в ленте.

Рис. 8. Перепад по высоте между полом по грунту и дверным проемом

Рис. 9. Пол по грунту вровень с дверным проемом

Примечание: Проем под входную дверь лучше (правильнее) предусмотреть на этапе заливки ленты. Просто не заливать это место, вставить туда доски или пенопласт, так, чтобы в ленте остался проем. Если проем оставить забыли, то придется или пол весь делать выше (а это увеличение стоимости на подсыпку), или вырезать проем в готовой ленте, резать арматуру в ней, ослаблять, и т.д.

Таким образом, если проем под входную дверь выполнен правильно (на этапе заливки ленты), то пол по грунту устраиваем так, чтобы верх пола был вровень с проемом под дверь (с учетом чистового покрытия). Для того, чтобы правильно высчитать толщину конструкции пола, и определить с какой отметки нужно начать его конструкцию, нужно понимать, какими будут все его слои по толщине, от чего это зависит. Об этом далее.

Случаи когда пол по грунту выполнять не рекомендуется

Нет таких случаев. Даже когда высокий уровень грунтовых вод, то монолитный пол по грунту правильнее устраивать, чем пол по лагам, например. Вид грунта, сейсмика, уровень промерзания, — все это тоже не влияет на возможность устройства такого пола.

Примечание: Мы не рассматриваем ситуации, когда дом приподнят над землей на сваях, понятно, что тогда такой пол не устраивается.

Варианты конструкций пола по грунту

Рис. 12. Конструкция пола по грунту при низком УГВ, ниже 2м, без подсыпки, с проливкой вместо черновой стяжки

Рис. 13. Конструкция пола по грунту при низком УГВ, ниже 2м, без подсыпки, с черновой стяжкой

Рис. 14. Конструкция пола по грунту в сочетании с теплым полом

Примечание: На рисунке 14 показаны трубы теплого пола и армирующая сетка над ними. Между трубами пола и армирующей сеткой,- нет зазора. просто так нарисовано для наглядности.

Описание основных слоев пола по грунту

Разберем основные слои (пирог) пола по грунту. Рассматриваем конструкцию снизу — вверх. Будем описывать все слои, которые могут быть, без привязки к конкретному рисунку.

  • Уплотненный грунт — основание для устройства пола, должен быть качественно уплотнен
  • Слои подсыпки (песок 7-10 см и щебень 7-10 см). Слои подсыпки могут выполняться для защиты от капиллярного поднятия воды и могут выполняться как выравнивающий слой. Щебень в слое подсыпки должен быть фракции 30-50 мм (крупный). Песок в слое подсыпки может быть любой, и речной, и карьерный (овражный). От того, с какой целью делается подсыпка, зависит можно ли заменить щебень на керамзит, про это можно прочесть в пункте Можно ли заменить щебень на керамзит, в этой же статье, ниже. Важно, чтобы слои подсыпки были качественно уплотнены. Есть условия, когда устройство подсыпки обязательно, и когда не обязательно. Об этом можно прочесть в пункте От чего зависит конструкция пола по грунту, в этой же статье, ниже
  • Черновая стяжка пола по грунту. Это слой, поверх подсыпки или уплотненного грунта. Выполняется по полиэтиленовой пленке (она стелится на грунт или подсыпку), толщина черновой стяжки 5-7 см. Её можно не армировать. Иногда черновую стяжку заменяют проливкой. О проливке — в следующем пункте, о том, когда можно заменять черновую стяжку проливкой — в пункте Можно ли заменить черновую стяжку проливкой, в этой же статье, ниже. Щебень в конструкции черновой стяжки должен быть фракции 5-10 мм (мелкий). Песок в конструкции черновой стяжки должен быть обязательно речной, не карьерный (овражный)
  • Проливка (заливка) пола по грунту. Устраивается путем проливания раствором слоя подсыпки. Толщина проливки получается равной толщине слоя подсыпки. Она устраивается без полиэтиленовой пленки
  • Гидроизоляция. Устраивается из рубероида, 1-2 слоя. Рубероид можно брать самый обычный, без посыпки. Есть условия, когда гидроизоляция обязательна. Об этом можно прочесть в пункте От чего зависит конструкция пола по грунту, ниже
  • Утеплитение пола по грунту . В качестве утеплителя для пола по грунту рекомендуем применять ЭППС, плотностью 28-35 кг/м 3. или пенопласт плотностью от 30 кг/м 3 и выше. Толщина утеплителя определяется расчетом (в зависимости от климатической зоны)
  • Чистовая стяжка. Толщина чистовой стяжки 7-10 см. Щебень в конструкции чистовой стяжки должен быть фракции 5-10 мм (мелкий). Песок в конструкции чистовой стяжки должен быть обязательно речной, не карьерный (овражный). Чистовая стяжка (в отличие от черновой) армируется обязательно. Армирование выполняется сеткой с диаметром проволоки 3-4 мм. Как выбрать, 3 мм или 4 мм, написано в пункте От чего зависит конструкция пола по грунту, ниже
  • Чистовое покрытие. Чистовое покрытие пола по грунту может быть любым. Соответственно, и подробности устройства свои для каждого вида покрытия.

Наличие и последовательность слоев пола по грунту

От чего зависит конструкция пола по грунту:

  1. От уровня залегания грунтовых вод
  2. От того, будут ли эти полы с теплоносителями (теплые) или нет
  3. От эксплуатационных нагрузок на полы.

Как именно конструкция пола по грунту зависит от этих факторов, разберем ниже.

1. По наличию гидроизоляции. Наши рекомендации: устраивать гидроизоляцию из рубероида (1-2 слоя), если уровень грунтовых вод пролегает ближе, чем на 2 м от низа пола по грунту. Кроме того, при расположении грунтовых вод ближе, чем 2 м, рекомендуем обязательно устраивать подсыпку из песка и щебня, рисунок 10. Если уровень ниже, чем 2 м, то можно выполнять пол без гидроизоляции. При уровне ниже, чем 2 м, подсыпка из песка и щебня не обязательна, рисунок 11, 12, 13.

Примечание: Нужно ориентироваться на самый высокий уровень грунтовых вод, какой может быть на конкретной строительной площадке. То есть, смотреть, как высоко вода поднимается весной, при паводке, и т.д. и именно этот уровень брать в расчет.

2. При наличии теплоносителей в конструкции пола по грунту, нужно делать зазор между стенами и полом, 2 см. Это требование одинаковое и для водяного и для электрического теплого пола. Зазор делается в уровне чистовой стяжки (с теплоносителем). Все слои ниже чистовой стяжки кладутся к стенам без зазора, рисунок 14. Подробнее прочесть про устройство водяного теплого пола можно в статье Теплый пол водяной. Особенности и устройство теплого пола водяного .

3. Если планируется, что на пол по грунту будет ставиться что то тяжелое (тяжелее, чем 200 кг/м 2 ), то чистовую стяжку армируем сеткой с диаметром проволоки 4 мм. Если нагрузки до 200 кг/м 2. то можно армировать сеткой из проволоки диаметром 3 мм.

Важные моменты при устройстве пола по грунту

Эти важные моменты хотелось бы разобрать на основе вопросов, которые, как правило, возникают у читателей нашего портала при устройстве пола по грунту.

Можно ли на этот пол ставить внутренние стены?

Да, на армированную проволокой 4 мм стяжку можно ставить внутренние стены из кирпича (в кирпич), из перегородочного блока (100 мм), и стены в полблока толщиной. Под блоком имеется в виду любой блок (керамзитобетонный, ракушечник, газобетон, пенобетон, и тд)

Можно ли щебень в слое подсыпки заменить керамзитом?

Подсыпка выполняется, как правило, для того, чтобы оборвать капиллярное поднятие воды. Керамзит разбухает от воды, и, как материал подсыпки не пригоден. То есть, если подсыпка планировалась как дополнительная защита от воды, — такую замену делать нельзя. Если подсыпка планировалась не как защита, а просто как выравнивающий слой, и вода далеко (глубже, чем 2 м от основания), и грунт постоянно сухой, то можно заменить щебень керамзитом для устройства пола по грунту.

Можно ли щебень в слое подсыпки заменить битым кирпичом, отходами стройматериалов?

Нельзя. Если подсыпка планировалась как дополнительная защита от воды, — то битый кирпич и другие отходы не выполнят в подсыпке свою задачу. Если подсыпка планировалась не как защита, а просто как выравнивающий слой, то тоже не рекомендуем такую замену, так как эти материалы с разной фракцией, их трудно будет качественно утрамбовать, а это важно для нормальной работы конструкции пола.

Можно ли щебень в слое подсыпки заменить керамзитом, насыпать его побольше, и тогда не класть утеплитель?

Чтобы заменить 50-100 мм ЭППС (именно столько в среднем нужно для утепления пола по грунту), понадобится 700-1000 мм керамзита. Такой слой невозможно качественно уплотнить, поэтому мы не рекомендуем так делать.

Можно ли не армировать стяжку?

Можно не армировать черновую стяжку. Чистовую стяжку армировать обязательно.

Можно ли армировать стяжку не сеткой? Можно вместо арматурной сетки в стяжку положить просто металлические прутки, не связывая их между собой, или другие металлические части?

Нет, чтобы армирование было рабочим, оно должно выполняться сеткой.

Можно ли гидроизоляцию укладывать прямо на слои подсыпки?

Нет, гидроизоляция должна укладываться на ровное и прочное основание (в нашем случае это черновая стяжка), иначе она быстро придет в негодность из-за неравномерных нагрузок.

Можно ли не делать черновую стяжку и класть гидроизоляцию или утеплитель (если гидроизоляции нет) прямо на слои подсыпки?

По гидроизоляции разобрали в пункте выше. Утеплитель тоже нужно укладывать на ровное и прочное основание. Этим основанием и является черновая стяжка. Иначе утеплитель может дать подвижку, и последующие слои тоже, и это может привести к появлению трещин в полу.

Можно ли вместо черновой стяжки делать проливку?

Разберем, что мы имеем в виду под черновой стяжкой и проливкой . Черновая стяжка — это слой поверх подсыпки или уплотненного грунта. Выполняется по полиэтиленовой пленке (она стелится на грунт или подсыпку), толщина черновой стяжки 5-7 см. Проливка устраивается путем проливания раствором слоя подсыпки. Толщина проливки получается равной толщине слоя подсыпки. Она устраивается без полиэтиленовой пленки. Теперь о том, можно ли черновую стяжку заменить проливкой. Если вода ближе, чем на 2 м, и подсыпка (песок и щебень) выполнялись, как слой который препятствует капиллярному поднятию, то проливку делать нельзя. Потому что пролитый щебень не будет обрывать капиллярное поднятие воды. Если подсыпка выполнялась в выравнивающих целях, и вода глубже, чем 2 м, то можно делать проливку вместо черновой стяжки. Если подсыпки нет вообще, и стяжка выполняется прямо на уплотненный грунт, то можно делать как черновую стяжку, так и проливку. Только получается, что проливку нет смысла делать, так как для нее все равно придется насыпать песка около 3 см и щебня около 10 см, причем песок в этом случае речной, а щебень фракции примерно 10 мм. В общем, проще выполнить обычную черновую стяжку.

Полиэтилен под черновой стяжкой заменяет гидроизоляцию?

Функция этого слоя — не дать бетонному молочку уйти в слои подсыпки или в грунт. Этот слой чисто технологический, он НЕ заменяет основной гидроизоляции (рубероида поверх черновой стяжки). Если вода глубже, чем 2 м, то гидроизоляция (рубероид) не нужен, но это не значит, что мы его заменили полиэтиленом. Просто эти слои несут разную функцию, и не заменяют один другого. При устройстве черновой стяжки и воде глубже 2 м, слой полиэтилена все равно нужен.

Где правильно располагать армирующую сетку в чистовой стяжке?

Имеет ли значение, где именно расположена армирующая сетка в слое чистовой стяжки (внизу, вверху или по центру)? Если стяжка без теплоносителей, то сетка должна располагаться в 3 см от верха стяжки (то есть, примерно посредине). Если стяжка с теплоносителями, то сетка обязательно должна быть сверху труб, плюс 2-3 см защитного слоя.

Источники: http://pol-spec.ru/pol-v-chastnom-dome/ustrojstvo-betonnogo-pola-po-gruntu.html, http://www.nashpol.com/osnova/chernovoy-pol/ustroistvo-betonnyh-polov-po-gruntu.html, http://www.builderclub.com/statia/pol-po-gruntu-ustroystvo-betonnogo-pola-po-gruntu

Комментариев пока нет!

postrojkin.ru

Устройство бетонного пола

Бетонирование пола

Полы из бетона считаются выгодным вариантом при обустройстве зданий и сооружений. Многие начинающие строители задаются вопросом: как забетонировать пол качественно, надежно и выгодно? Но бетонному полу не требуется больших финансовых вложений и физических усилий. Схема бетонирования полов несложная и чтобы бетонное напольное покрытие сохраняло свои качественные свойства на протяжении долгих лет, заливку основания следует проводить с особой ответственностью и с соблюдением технологической последовательности.

Зачем проводить бетонирование?

Бетонирование пола имеет большую популярность за счет своих плюсов. В первую очередь – это высокая прочность материала. Выделяют следующие преимущества бетонного основания:

  • пожаростойкость;
  • износостойкость;
  • влагостойкость;
  • возможность собственноручного монтажа;
  • небольшая стоимость;
  • материал не содержит насекомых и других вредных микроорганизмов.

Бетонирование полов позволяет сделать ровную гладкую поверхность, на которую можно укладывать различные напольные покрытия. Используют стяжку из бетона для увеличения срока службы пола и для придания ему высоких прочностных характеристик. Бетонную заливку применяют в случае больших нагрузок на основание, которые не под силу выдержать другим видам напольных покрытий.

Подготовительный этап

Подушка из гравия, песка и щебня для бетонного пола.

Устройство бетонных полов начинается с подготовительного этапа, который включает в себя следующие этапы:

  • На первом этапе определяют разность высот основания под будущую заливку.
  • На втором этапе проводят трамбовку грунта с применением щебня или мелкофракционного камня. Важно тщательно провести трамбовку и добиться твердой основы, тогда получится избежать образования трещин.
  • Третий этап включает в себя укладку песчаной подушки на 50-100 сантиметров. Следует учитывать усадку подушки на четверть при трамбовке. Слой песка нужно выровнять, залить водой и утрамбовать катком или при помощи специальных вибротрамбующих машин.

Если устройство бетонного пола планируется на старое покрытие из бетона, тогда нужно выполнить его зачистку и ремонт. Зачистку проводят для выявления возможных изъянов, трещин, сколов, которые необходимо заделать цементным раствором. Участки, не поддающиеся латанию, следует демонтировать. Важно учесть высотные перепады старого пола, которые убирают фрезерной машиной. После фрезеровки останется пыль, ее следует убрать, так как она ухудшит сцепление старого пола с новым бетонным покрытием.

Демонтаж покрытия и разметка

Прежде чем начать бетонирование пола, следует провести демонтаж предыдущего покрытия. Когда старый настил разобран, приступают к разметке:

  • Ставится метка от основы проема двери на уровне один метр и обозначается она по всему периметру стен.
  • От первых отметок отмечают вниз сто сантиметров для определения уровня заливки.
  • Чтобы не потерять и не пропустить отметки «ноль» по ним забивают гвозди и соединяют веревкой.

Когда разметка проведена, приступают к засыпке подушки.

Засыпка подушки

Засыпка и трамбование песка под стяжку.

Для устройства бетонного пола следует уложить песчаную подушку. Слой песка укладывают на предварительно утрамбованное основание толщиной от 40 сантиметров до одного метра. Когда подушка уложена, ее следует разровнять и утрамбовать с помощью катка и полить водой. Стоит учитывать, что после поливки песчаного слоя водой подушка осядет на двадцать пять процентов. Еще перед слоем песка можно проложить щебень и тщательно разровнять. Трамбовать песок можно специальным приспособлением из бруса с ручкой.

Гидроизоляция

В устройстве полов важна качественная гидроизоляция, которая предотвратит попадание лишней влаги в помещение и обезопасит здоровье человека от образования грибков. Технология изготовления гидроизоляционного слоя несложна, для ее осуществления понадобится полимерный материал или рулонный битум, можно применять толстую полиэтиленовую пленку.

На полах следует расстелить гидроизолирующие материалы таким образом, чтобы они заходили друг на друга. Места стыков скрепить между собой строительным скотчем. Следует обеспечить ровность покрытия, без пробоин и повреждений. Материал нужно положить внахлест на стены, примерно на двадцать сантиметров. Такая схема укладки гидроизолирующего слоя предотвратит появление влаги между стыком пола со стеной.

Когда будет укладываться финишный слой, выступающие края гидроизоляционного материала следует срезать. Черновой бетонный пол допускает укладку гидроизоляции, однако в этом случае нужно применить обмазывание изолирующими материалами.

Армирование

К устройству бетонных полов применяют армирование, которое необходимо для предотвращения деформаций от нагрузок и для увеличения срока службы бетонной поверхности. Технология армирования включает в себя изготовление арматурной конструкции и ее укладку. Арматуру собирают из стальных прутьев на строительном участке. Диаметр прутьев должен быть не меньше 0,8 сантиметров и не больше 1,6 сантиметров. В местах с повышенными нагрузками применяют каркас с утолщенной арматурой.

Не рекомендуют монтировать арматуру на подложку, следует сделать зазор в два сантиметра. Если эксплуатация основания не влечет за собой больших нагрузок, можно использовать мягкую армирующую сетку. Тогда для ее монтажа следует забить штыри, по которым будет натягиваться сетка.

Процесс бетонирования

Когда окончены подготовительные работы и уложена арматурная конструкция, начинают бетонировать основание. Производство бетонного пола в промышленном предприятии осуществляется в опалубку из бетоносмесителя. Работы на бетонном основании не имеют сложностей, отлича

vest-beton.ru

Устройство бетонного пола по грунту

Пол по грунту создается на первых этажах домов с ленточными фундаментами. Популярность такой конструкции обусловлена простотой исполнения и невысокой стоимостью работ.

Кроме этого бетонный пол – это надежно, долговечно и прочно. Бетонное основание по грунту легко сделать даже новичку без специальных знаний и умений.

В каких случаях возможно устройство пола по грунту?

• если планируется подвальное помещение;

• грунтовые воды не должны пролегать ближе 4 м;

• грунт не должен быть подвижным;

• здание или дом зимой должны быть отапливаемыми, иначе, когда промерзнет почва, сила пучения может повредить конструкцию бетонного пола.

Этапы монтажа бетонного пола по грунту

Работы по обустройству бетонного пола можно начинать после завершения стен и укладки кровли.

Разметка помещения

В первую очередь нужно определиться с уровнем пола. Он устанавливается с учетом высоты дверных проемов. Разметка наносится по всему периметру помещения. Для наглядности и упрощения монтажных работ на прибитые гвозди натягивается бечевка.

Подготовка основания

Почва тщательно очищается от строительного и прочего мусора. Верхний слой грунта снимается с учетом высоты будущего теплоизоляционного «пирога». Высота от земли до отмеченной линии уровня пола будет составлять около 35 см. После этого почва тщательно утрамбовывается с помощью виброплиты или подручных средств.

Важно! Если после снятия верхнего слоя земли пол опустится ниже 35 см, до нужной линии засыпается песок и хорошо уплотняется. Для того чтобы снизить риск проникновения грунтовых вод к будущему полу на землю укладывается слой плотно утрамбованной глины.

Посмотрите видео по устройству бетонного пола по грунту

Устройство подушки из гравия, щебня и песка

Следующим этапом будет укладка гравия и песка примерно по 10 см каждого слоя. Уложенные слои проливаются водой и уплотняются. Далее насыпается щебень, поверхность выравнивается по горизонтали, утрамбовывается и засыпается песком. Завещающий на этом этапе слой песка кладется для того чтобы полностью выровнять плоскость и убрать острые выступы щебня.

Гидроизоляция

Для защиты от влаги и конденсата можно воспользоваться любым материалом для гидроизоляции от полиэтиленовой пленки до специальной мембраны. Пленка стелиться с запасом на стены и внахлест между собой. Края проклеиваются скотчем.

Теплоизоляция

Для утепления бетонного пола могут применяться разнообразные материалы с теплоизоляционными свойствами:

— керамзит;

— перлит;

— минеральная вата;

— пенопласт, пенополистирол;

— изолон.

Армирование

Чтобы бетонная стяжка приобрела дополнительную надежность, производится армирование. Можно использовать готовые стальные и пластиковые сетки или сварить каркас арматуры своими руками из металлических прутов.

Важно! Арматурная сетка должна быть приподнята над поверхностью примерно на 3 см. Подойдут любые подручные средства, которые подкладываются под арматурный слой: колышки, куски фанеры, бруски.

Установка маяков и сборка опалубки

Чтобы бетонная стяжка была точно вровень с обозначенным уровнем пола, устанавливаются направляющие, например из досок или бруса. Маяки закрепляются на густой цементный раствор, и между ними собирается опалубка из досок или фанеры.

Важно! Маяки и опалубка должны располагаться строго по линии отмеченного пола и выровнены по горизонтали строительным уровнем. Доски после монтажа стяжки нужно вынимать, чтобы облегчить этот процесс их покрывают специальным маслом.

Стяжка пола

Для приготовления бетонного раствора понадобится цемент не ниже марки 400, песок, щебень и вода. Пропорции цементного состава для стяжки следующие: цемент — 1 часть, песок – 2 части, щебень – 4 части. Смесь заливается 0,5 частью воды и перемешивается в бетономешалке.

Готовый состав заливается в опалубку, трамбуется специальным вибратором или протыкается прутом арматуры, для удаления пустот и пузырьков воздуха. Стяжка выравнивается правилом. После того как цемент слегка схватится направляющие и опалубка вынимаются, оставшиеся пустоты заполняются бетоном и разравниваются.

Бетон накрывается пленкой, чтобы избежать быстрого испарения влаги и растрескивания, и оставляют на 28 дней до полного высыхания. В течение этого срока поверхность нужно периодически увлажнять водой.

Финишное выравнивание

После того как пол полностью затвердеет, проводят выравнивание пола нивелирными смесями. Так поверхность станет идеально ровной, и исправятся все мелкие погрешности чернового выравнивания. Работу начинают с дальнего угла от двери. Приготовленный по инструкции состав заливается на пол и прокатывается игольчатым валиком. Самовыравнивающиеся смеси сохнут около 3 суток.

Полученный бетонный пол – это надежнейшая основа, которая будет служить десятилетиями. Сверху можно настелить любое напольное покрытие на выбор от паркета до линолеума.

        Поделиться:

nastroike.com

Устройство бетонного пола в гараже: технология заливки бетоном

Каждый автомобилист мечтает иметь гараж – это неопровержимый факт. И неважно живет он в многоквартирной высотке или является владельцем частного дома. Естественно есть масса способов обзавестись «жильем» для своего авто, однако наиболее приемлемый, по мнению многих – его постройка. С этим все понятно – гараж будет построен под конкретные запросы человека, а в таком деле, как уход и хранение автомобиля это крайне важно. Таким образом, идеальный гараж – это гараж, построенный по собственному проекту и в идеале с личным участием самого владельца. Естественно процесс этот сложный и ответственный, но ничего невозможного нет. В этой статье мы расскажем об одном из ключевых этапов строительства, а именно о том, как правильно залить бетонный пол в гараже.

Гаражный пол – это термин, который уже сам по себе говорит, что эта часть постройки должна отвечать определенным требованиям, а именно:

  • прочность – постоянно подвергается абразивным и ударным нагрузкам;
  • износостойкость – поверхность интенсивность интенсивно эксплуатируется;
  • влагостойкость – возможны утечки жидкости из автомобиля, конденсат и пр.;
  • химическая инертность к бензину, различным видам масла и средств автохимии.

Подготовка основы под стяжку

На начальном этапе строительства выполняется бетонная стяжка пола в гараже, которая естественно ложится на определенную основ, которая представляет собой утрамбованный слой песка или гравия толщиной не менее 15 см. Затем необходимо выполнить гидроизоляцию, а для этого расстилаем слой рубероида, плотной полиэтиленовой пленки (лучше в 2 слоя) или гидростеклоизол. При этом очень важно проследить, чтобы края гидроизоляционного материала заходили на стены. На этот гидроизоляционный слой кладем утеплитель толщиной 7-10 см.

Бетонный пол в гараже будет прочным благодаря армирующей сетке

Для этих целей вполне подойдет, к примеру, пенополистирол. Использование утеплителя является целесообразным только в том случае, если предполагается, что гараж будет отапливаемым. Ну, и наконец, укладываем армирующую металлическую сетку. Она значительно усилит бетонную конструкцию и предохранит пол от растрескивания. Все основа готова – осталось только залить бетонный пол в гараже.

Не забываем про гидроизоляцию при заливке бетонной стяжки пола

Если же гараж в холодное время года отапливаться не будет, то в качестве альтернативы бетонному полу вполне подойдет покрытие из брусчатки. Оно также укладывается на песчаную подушку толщиной 10-15 см, сверху которой насыпается шар графия на 15-20 см. Верхний слой образуется путем укладки самой брусчатки, а образовавшиеся щели засыпаются цементно-песчанной смесью.

Существенный недостаток необработанного бетонного пола – склонность к повышенному пылеобразованию. Его поверхностный слой не обладает высокой прочностью и начинает крошиться. Чтобы упрочнить поверхностный слой бетона и устранить пылеобразование, применяют методы обеспыливания. Подробнее про это читайте в статье: https://pol-master.com/ustroistvo-rmnt/obespylivanie-i-uprochnenie-betonnogo-pola.html.

Готовим смесь для заливки

Заливка пола в гараже бетоном начинается с подготовки раствора. Для ее приготовления используем песок и цемент в соотношении: 1:3, 1:4 или 1:5. Все зависит от выбранной марки цемента. К примеру, если речь идет о цементе М400, то на здесь компонентный состав смешивается из расчета 1:3. Все чаще при обустройстве полов применяются специальные сухие строительные смеси заводского изготовления типа М150 пескобетон. Они производятся с внедрением современных технологий, и добавлением в рецептуру пластификаторов и фиброволокна, что позволяет получить достаточно прочную и идеально ровную стяжку. Выравнивающие смеси наносятся, как правило, уже в качестве лицевой стяжки слоем в 2-3 см.

Важно! Если вы отдаете предпочтение самостоятельному приготовлению раствора для стяжки, то для его замешивания целесообразно использовать низко-оборотистые мешалки.

Уклон стяжки и зазоры

Устройство бетонного пола должно быть выполнено еще и с учетом одного важного условия – уклона. Он должен быть в пределах 1,5-2%, что где-то составит 1,5-2 см на 1 м длины. Уклон бетонной стяжки должен идти по направлению к воротам или же к сточной решетке.

Также не стоит забывать и о компенсационных зазорах, выполнить которые необходимо возле всех стен и внутренних выступающих частей – столбов, труб и пр. Это особенно важно, если площадь гаража не превышает 50 м2. Удобно зазоры оставлять еще в момент выполнения стяжки. Для этих целей применяются дилатационная лента, дилатационный пластиковый профиль или полоса пенополистирола толщиной 0,5 см.

Для увеличения прочности поверхности, а также в целях ее выравнивания, выполняется шлифовка бетонного пола. В результате поверхность приобретает необходимую шероховатость и легко поддается дальнейшей обработке. Про шлифовку бетонного пола расскажем в материале: https://pol-master.com/ustroistvo-rmnt/shlifovka-betonnogo-pola.html.

Технология заливки бетонного пола

Перед началом заливки необходимо произвести размету рабочей зоны. Для этого по периметру забиваем столбики, лучше из металлической арматуры – их хорошо видно и легко забить в землю. На них от принятой нулевой отметки наносится высота будущей стяжки, а дополнительная разметка выполняется с использованием строительного уровня.

Заливка бетонного пола в гараже — делаем быстро и за один раз

Толщина бетонного пола в гараже может быть равна 30-70 мм

Выливаем подготовленный раствор на основу и равномерно его рассредоточиваем по всей поверхности. Работу нужно выполнять «в темпе» – раствор быстро схватывается. Толщина бетонного пола в гараже зависит от предъявляемых к нему требований и может находиться в пределах 30-70 мм. Здесь важно, сколько материала пошло для выравнивания возможных неровностей земли или бетонной плиты, на которую укладывается стяжка. А еще, если планируется внедрение системы «теплый пол», то также толщина будет отличаться от минимальных 30 мм.

Внимание! Очень важно выполнить заливку пола за одни раз. Таки образом удастся добиться максимальной прочности и монолитности бетонной конструкции.

После заливки стяжку рекомендуется увлажнять один раз в 10 часов, что позволит впоследствии избежать растрескивания. На полное застывание бетонной смеси необходимо 6-7 дней. Если выполнялась лицевая стяжка с применением специальной самовыравнивающей смеси, то о периоде ее застывание необходимо прочитать на упаковке. Как правило, это 12-24 часа.

Если вас заинтересовало устройство бетонных полов не только в гараже, но и в других помещениях, то больше информации про это вы можете получить из специальной статьи: https://pol-master.com/ustroistvo-rmnt/ustrojstvo-betonnyx-polov.html.

Возможно, вас заинтересует дополнительное покрытие бетонного пола после того, как стяжка полностью застыла. Для этих целей поверхность вскрывают полиуретановыми или эпоксидными составами, а также специальной краской для бетона. Некоторые автомобилисты кладут на бетон плитку. В данном случае говорить о каких-либо ограничениях не приходится – все зависит от вкусовых предпочтение и финансовых возможностей владельца. Важно одно – поверхность пола должна быть шершавой, для обеспечения хорошего сцепления с колесами автомобиля.

Как видим, сделать бетонную стяжку в гараже самостоятельно вполне реально. Надеемся, наша подробная инструкция поможет вам в этом. И помните, от качества выполненной стяжки будет зависеть комфорт вашего «железного друга».

pol-master.com

Разное

Добавить комментарий Отменить ответ

Ваш адрес email не будет опубликован. Обязательные поля помечены *

Свежие записи

  • Развивающие занятия для детей 3-4 лет: игры, упражнения и методики
  • Детский ортопед в Минске: когда обращаться, что лечит, как проходит прием
  • Полный список необходимых вещей для мамы и малыша в роддоме: что нужно взять с собой

Рубрики

  • Без рубрики
  • Бетонный
  • Выбор ламината
  • Выбор линолеума
  • Гидроизоляция
  • Деревянные полы
  • Деревянный
  • Домашняя гидроизоляция
  • Заливк
  • Заливка
  • Заливка растворов
  • Заливной
  • Заливной пол
  • Из бетона
